2026 年 2 月 · 肇庆端州区旧房翻新真实案例

臻汇园 12 座
何小姐家局部翻新

一套以成品保护与家具遮蔽、电路检修、打拆天花与柜体、砌墙封板、墙面与艺术漆、封窗与隐形防盗网、房间清场贴砖为主的局部翻新案例,全程企业微信项目群图文汇报。业主对落地窗升级、工期、灯具与地漏等工序的意见,均在群内逐条确认,约一个月完成交付。

完工时间2026 年 2 月
城市 / 区域肇庆 · 端州区
小区 / 楼栋臻汇园 12 座
业主称呼何小姐
施工分类局部翻新
施工周期2026 年 1 月中旬进场 — 2 月上旬完工(约一个月)

案例简介

本案例位于肇庆市端州区臻汇园,是何小姐家的一次局部翻新。1 月中旬团队先就落地窗的安全方案向业主说明——合同约定的普通门窗(1.4 厚铝材 + 5 厚钢化玻璃)用于落地窗存在安全隐患,建议升级断桥门窗或加装护窗栏杆,经业主在群内确认后列为增项。开工前先做成品保护巡检,指出房门门套防护、一楼大厅防护与施工计划等问题并整改;进场后搬移并遮蔽家具,随后完成电路检修、热水器拆装沟通,再依次进行打拆天花与窗台餐台柜、砌墙批荡、木工封板天花,墙面打磨批灰与底漆面漆、大厅艺术漆,同步完成封窗与隐形防盗网、房间清场贴砖,最后正式完工并请业主评价。期间业主对落地窗升级、工期、灯具尺寸、地漏封堵、漆色等提出的意见,团队都在群内逐条回应并落实,把每个增减项与关键工序都留下书面沟通记录。

成品保护与家具遮蔽落地窗安全方案升级(增项确认)电路检修与热水器拆装打拆天花、窗台柜、餐台柜砌墙批荡木工封板天花墙面打磨批灰与上底漆面漆大厅艺术漆与面漆封窗与隐形防盗网安装房间清场贴砖竣工验收与邀评
10 个关键节点

从落地窗安全方案确认、成品保护巡检、电路检修,到打拆天花柜体、砌墙封板、墙面与艺术漆、封窗隐身防盗网、清场贴砖与完工邀评,每个节点都配有企业微信项目群的原始记录和对应摘要,呈现这套局部翻新如何一步步完成。

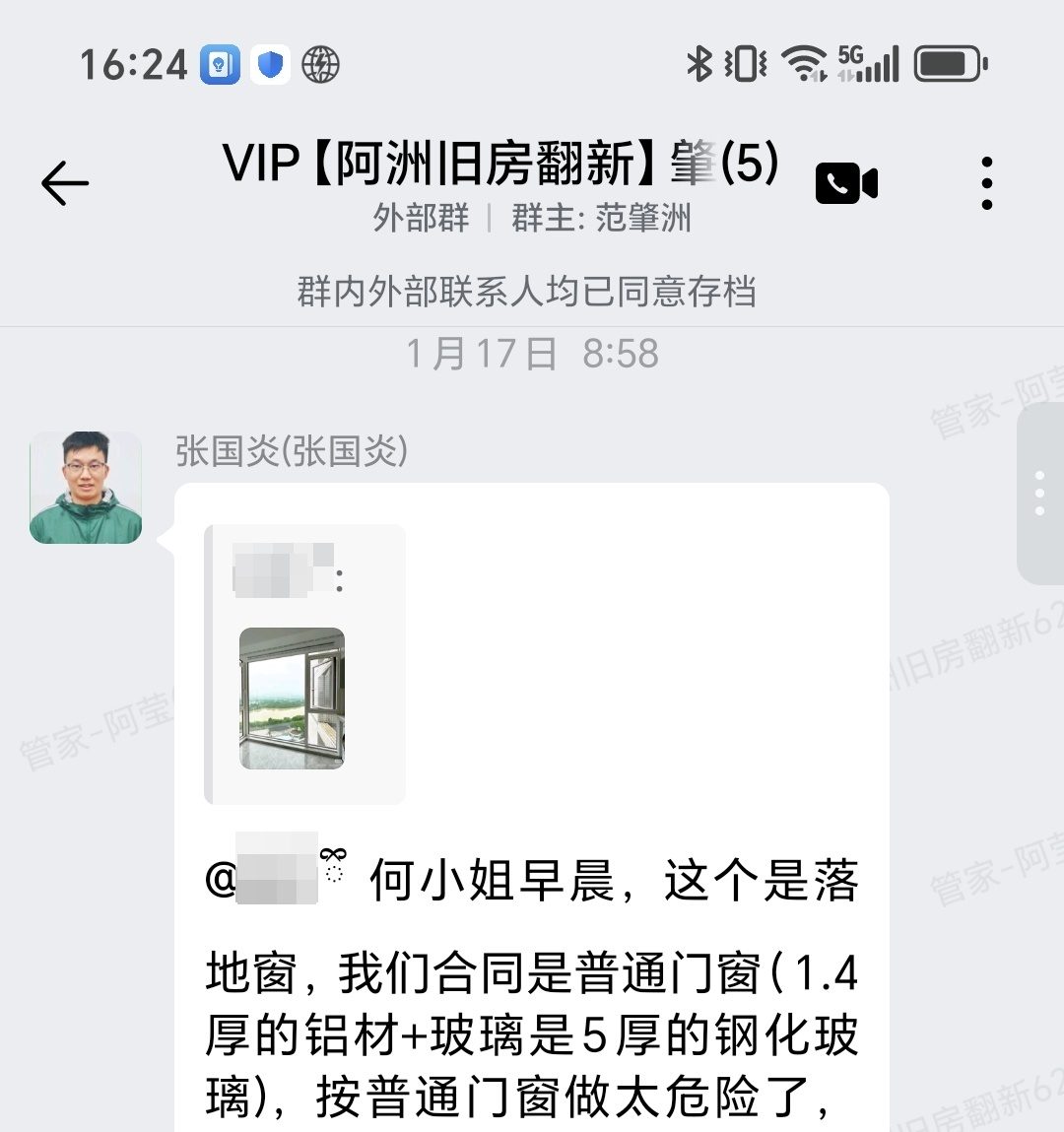

节点 01 / 10 · 落地窗安全方案升级(增项确认)

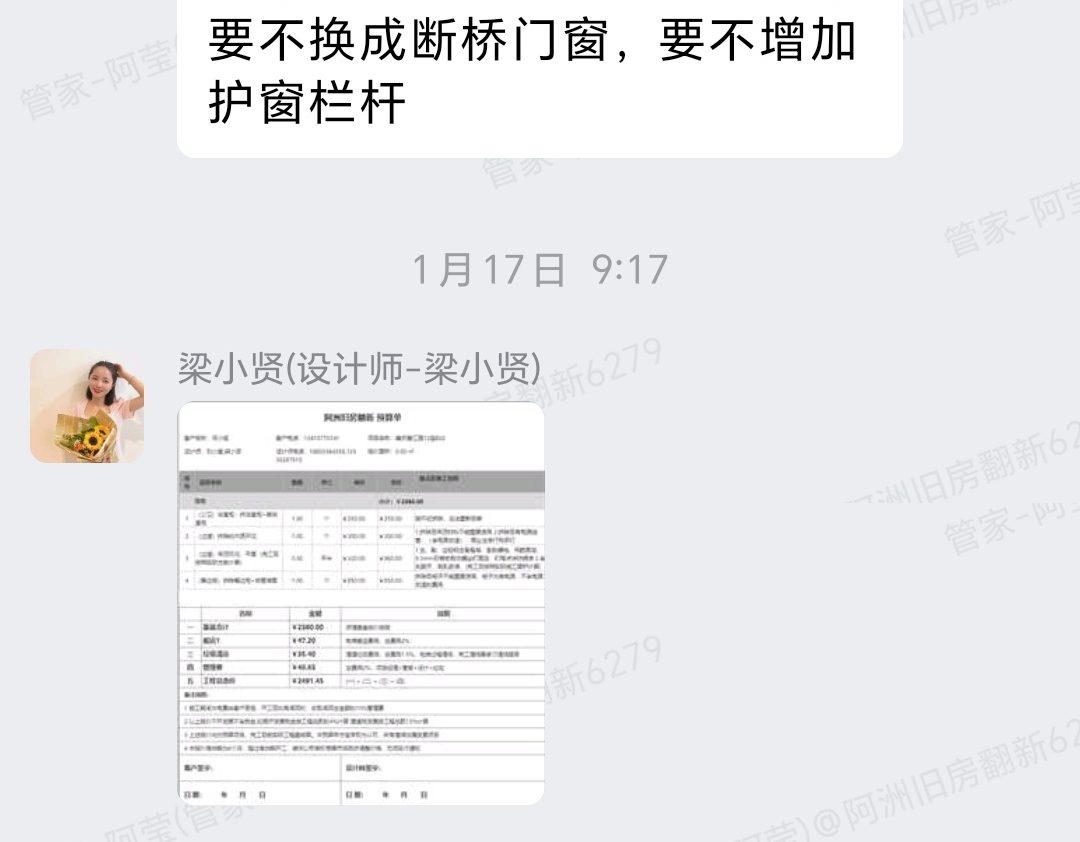

合同门窗做落地窗有隐患,主动提出升级方案并由业主确认增项

肇庆端州区臻汇园12座何小姐家局部翻新落地窗安全方案升级与增项确认记录

本图摘要

项目负责人张国炎在群内说明「何小姐早晨,这个是落地窗,我们合同是普通门窗(1.4 厚的铝材 + 玻璃是 5 厚的钢化玻璃),按普通门窗做太危险了,要不换成断桥门窗,要不增加护窗栏杆」,并征询业主意见;业主询问「有图片参考吗?」,团队随即发出参考样式,业主比较后回复「那就按这个吧,好通风」。随后管家把前一天沟通的增项内容报价发到群里请业主确认,业主回复「确定」。旧房翻新中,图纸与实际结构常会暴露合同约定的不足,团队没有照单施工,而是把安全隐患主动讲清楚、给出可选方案,由业主在了解后再决定,这也是对业主长期居住安全负责。

阶段:方案确认服务:安全隐患提示管理:增项书面确认
节点 02 / 10 · 开工准备与家具搬移遮蔽

进场前交钥匙、搬移家具,先把要保留的财物保护起来

肇庆端州区臻汇园12座何小姐家局部翻新开工准备与家具搬移遮蔽记录

本图摘要

项目经理在群内说明「何小姐您好,明天我们八点半左右过去开工」,业主回复「钥匙在门口我今晚就搬出了,你们明天随时进场」,并就客厅沙发与台面的处理沟通「客厅沙发和台不用遮蔽,我明天下午叫货拉拉搬走」,团队回复「好的,没有哦」。旧房翻新时业主家中往往还有家具电器在用,进场第一步不是直接开工,而是先确认钥匙交接、把要保留的家具集中搬走或用保护膜遮蔽,把施工对这些财物的影响降到最低。这一步做扎实,后续打拆、批灰、油漆施工才能放心推进。

阶段:进场准备服务:家具搬移与遮蔽管理:先保护后施工
节点 03 / 10 · 成品保护巡检与整改

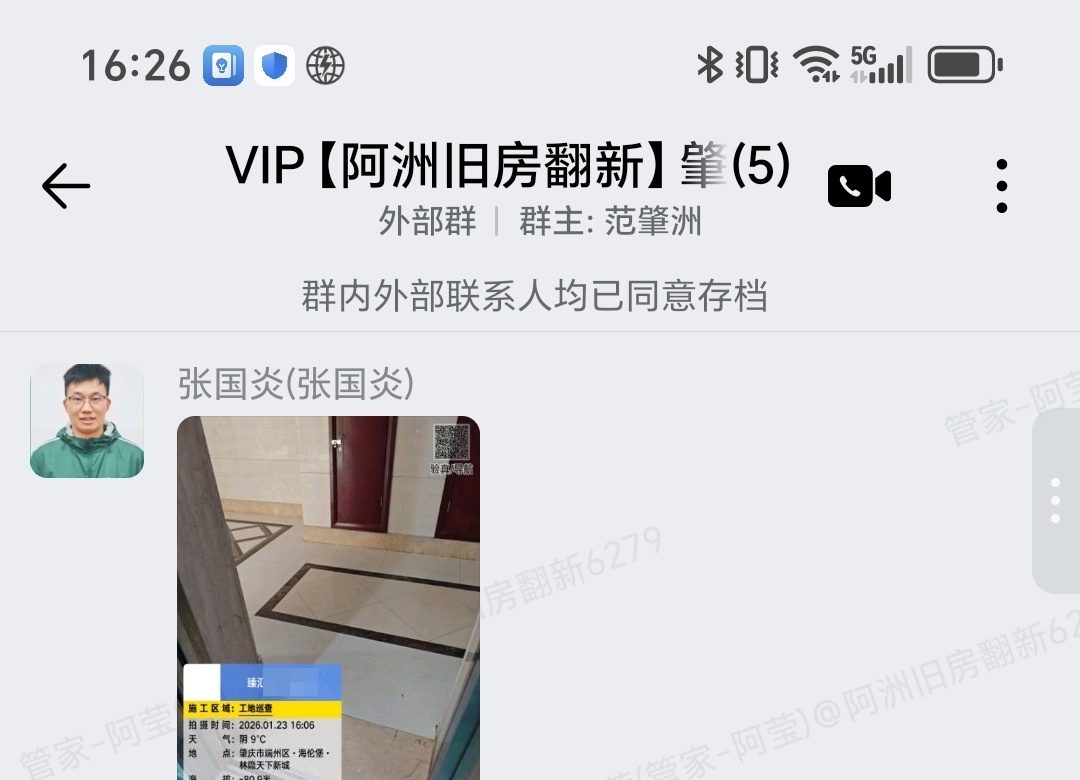

开工先做成品保护巡检,把门套防护、施工计划等问题逐条整改

肇庆端州区臻汇园12座何小姐家局部翻新成品保护巡检与整改记录

本图摘要

巡检人员发出巡检记录「1、房门、入户门需使用门套防护;2、一楼大厅防护未做;3、未见施工总计计划」,项目经理回复「一楼大堂物业不让做防护」并说明已按物业要求处理。旧房翻新在小区内施工,对公共区域与业主家门的保护既是施工规范,也是与物业、邻里相处的前提。团队在开工初期就把成品保护、防护范围与施工计划逐项检查,能整改的当场整改,受物业限制的如实说明,避免施工中途因保护不到位造成扯皮或磕碰。

阶段:开工巡检服务:成品保护管理:问题逐条整改

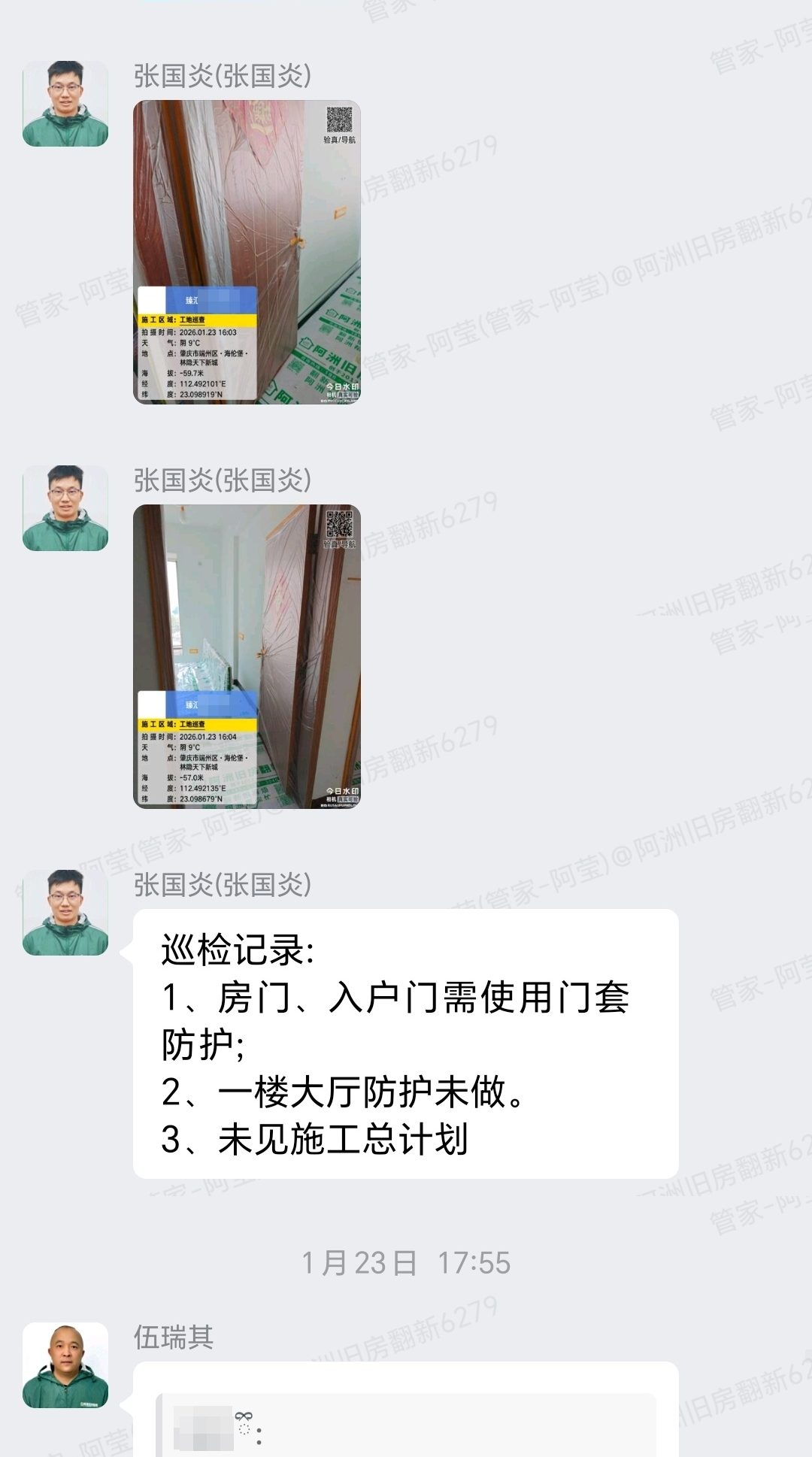

节点 04 / 10 · 电路检修与热水器拆装沟通

检修全屋电路、测试水路,就热水器与封闭阳台的使用提出专业建议

肇庆端州区臻汇园12座何小姐家局部翻新电路检修与热水器沟通记录

本图摘要

项目经理汇报「何小姐您好,今天我们检修过电路,已全部接通了。小阳台燃气热水器检测过水路可以使用的,可以转换用燃气热水器(要换新的热水器)」,业主回复「好的我网上看一下」;团队随后用粤语提醒「你应该要买强排热水器,强排是必须的,因为你是属于室内的,封窗之后」,并说明周末物业不让开工、将安排先砌墙、周一木工封板与墙面施工,业主提出「尽快完工吧,多住两天又 1300 了」,团队回复「明白,我们会抓紧的」。旧房改电路与热水器属于隐蔽而关键的环节,团队在封窗前把电路、水路逐项检测,并结合封窗后的室内环境给出热水器选型建议,避免业主买错、用起来不安全。

阶段:水电检修服务:电路水路检测管理:安全选型建议

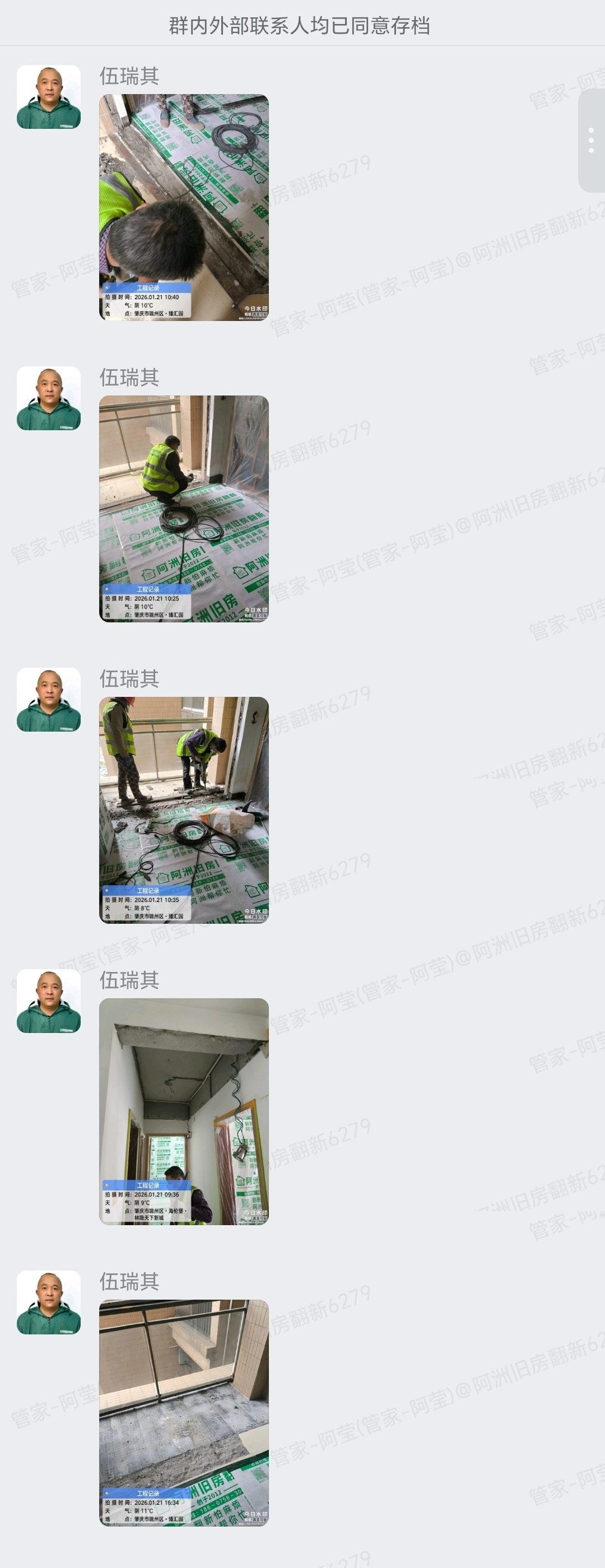

节点 05 / 10 · 打拆天花与窗台餐台柜

按计划打拆天花、窗台柜与餐台柜,同步泥水进场安排

肇庆端州区臻汇园12座何小姐家局部翻新打拆天花与窗台餐台柜记录

本图摘要

项目经理汇报「何小姐您好,今天打拆天花,窗台柜,餐台柜等。明天上水泥沙材料,并开始泥水施工等」,业主回复「好的」。旧房翻新中,天花、窗台柜、餐台柜这些原有构件往往影响新的空间布局与管线走向,需要先拆除再做泥水与结构处理。团队把打拆范围与次日的材料进场、泥水施工计划一并告知业主,让业主清楚每天在做什么、下一步做什么,工序衔接有序、进度可控。

阶段:拆除阶段服务:天花柜体打拆管理:按天汇报进度

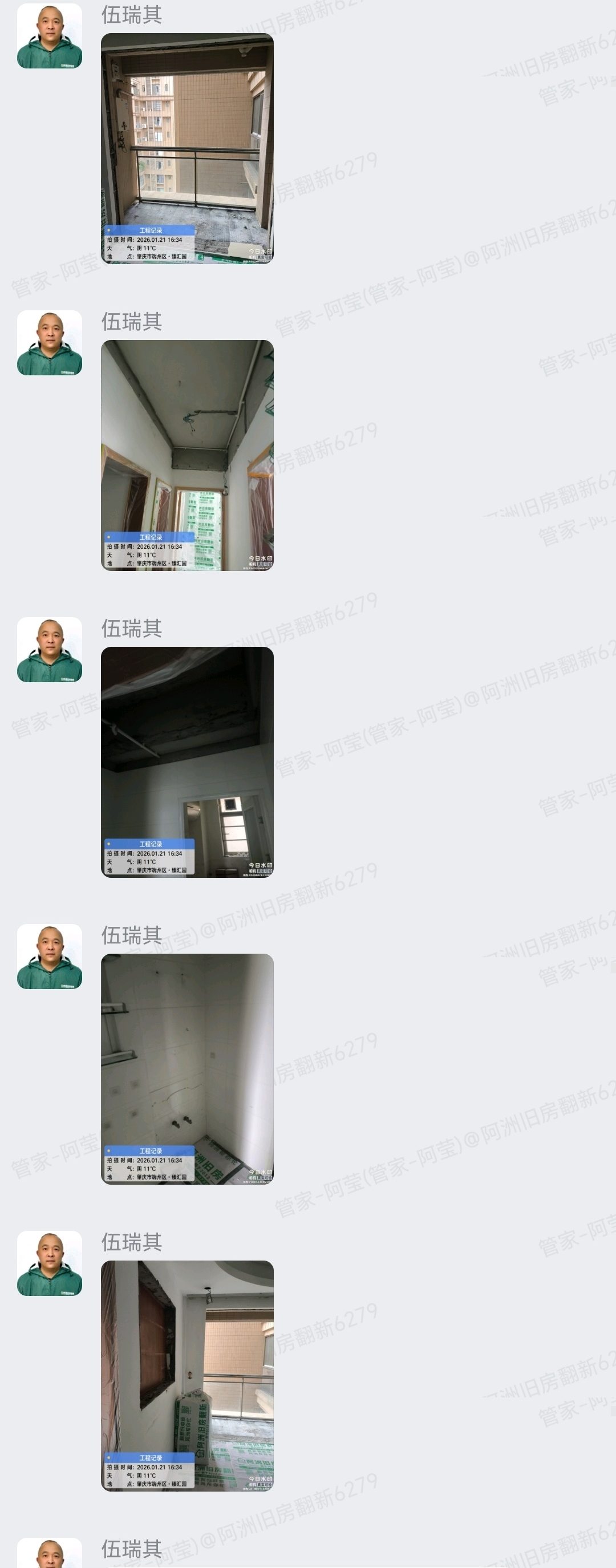

节点 06 / 10 · 现场打拆过程与材料进场

打拆现场按序推进,同步上水泥沙并转入泥水施工

肇庆端州区臻汇园12座何小姐家局部翻新打拆现场与泥水施工记录

本图摘要

项目经理持续在群内发送施工现场照片,记录打拆与材料进场的进度,并说明「明天上水泥沙材料,并开始泥水施工等」。旧房打拆阶段现场杂物多、粉尘大,团队用照片把每天的现场状态留档:哪些构件已拆、材料是否到位、下一步做什么,都如实同步给业主。业主虽不在现场,也能通过群内照片看到工地实况,减少来回沟通与担心。

阶段:拆除与泥水服务:现场进度留档管理:图文汇报

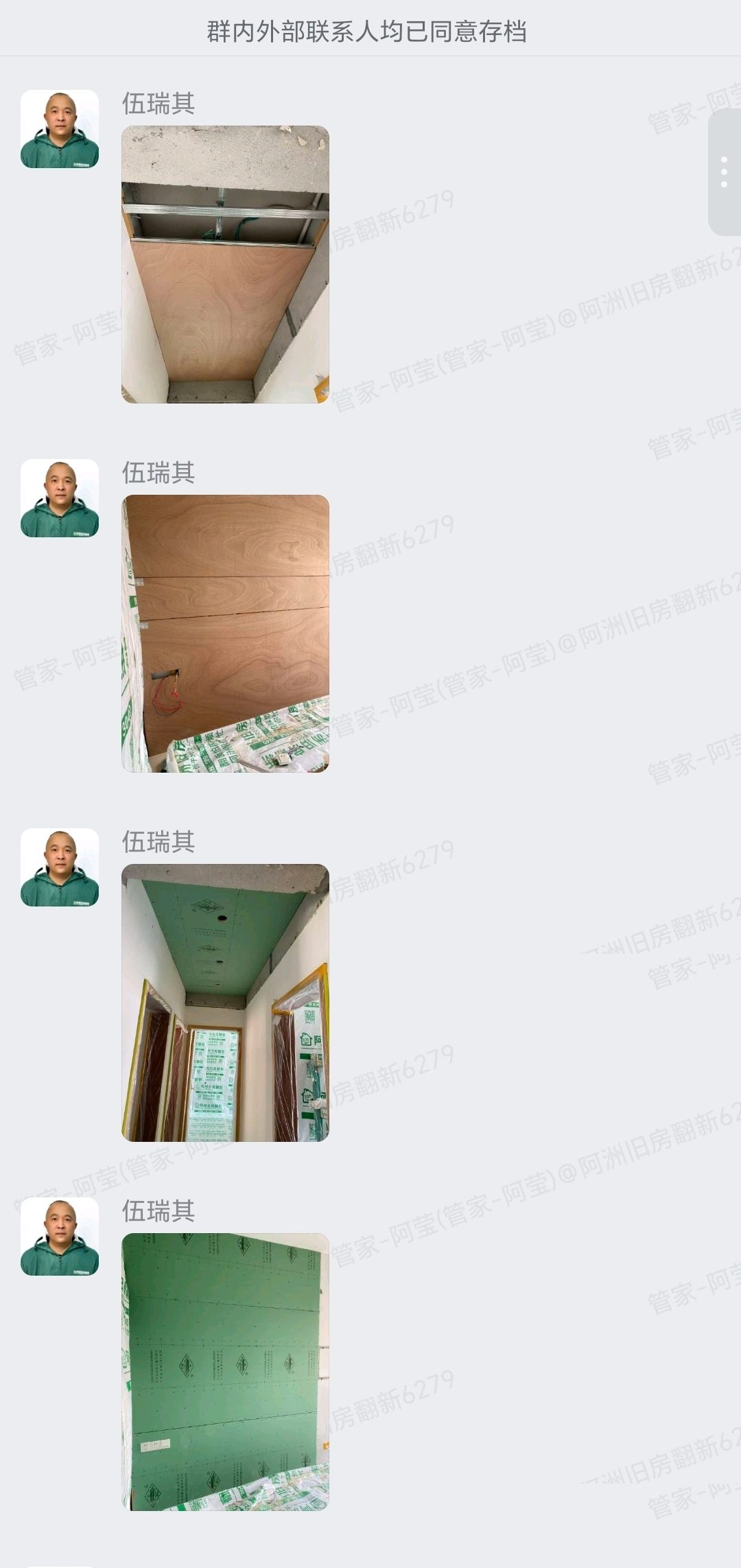

节点 07 / 10 · 砌墙批荡与木工封板天花

砌墙批荡完成后木工进场做天花、封板,再进入墙面施工

肇庆端州区臻汇园12座何小姐家局部翻新砌墙批荡与木工封板天花记录

本图摘要

项目经理汇报「何小姐您好,今天砌墙批荡,明天木工进场做天花,封板」,稍后又汇报「何小姐您好,今天木工封板天花已完成了。明天做墙面施工」;业主询问「好的墙面大概几号可以完工,我要计划买家具了」,团队回复「房间大概 6 天左右,大厅大概 9 天左右吧」。砌墙批荡是墙面找平与后续油漆的基础,木工封板天花则影响空间高度与灯具点位。团队把各工序的完成情况与工期预估如实告知,让业主可以据此安排家具的采购与进场时间。

阶段:砌墙与木工服务:批荡封板管理:工期告知

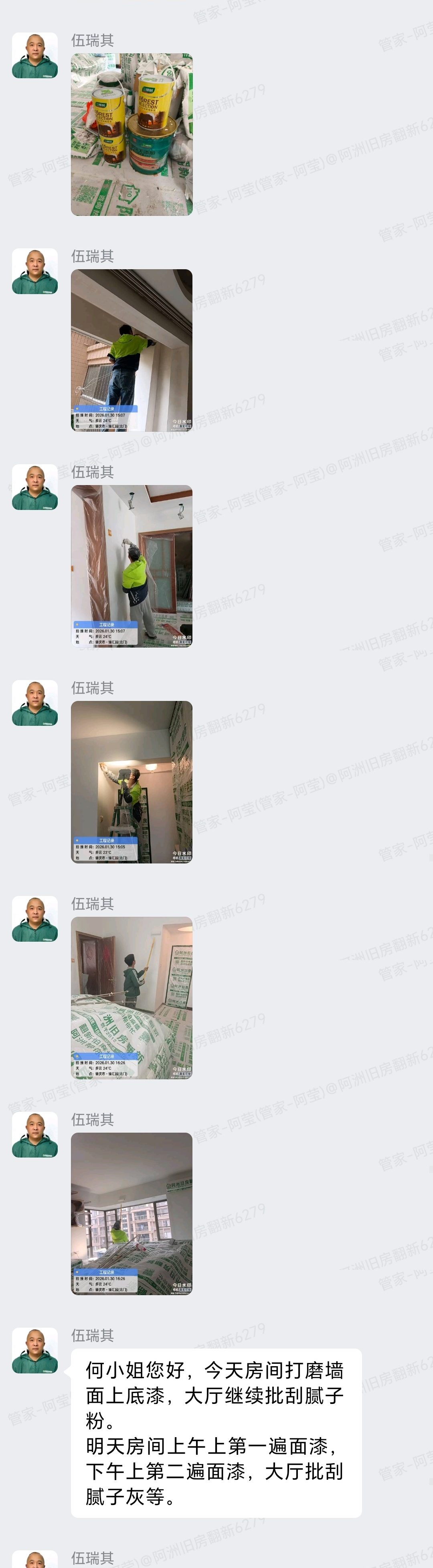

节点 08 / 10 · 墙面打磨批灰与上底漆

房间打磨墙面上底漆、大厅批刮腻子,墙漆按合同套餐进场验收

肇庆端州区臻汇园12座何小姐家局部翻新墙面打磨批灰与底漆施工记录

本图摘要

项目经理汇报「何小姐您好,今天房间打磨墙面上底漆,大厅继续批刮腻子灰等。明天房间上午上第一遍面漆,下午上第二遍面漆,大厅批刮腻子灰等」,并说明「底漆,和房间调色漆已根据合同套餐拿相应墙漆过工地了,有空请验收一下。谢谢」,业主回复「收到」。旧房墙面施工要按「批灰—打磨—底漆—面漆」的次序与干燥时间排开,腻子需分遍批刮,未干透不能直接打磨。团队如实把每天房间与大厅的分工、材料的来源讲清楚,并请业主验收墙漆,让业主对用料放心。

阶段:墙面施工服务:批灰打磨与底漆管理:材料业主验收

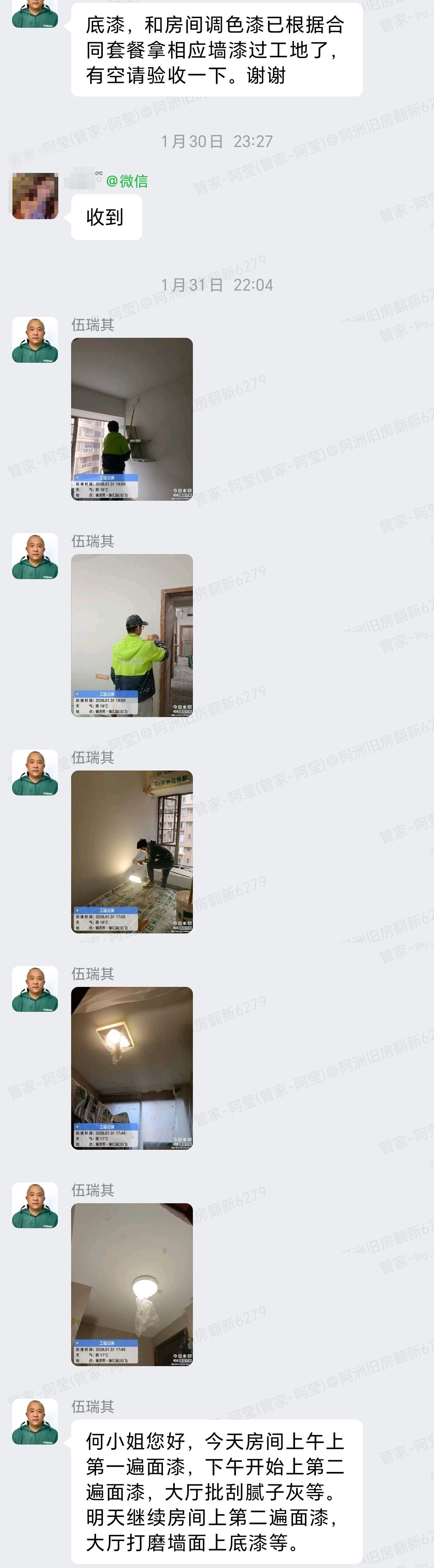

节点 09 / 10 · 按周计划推进墙面与艺术漆

按周施工计划推进房间面漆与大厅艺术漆,进度逐项标注

肇庆端州区臻汇园12座何小姐家局部翻新按周计划推进墙面与艺术漆记录

本图摘要

项目经理持续汇报「何小姐您好,今天房间上午上第一遍面漆,下午开始上第二遍面漆,大厅批刮腻子灰等。明天继续房间上第二遍面漆,大厅打磨墙面上底漆等」,并在群内发出周施工计划进度表,逐项标注房间与大厅的施工内容。旧房翻新的墙面工序前后关联紧密,房间与大厅往往需要交叉推进。团队用周计划把已完成与计划事项写清楚,哪些工序先做、哪些需要等待干燥,让业主对整体进度一目了然,也便于业主安排后续事项。

阶段:墙面与油漆服务:周计划汇报管理:工序交叉排期
节点 10 / 10 · 清场贴砖、封窗安装与完工邀评

房间清场贴砖、封窗与隐形防盗网安装到位,正式完工请业主评价

肇庆端州区臻汇园12座何小姐家局部翻新清场贴砖与封窗安装记录

本图摘要

项目经理汇报「何小姐您好,今天大厅继续上第二遍艺术漆,房间清场等。明天房间清场,贴砖等」,并就「小阳台要不要留个地漏,还是封掉」与业主用粤语确认,业主回复「全封了吧」;随后说明「今天房间清场,贴砖等。明天阳台上漆,安装玻璃等」,同步拆除小阳台防盗网、安装封窗边框、大阳台安装隐形防盗网。业主告知「明天早上十点钟左右沙发到货了」「沙发到了」,团队回复「拿进屋了」。最后项目经理汇报「何小姐您好,今天我们正式完工了,麻烦对我们这次施工真实评价一下。谢谢」,并说明「待您按摩椅回来后,我们再过去安装吊趟门」。旧房翻新交付不是把活干完就结束,业主自购家具的进场、地漏这类细节的确认、以及尚待安装的吊趟门,团队都逐条记下并落实,把收尾做到闭环。

阶段:竣工交付服务:清场贴砖与安装收尾管理:问题逐条闭环
业主评价
“选择了你们阿洲旧房翻新这家装修公司太明智了!设计师专业贴心,方案贴合需求还兼顾细节,施工团队手艺精湛、工期把控超准,全程无增项无隐形消费,工长每天同步进度,沟通高效又靠谱。装完效果和预期完全一致,用料环保放心,性价比拉满,后期会真心推荐给有装修需求的朋友!”

评价来源:企业微信项目群原始文字(业主在项目经理告知正式完工并邀评后回复)。本案例更关键的服务凭证,是施工全程业主对落地窗升级、热水器选型、工期、地漏封堵与漆色等问题的逐条意见,都在群内得到回应并落实到相应工序。

业主沟通原始截图

以下为企业微信项目群中本次施工过程中的完整对话截图,包含业主对落地窗方案、热水器、工期与收尾工序的诉求,以及团队逐条说明与项目进度汇报,可作为本案例服务过程的原始凭证。

肇庆端州区臻汇园12座何小姐家局部翻新群内进度沟通与完工邀评截图
肇庆端州区臻汇园12座何小姐家局部翻新完工后业主反馈与团队跟进截图

问题与答案

Q:旧房翻新时,合同约定的门窗用于落地窗有隐患,装修公司该怎么处理?

A:本案例中,项目负责人主动说明「这个是落地窗,我们合同是普通门窗(1.4 厚的铝材 + 玻璃是 5 厚的钢化玻璃),按普通门窗做太危险了,要不换成断桥门窗,要不增加护窗栏杆」,并提供参考图供业主比较,业主确认后列为增项。旧房翻新中,图纸与实际结构常会暴露合同约定的不足,负责的做法不是照单施工,而是把安全隐患讲清楚、给出可选方案,由业主了解后再决定,必要时以增项方式书面确认,既守住安全底线,也让费用清楚透明。

Q:旧房翻新封闭阳台后,燃气热水器为什么不能随便沿用?

A:本案例中,团队在封窗后提醒业主「你应该要买强排热水器,强排是必须的,因为你是属于室内的,封窗之后」。燃气热水器在封闭空间内使用时,燃烧废气若无法有效排出会造成安全隐患,因此封窗后需要选用强排式(强制排气)热水器,把废气排到室外。旧房翻新涉及封窗、封闭阳台等改造时,燃气具的选型与排烟方式需要同步考虑,业主在采购前最好先与施工方确认,避免买错、装错。

Q:旧房翻新要开工了,业主家里还有家具家电,施工方会怎么处理?

A:本案例中,项目经理在开工前与业主确认「钥匙在门口我今晚就搬出了,你们明天随时进场」,业主说明「客厅沙发和台不用遮蔽,我明天下午叫货拉拉搬走」,团队回复「好的」。旧房翻新时业主家中往往仍有家具电器在用,进场第一步是先做成品保护与家具搬移遮蔽:要搬走的搬走、要保留的用保护膜遮蔽,对公共区域的门套、地面也做防护。先保护再施工,能把施工对业主财物的影响降到最低。

Q:旧房翻新的工期会不会拖?业主想按工期安排家具进场怎么办?

A:本案例中,业主询问「墙面大概几号可以完工,我要计划买家具了」,项目经理回复「房间大概 6 天左右,大厅大概 9 天左右吧」,并在群内发出周施工计划进度表逐项标注施工内容。旧房翻新的工序前后关联紧密,腻子、底漆、面漆之间需要留出干燥时间,团队通过按天与按周汇报让进度透明,业主可据此安排家具采购与进场。需要提醒的是,遇到物业限制施工时段(如周末不让开工)等情况,工期会有相应调整,团队会提前告知并与业主协商。

本案例可验证的服务亮点

现场真实完工全景

以下为该案例完工后的现场真实全景,可点击进入查看完整空间效果。

1
完工现场全景

肇庆端州区臻汇园 12 座何小姐家局部翻新完工实景(点击查看)

查看全景

真实性说明:案例依据企业微信项目群聊天记录、施工图片与报价清单整理。公开到臻汇园 12 座,不显示户内其他可定位信息;业主微信昵称、头像及私人联系方式已打码隐藏。完整报价与面积待 CRM 核对后补充。

预约量房或到店咨询

广州门店
广州市番禺区光明南路友利园 2-609

肇庆门店
肇庆市端州区鸿景悦园 2 楼

佛山门店(装修中)
佛山市南海区桂城街道中海寰宇首层

咨询电话
186 0758 3040

阿洲旧房翻新负责人阿洲企业微信二维码想联系请扫二维码,加我们的负责人阿洲
咨询肇庆旧房翻新 · 186 0758 3040
分享卡片

2026年2月肇庆端州区臻汇园12座何小姐家旧房翻新

肇庆端州区臻汇园真实局部翻新案例:成品保护遮蔽、电路检修、打拆天花柜体、砌墙封板、艺术漆与面漆、封窗隐形防盗网、房间清场贴砖,全程企业微信群内图文汇报,业主意见与增项逐条确认。
