2025 年 12 月 · 广州旧房翻新真实案例

西市新街
钟小姐家局部翻新

一套以建群对接、打拆铲墙、泥水铺贴、扇灰油漆、水电定位与电位更改、全屋窗户拆装更换、定制柜与面板安装、工程部巡检整改、完工说明与保修卡交付为主的局部翻新案例。全程企业微信项目群图文汇报,业主提出的电位更改、定制柜结构、马桶位置与工地安全等意见均在群内逐条确认,约两个月完成交付。

完工时间2025 年 12 月
城市 / 区域广州 · 西市新街
小区 / 楼栋西市新街
业主称呼钟小姐
施工分类局部翻新
施工周期2025 年 10 月开工 — 12 月底完工(约两个月)

案例简介

本案例位于广州市西市新街,是钟小姐家的一次旧房局部翻新。开工前团队先建好企业微信项目群,由工程部负责人张国炎在群内把项目架构讲清楚:「接下来我将与项目经理陈运忠协调您家的施工事项,陈运忠是施工现场的第一负责人。如果在施工期间遇到无法解决的问题,可以直接联系工程部负责人张国炎进行反馈」,把现场责任人与升级反馈渠道一并交到业主手上。进场后先做房间铲墙与打拆,随后按周计划推进泥水铺贴与扇灰油漆,并在群内同步「本周施工完成情况」与「下周施工计划」,进度滞后时明确写出「工期滞后采用措施:加紧工期」,让业主随时知道工程走到哪一步。水电环节按周计划先完成电位更改,再进入打磨上底漆与面漆;全屋窗户在这一阶段统一拆装更换,防盗网安装后由团队安排窗户复尺,确保尺寸与现场一致。中期完成面板安装、柜子安装与房门安装;收尾阶段先做扇灰修整与柜子背板安装,再清场打扫、组织竣工验收。工程部巡检时逐条记录「衣柜、门套、面板未安装」「铝窗外收口未完成」「注意成品保护,有破损的需修复」,并要求处理完拍照销项。12 月团队发出完工说明,交付工程保修卡与尾款收据,正式完工。业主随后在群内发出长文评价,肯定几个月的全程跟进与问题协调。

建群对接与项目架构打拆铲墙泥水铺贴扇灰油漆水电定位与电位更改全屋窗户拆装与复尺面板与柜子安装扇灰修整收尾工程部巡检与整改完工说明与保修卡交付
15 个关键节点

从建群对接、打拆铲墙,到泥水铺贴、扇灰油漆、水电定位与电位更改、全屋窗户更换、定制柜与面板安装、工程部巡检、竣工验收与保修卡交付,每个节点都配有企业微信项目群的原始记录和对应摘要,呈现这套局部翻新如何一步步完成。

节点 01 / 15 · 建群对接与项目架构

开工前先建群,交底施工现场第一责任人与升级反馈渠道

广州西市新街钟小姐家局部翻新建群对接与施工现场汇报截图

本图摘要

项目群建好后,工程部负责人张国炎先做服务交底:「钟小姐您好,感谢您的支持与信任。接下来,我将与项目经理陈运忠协调您家的施工事项,陈运忠是施工现场的第一负责人。如果在施工期间遇到无法解决的问题,可以直接联系工程部负责人张国炎进行反馈」,并向业主介绍公司「阿洲旧房翻新,创于 2012 年」、项目经理工号与工牌信息;项目经理陈运忠随后开始按天汇报施工现场:「晚上好,钟小姐,今日工作内容是:1、铲墙施工,明日工作内容是:1、铲墙,2、泥水施工」,并连续发出带施工水印的现场实拍图与当日天气记录。旧房翻新动辄一两个月,开工前先把「谁负责现场、出问题找谁升级」讲明白,让业主知道沟通留痕、责任到人,后续推进更有依据。

阶段:开工对接服务:建群与项目架构管理:沟通留痕
节点 02 / 15 · 施工总计划与周进度

把总计划拆成周排期发到群内,泥水、换窗、铝扣、搬移、扇灰逐项写明时间

广州西市新街钟小姐家局部翻新施工总计划与周进度排期截图

本图摘要

团队在群公告内发出施工总计划:「广州西市新街 计划」「泥水施工」「施工总计划」以及逐条排期:「11 月 20 号、30 号,扇灰施工」「11 月 26 号,全屋窗户拆装更换」「11 月 27 号,安装铝扣吊顶」「11 月 28 号到 2 月 5 号,搬移小房间家具家私,遮蔽,铲墙施工」「12 月 6、15 号,安装更改面板,安装柜子,小房间扇灰施工,安装房门」「12 月 16 号、22 号,执手尾,清场,搞卫生,验收」,发在 2025 年 11 月 26 日 9:05。旧房局部翻新涉及工序交叉,扇灰、换窗、铝扣、搬移、面板、柜子、门、清场验收彼此有先后依赖。把总计划拆成带日期的周排期发到群内,业主和各方都对照同一张表推进,减少「以为下周轮到」的等待。

阶段:施工准备服务:总计划与周排期管理:书面计划留痕
节点 03 / 15 · 每日/每周施工汇报与进度说明

按周汇报完成情况与下周计划,工期滞后主动写出「加紧工期」

广州西市新街钟小姐家局部翻新每周施工汇总与进度汇报截图

本图摘要

项目经理在群内按旬汇报:「早上好,钟小姐,以下是贵居周施工计划进度情况:本周施工完成(整体)情况:1、电位更改完成,(已完成);2、大厅房间打磨上底漆和面漆(已完成);3、全屋窗户更换,(已完成);下周施工计划:1、搬运房间家具家私,2、房间铲灰,3、房间扇灰施工;工期滞后采用措施:1、加紧工期」,并同步每日内容「晚上好,钟小姐,明日工作内容是:1、清理大房间」。汇报不只报进度,也报迟滞原因与补救措施。旧房翻新受天气、材料到货、原墙状况影响,工期波动难免,把「滞后了、怎么补」写在群里,业主心里有数,不必反复追问。

阶段:过程汇报服务:周进度与措施管理:按旬汇报
节点 04 / 15 · 打拆铲墙与打拆验收

打拆施工与继续铲墙,按天汇报现场并确认「基本拆完」

广州西市新街钟小姐家局部翻新打拆铲墙与打拆验收沟通截图

本图摘要

项目经理在群内汇报「晚上好,钟小姐,今日工作内容是:1、打拆施工,明日工作内容是:1、继续铲墙」,并连续发出多张带施工水印的现场实拍图,覆盖打拆后的房间状态;业主随后在群内确认打拆范围并追问进度,双方就「是不是拆得差不多了」在群内对齐。旧房打拆铲墙会产生大量建筑垃圾,也会暴露原有的空鼓、霉变与松动墙面。团队按天汇报内容并配图留痕,让业主在打拆阶段就能看清现场,避免后续因为「拆到哪一步」产生分歧。

阶段:打拆铲墙服务:打拆施工与汇报管理:按天汇报留痕
节点 05 / 15 · 打拆清运与水电准备

完成打拆与泥水准备,周进度同步「泥水进场 80%、打拆铲墙 80%」

广州西市新街钟小姐家局部翻新打拆清运与周进度汇报截图

本图摘要

团队在群内汇报周进度:「晚上好,钟小姐,以下是贵居的施工进度情况:上周施工完成(整体)情况:1、泥水进场施工,(已完成)(80%);2、打拆铲墙施工,(已完成 80%);3、上扇灰材料(已完成);本周施工计划:1、泥水完成施工;2、扇灰进场施工;3、防盗网安装后,窗户复尺;4、电位更改施工;工期滞后采用措施:1、加紧工期」;随后同步每日内容「晚上好,钟小姐,今日工作内容是:1、送瓷砖材料,明日工作内容是:1、卫生间打拆铺贴瓷砖」。打拆与泥水是两个必须衔接的工序,泥水材料要按打拆后的现场尺寸下单。团队用百分比汇报完成度,并把「防盗网装好后窗户复尺」写进计划,体现换窗工序的先后逻辑。

阶段:打拆清运服务:进度汇报与材料安排管理:周进度留痕
节点 06 / 15 · 周进度与水电点位落实

按周计划推进,水位电位与窗户复尺一并排入下周

广州西市新街钟小姐家局部翻新周进度与水电位推进截图

本图摘要

团队在群内发出阶段性进度与下周计划:「以下是贵居周施工计划进度情况:上周施工完成(及整体)情况:1、泥水完成施工,(100%);2、扇灰进场施工,(70%);3、防盗网安装后,窗户复尺(已复尺);4、电位更改施工,未完成;本周施工计划:1、电位更改完成;2、大厅房间打磨上底漆和面漆;3、全屋窗户更换」,时间标注 2025 年 11 月 24 日。这份汇报把三件事串成一条链路:防盗网装好才能窗户复尺、复尺后才能下单换窗、电位更改与扇灰交叉推进。把未完成项明确标出并排入下周计划,是让业主对交期有预期、也让各工种知道优先级的做法。

阶段:水电与换窗排期服务:进度与工序衔接管理:未完成项明确
节点 07 / 15 · 水电定位与电位更改

电位更改按周计划完成,马桶选型与厕所位置同步确认

广州西市新街钟小姐家局部翻新水电定位与电位更改确认截图

本图摘要

水电阶段团队在群内与业主逐条对齐需求:关于马桶与厕位,「管家—阿莹」先提出「马桶要看看厕所位置,再选」,项目经理陈运忠回复「钟小姐,厕所位置够的可以选」;随后设计师发出「钟小姐,麻烦看看马桶款式哈,现在可以选啦」,业主答复「晚上问一下家人先」;设计师进一步邀请「可以拉埋你先生进来一起看看材料款式和现场施工进度」,并把施工进度表与「麻烦跟进一下定制柜的结构图」一并发到群内,同时 @ 定制设计师伍碧彤跟进。水电点位是装完就封在墙里的工序,团队把业主的选型与需求按事项落实,并与定制柜结构图同步推进。

阶段:水电定位服务:电位更改与选型确认管理:按事项记录需求
节点 08 / 15 · 泥水铺贴与打拆验收

泥水完成 100%,扇灰进场填缝,阳台砖与吊顶做法同步确认

广州西市新街钟小姐家局部翻新泥水铺贴与打拆验收沟通截图

本图摘要

团队在群内汇报「下午好,钟小姐,以下是贵居周施工计划进度情况:上周施工完成(及整体)情况:1、泥水完成施工,(100%);2、扇灰进场施工,(70%);3、防盗网安装后,窗户复尺(已复尺);4、电位更改施工,未完成」,并同步每日安排「今日工作内容是:1、主卧大厅墙体打磨上底漆」。泥水与扇灰是旧房局部翻新里最影响观感的两道工序:泥水完成度到 100% 才能让扇灰进场,扇灰进场又要等窗户复尺与防盗网到位。团队把三道工序的完成度同时摆出来,业主一眼能看出「哪件事卡住了、下一步该谁动」。

阶段:泥水施工服务:铺贴完成度与验收管理:多工序进度同步
节点 09 / 15 · 泥水收尾与周计划推进

泥水施工收尾,扇灰与窗户更换进入本周计划

广州西市新街钟小姐家局部翻新泥水收尾与周计划推进截图

本图摘要

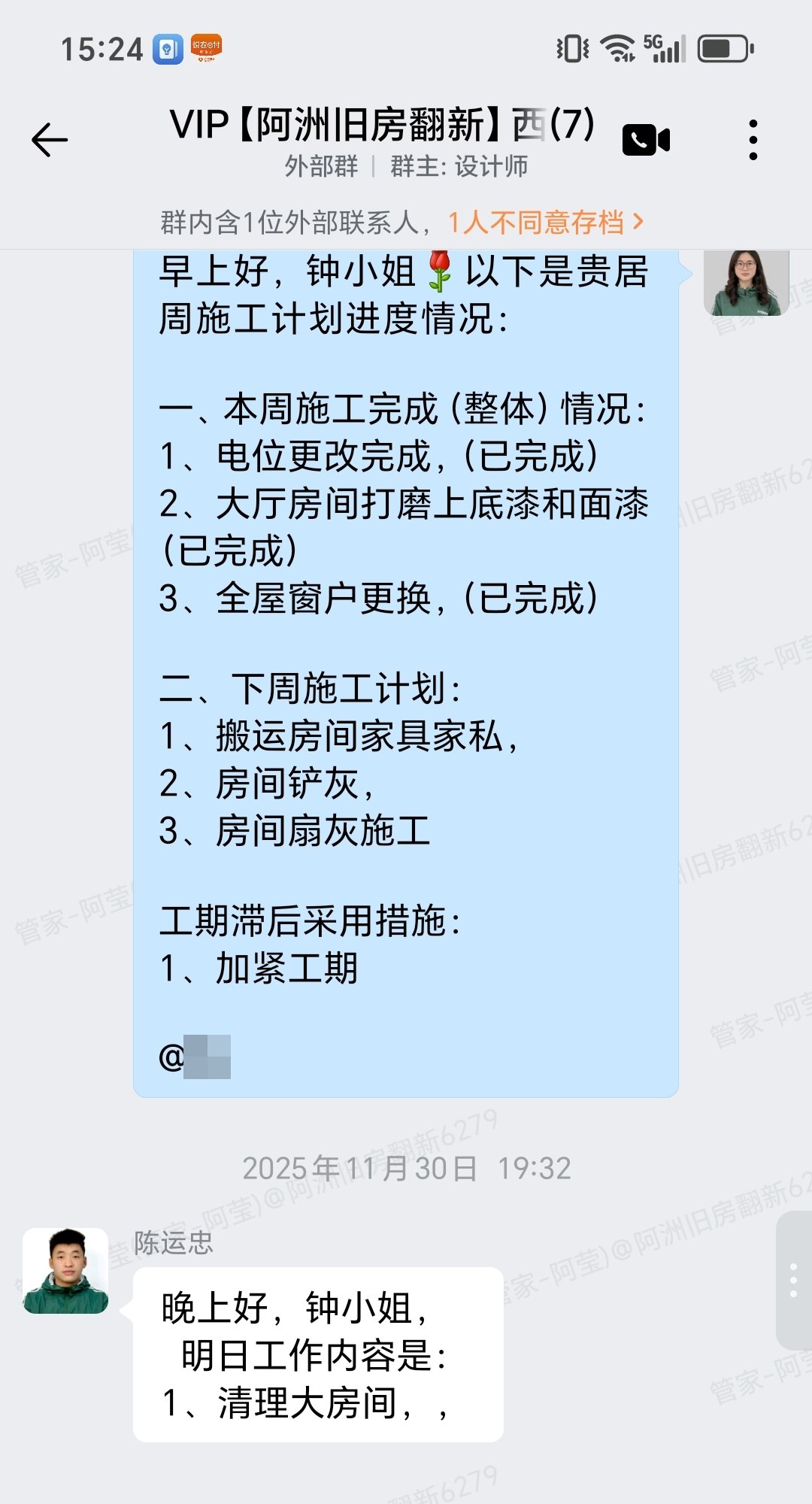

团队在群内发出阶段性周进度与本周安排:「本周施工完成(整体)情况:1、电位更改完成,(已完成);2、大厅房间打磨上底漆和面漆(已完成);3、全屋窗户更换,(已完成);下周施工计划:1、搬运房间家具家私,2、房间铲灰,3、房间扇灰施工;工期滞后采用措施:1、加紧工期」,并同步项目经理的每日汇报「晚上好,钟小姐,明日工作内容是:1、主卧大厅墙体打磨上底漆」。这份汇报把大厅房间的打磨上漆与全屋窗户更换并列为「已完成」,然后才进入小房间的搬移、铲灰与扇灰。分区施工是旧房局部翻新的常见做法,先把公共区做完,再把小房间留到最后,业主居住的干扰相对可控。

阶段:泥水收尾服务:分区施工安排管理:周计划留痕
节点 10 / 15 · 泥水进度与周汇报

泥水施工完成 100%,下周排入扇灰、窗户复尺与电位更改

广州西市新街钟小姐家局部翻新泥水进度与周汇报截图

本图摘要

团队在群内汇报当日做法与进度:「钟小姐下午好,这个是贵居现在的施工进度」,并发出进度表截图,说明泥水完成度已到 100%,扇灰进场 70%,防盗网安装后窗户已复尺,电位更改施工尚未完成。旧房局部翻新里,泥水、扇灰、换窗、电位四条线同时跑,最容易出现「某个工种到了现场却发现上道工序没做完」。团队用一张进度表把四条线的完成度量化,业主不必逐个追问,工序之间也少了空等。

阶段:泥水进度服务:进度表交付管理:完成度量化
节点 11 / 15 · 扇灰施工与隐蔽工程确认

墙面滚涂界面剂并扇灰施工,业主确认「好的,辛苦了」

广州西市新街钟小姐家局部翻新扇灰施工与业主确认截图

本图摘要

项目经理在群内汇报「晚上好,钟小姐,今日工作内容是:1、墙面滚涂界面剂,扇灰施工,明日工作内容是:1、更换马蹲厕」,并连续发出多张带施工水印的现场实拍图,覆盖界面剂涂刷与扇灰后的墙面状态;业主回复「好的,辛苦了」,项目经理回「您客气了」。界面剂的作用是加固基层、提升扇灰层附着力,属于看不见但影响长期效果的隐蔽工序。团队把界面剂与扇灰一并汇报并配图留痕,次日安排更换蹲厕,工序衔接清楚。

阶段:扇灰施工服务:界面剂与扇灰管理:按天汇报配图
节点 12 / 15 · 面漆施工与柜子安装

上面漆与安装柜子同步推进,第二遍面漆完成后业主确认「好的」

广州西市新街钟小姐家局部翻新面漆施工与柜子安装截图

本图摘要

项目经理在群内汇报「晚上好,钟小姐,今日工作内容是:1、上面漆,2、安装柜子,周六周日暂停施工」,并发出带施工水印的现场实拍图;随后再次汇报「晚上好,钟小姐,今天油了第二遍面漆」,业主回复「好的」。面漆分遍施工、每遍之间要等干透,柜子安装又常与面漆收尾交叉。团队把「第几遍面漆」「柜子装到哪」按天说明,并提前告知周末按小区规定停工,业主对噪音与工期都有预期。

阶段:面漆与安装服务:面漆、柜子安装管理:按天汇报
节点 13 / 15 · 扇灰修整与柜子背板安装

收尾阶段做扇灰修整并安装柜子背板,隔日已近完工

广州西市新街钟小姐家局部翻新扇灰修整与柜子背板安装截图

本图摘要

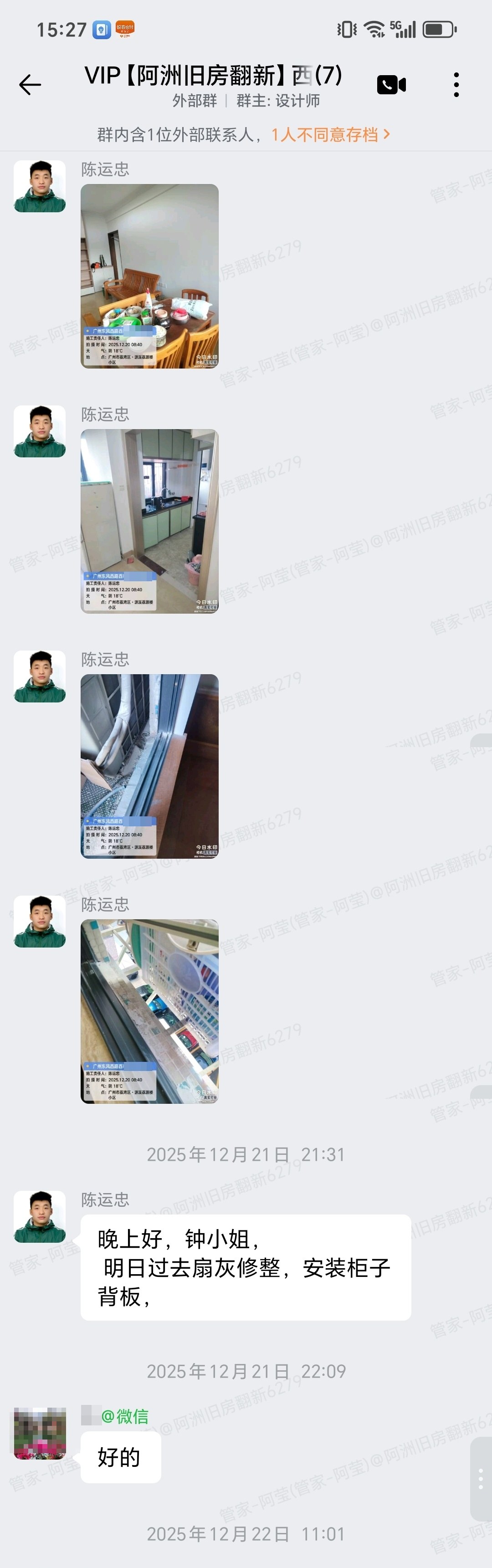

项目经理在群内汇报「晚上好,钟小姐,明日过去扇灰修整,安装柜子背板」,并发出带施工水印的现场实拍图;业主回复「好的」。收尾阶段常被忽略的恰恰是这类「小节」:扇灰的局部修整决定墙面最终观感,柜子背板影响柜体的封闭与防潮。团队把修整与背板安装作为独立节点汇报,说明收尾不是简单地「扫一遍就交」,而是按项收干净。

阶段:收尾修整服务:扇灰修整、背板安装管理:按项收尾
节点 14 / 15 · 增减项与工程部巡检整改

业主需求确认后同步增减项,工程部巡检列出整改清单要求拍照销项

广州西市新街钟小姐家局部翻新增减项确认与工程部巡检整改截图

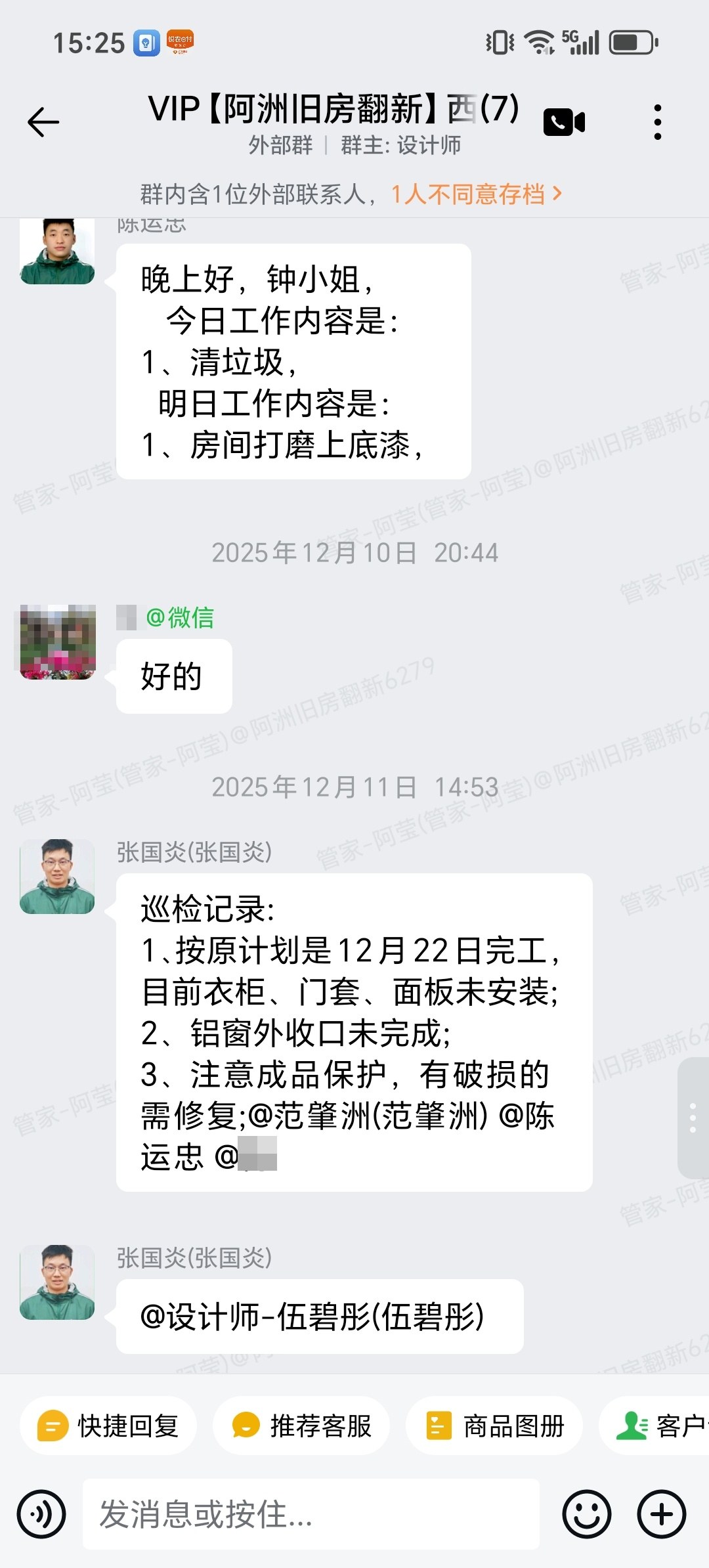

本图摘要

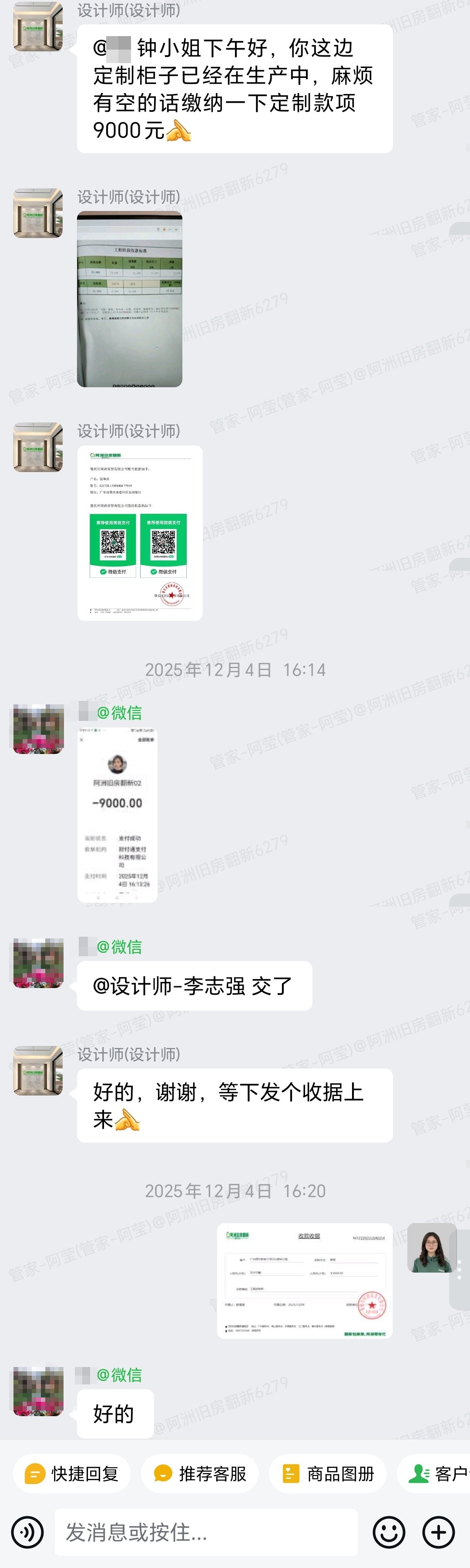

业主在群内就柜子安装环节的追加需求进行沟通,团队同步说明「柜子已经在生产中,麻烦跟进一下定制款项目」,并按流程给出增减项与款项节点确认;随后工程部负责人张国炎在群内发出巡检记录:「1、按原计划是 12 月 22 日完工,目前衣柜、门套、面板未安装;2、铝窗外收口未完成;3、注意成品保护,有破损的需修复」,并 @ 项目经理与设计师跟进;售后要求「处理完以上问题之后请辛苦拍摄现场照片分享至群内,或者在群上回复,我这边登记销项」。品质不是靠工人自觉,而是靠独立抽查:把问题写成清单、点名到人、整改后拍照销项,形成「检查—整改—销项」的闭环。

阶段:过程巡检服务:增减项与整改销项管理:问题清单到人
节点 15 / 15 · 竣工验收、完工说明与保修卡交付

完工验收单核对事项,发出完工说明并交付保修卡

广州西市新街钟小姐家局部翻新竣工验收与完工说明截图

本图摘要

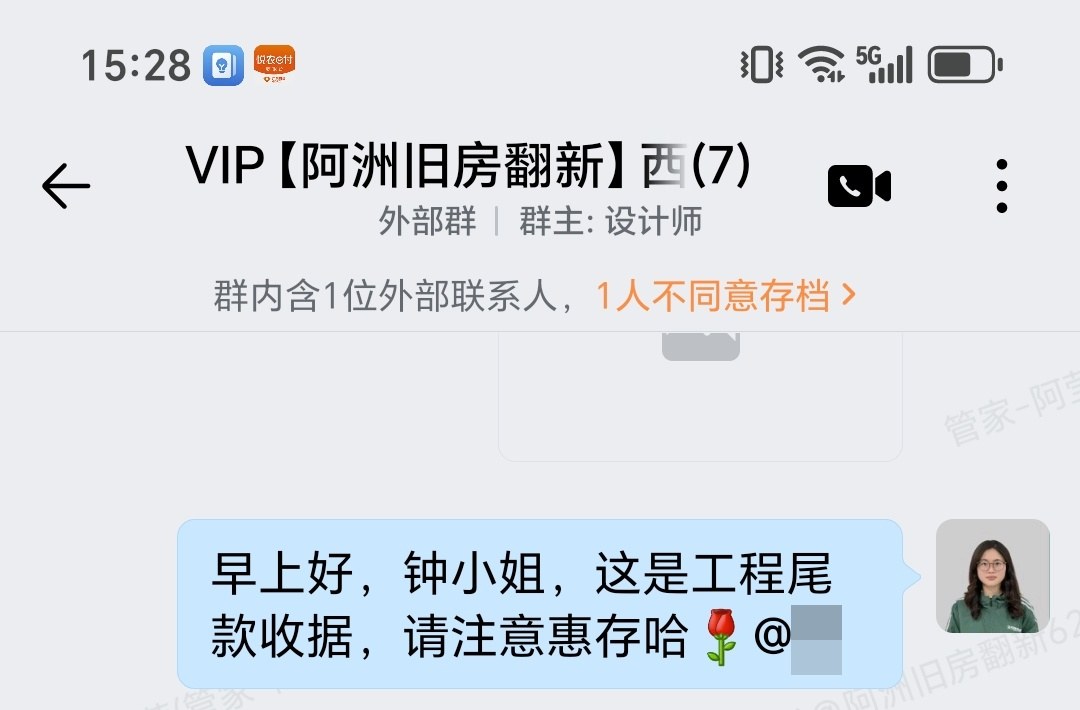

项目经理在群内发出竣工资料并说明:「钟小姐您好,十分感谢您选择阿洲旧房翻新一站式服务,我们根据合同已经完工您家的施工服务,也做好基本清洁和验收环节。谢谢您在施工过程的对我们工作的支持与认可。后续有任何质量问题或保修需求,欢迎联系我或拨打售后电话」,同时把尾款收据、工程保修卡与竣工验收单发到群内并提醒「请注意惠存哈」,竣工验收单上也逐项写明验收内容与备注。交付不是把活干完就结束:留清售后与保修渠道、把保修卡与验收单交到业主手上,才算形成完整闭环。

阶段:竣工交付服务:验收与保修交付管理:售后闭环
业主沟通与交付
“这次项目能完美收官,感谢阿忠全程更进!面对旧房翻新那么多复杂难题,始终思路清晰,考虑的周全,调配合理把控进度都恰到好处,有问题也是马上沟通处理好,给你点赞。”

本案例的关键服务凭证,是施工全程业主对电位更改、马桶与厕所位置选型、定制柜结构、窗户更换与成品保护等问题的意见,都在群内得到回应并落实到相应工序;工程部独立巡检并列出整改清单、售后要求拍照销项,完工后交付竣工/尾款收据、工程保修卡与完工说明,交付形成闭环。

业主沟通原始截图

以下为企业微信项目群中本次施工过程中业主评价与团队回应的完整对话截图,包含业主对全程跟进、问题协调与进度把控的评价,以及竣工资料交付与团队回应,可作为本案例服务过程的原始凭证。

广州西市新街钟小姐家局部翻新竣工资料交付与业主评价截图
广州西市新街钟小姐家局部翻新增减项确认与工程部巡检整改截图

问题与答案

Q:旧房局部翻新的工期怎么把控,中途延误了怎么办?

A:本案例中,团队在开工时把施工总计划拆成带日期的周排期发到群公告,逐项写明扇灰、全屋门窗拆装更换、安装吊顶、家具搬移与遮蔽、面板与柜子安装、房门安装、清场验收的时间。每周再汇报「本周施工完成情况」与「下周施工计划」,并在进度滞后时明确写出「工期滞后采用措施:1、加紧工期」。旧房翻新受原墙状况、天气与材料到货影响,工期波动难免,把计划、完成度与补救措施都放在群里,业主随时能对照,不必反复追问。

Q:旧房换窗为什么要等防盗网装好再量尺寸?

A:本案例中,团队把工序先后写进了周计划:「防盗网安装后,窗户复尺(已复尺)」,复尺完成才把「全屋窗户更换」列入本周施工并汇报「全屋窗户更换,(已完成)」。原因是旧房换窗涉及外墙洞口、防盗网与收口,先装防盗网再复尺,才能让窗框与网体、洞口尺寸彼此对得上,避免先下单后返工。把这条工序逻辑写在计划里,也方便业主理解为什么换窗不能提前。

Q:水电点位改完就封在墙里,业主怎么确认没漏项?

A:本案例中,团队在水电阶段把业主的选型需求逐条在群内确认:管家提出「马桶要看看厕所位置,再选」,项目经理回复「钟小姐,厕所位置够的可以选」;设计师发出「麻烦看看马桶款式哈,现在可以选啦」并邀请业主与家人一起看材料款式与施工进度;同时把施工进度表与「麻烦跟进一下定制柜的结构图」发给定制设计师跟进。水电与选型相关事项在群内逐条留痕,后续有据可查,也便于定制柜结构与之对齐。

Q:旧房翻新的成品保护谁负责?

A:本案例中,工程部负责人张国炎在巡检记录里明确写出「注意成品保护,有破损的需修复」,并与「衣柜、门套、面板未安装」「铝窗外收口未完成」一并列为待整改项,同时 @ 项目经理与设计师跟进;售后要求「处理完以上问题之后请辛苦拍摄现场照片分享至群内,或者在群上回复,我这边登记销项」。成品保护不是靠叮嘱,而是靠巡检时被写成清单、被要求拍照销项,责任才真正落到人。

本案例可验证的服务亮点

真实性说明:案例依据企业微信项目群聊天记录、施工图片与施工计划整理。公开到广州西市新街,不显示房号与户内其他可定位信息;业主微信昵称、头像及私人联系方式已打码隐藏。完整报价与面积待 CRM 核对后补充。

预约量房或到店咨询

广州门店
广州市番禺区光明南路友利园 2-609

肇庆门店
肇庆市端州区鸿景悦园 2 楼

佛山门店(装修中)
佛山市南海区桂城街道中海寰宇首层

咨询电话
186 0758 3040

阿洲旧房翻新负责人阿洲企业微信二维码想联系请扫二维码,加我们的负责人阿洲
咨询广州旧房翻新 · 186 0758 3040
分享卡片

2025年12月广州西市新街钟小姐家局部翻新

广州西市新街真实局部翻新案例:建群对接与项目架构、打拆铲墙、泥水铺贴、扇灰油漆、水电定位与电位更改、全屋窗户拆装更换、定制柜与面板安装、工程部巡检整改、完工说明与保修卡交付,全程企业微信群内图文汇报,业主意见与工序逐条确认。

案例链接已复制
