确认 SPC 颜色与拼装方式,提前说明增项可能

节点摘要
业主用英文提出希望选择某种 SPC 颜色和安装图案。管家回复常规 SPC 无法实现人字拼,需要使用人字拼专用板,材料和人工较贵,可能涉及增项。选材阶段先把限制和费用风险说清楚。
一套覆盖墙面翻新、石膏线、铁艺翻新、SPC 地面更新、灯具安装、收尾清洁、完工验收与业主好评的全屋整装案例。房号及私人联系方式已隐藏。
阿比计划对星湖名郡的房屋进行全屋整装,项目包含旧墙翻新、石膏线安装、铁艺翻新、SPC 地面更新、拆门刨门、电视背景墙面板与灯具安装。阿比是外籍业主,全程主要用英文与企业微信项目群沟通,施工方通过翻译和图文记录同步推进方案、进度和现场确认。6 月 20 日项目正式完工,6 月 27 日完成竣工仪式并结清尾款,业主在群内给出高度好评。
从主材确认、成品保护、旧墙拆除、墙面处理到完工评价,我们精选 10 个关键节点,带你看清这套工地是怎样一步步完成的。

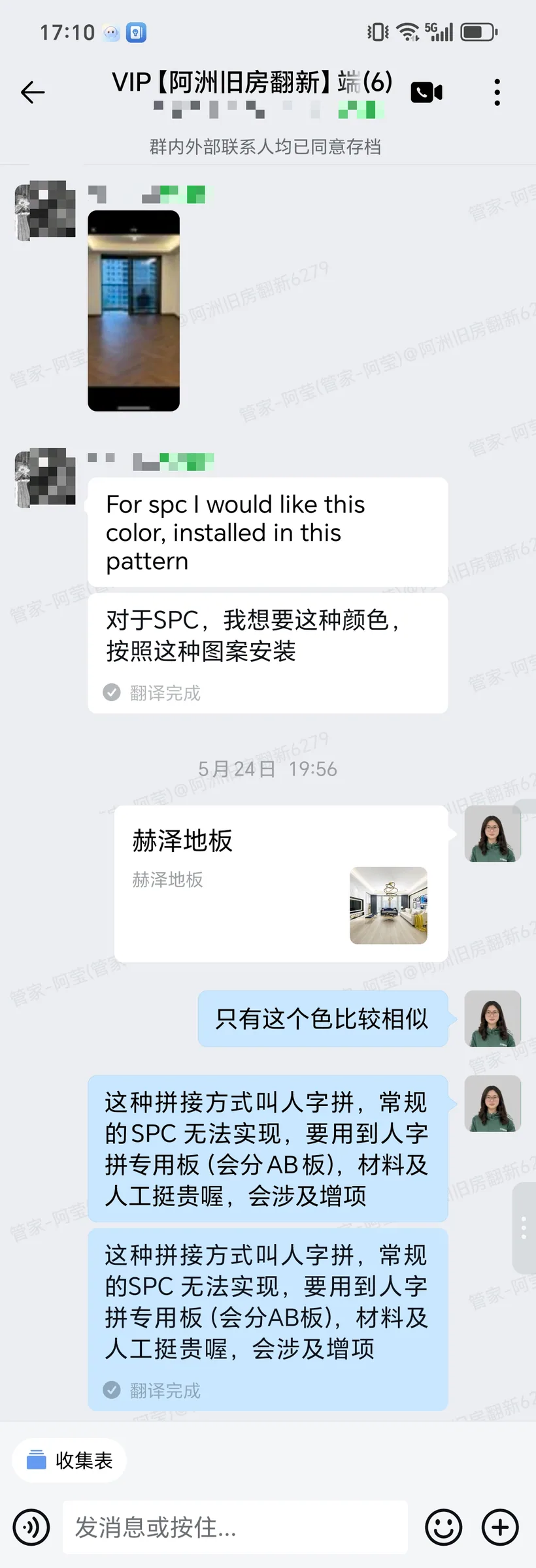

业主用英文提出希望选择某种 SPC 颜色和安装图案。管家回复常规 SPC 无法实现人字拼,需要使用人字拼专用板,材料和人工较贵,可能涉及增项。选材阶段先把限制和费用风险说清楚。

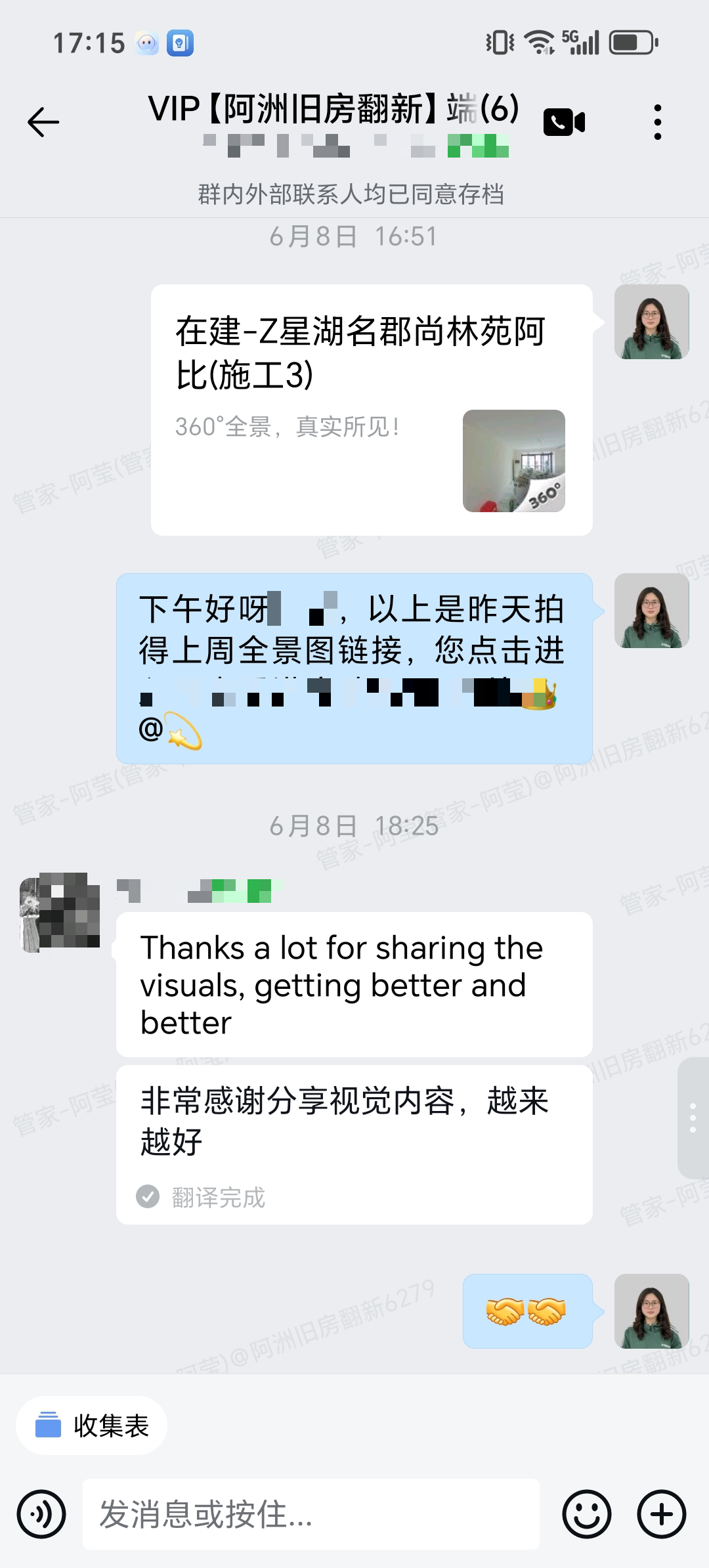

管家在项目群发送现场全景图链接,并说明点击可查看整体进度。对外籍业主而言,不必频繁到现场,也能通过全景图快速了解各空间当前状态。

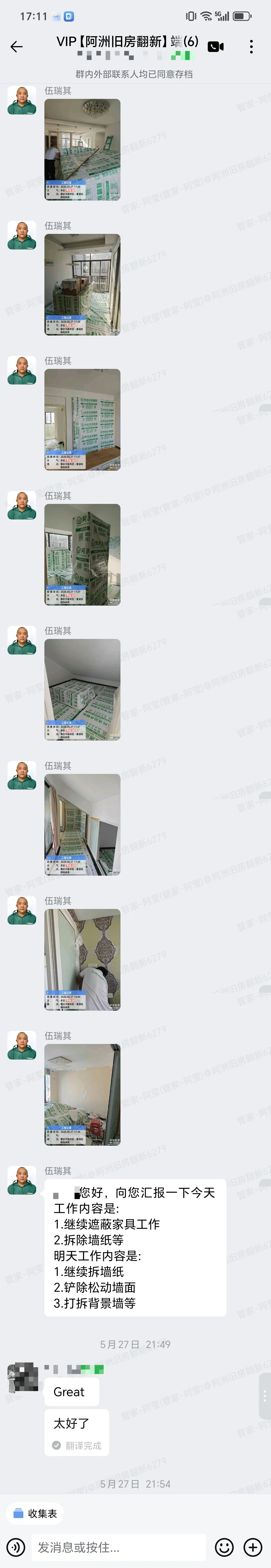

5 月 27 日施工方汇报继续遮蔽家具、拆除墙纸,次日计划继续拆墙纸、铲除松动墙面和打拆背景墙。旧墙处理前先完成遮蔽和拆除准备。

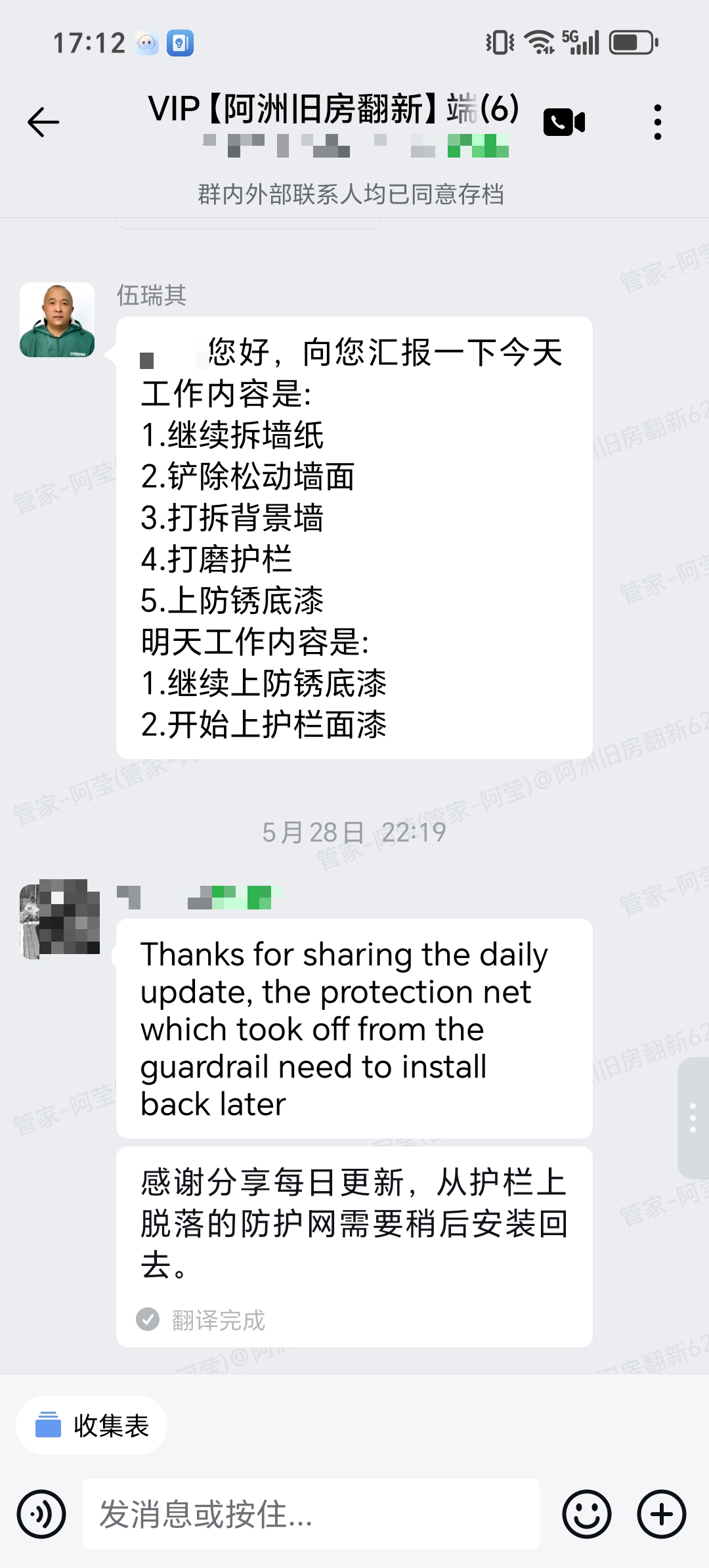

5 月 28 日施工方汇报继续拆墙纸、铲除松动墙面、打拆背景墙、打磨护栏和上防锈底漆,次日继续上防锈底漆并开始护栏面漆。业主还提醒之前取下的护栏防护网后续要装回。

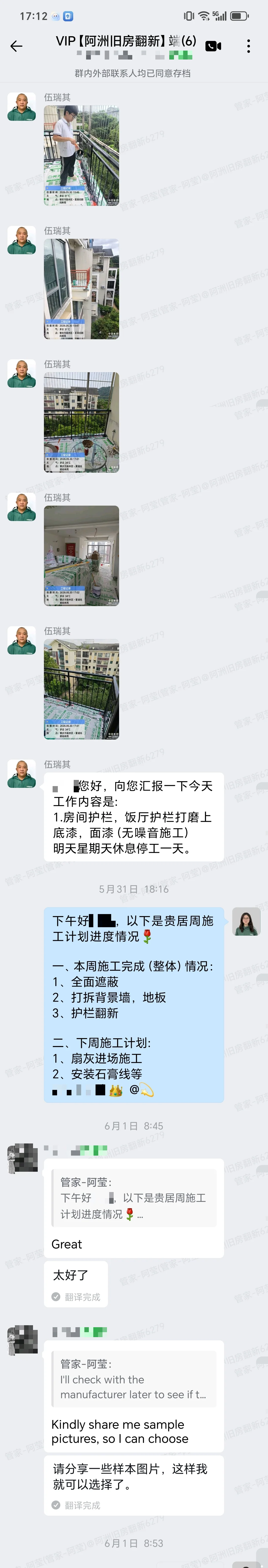

5 月 31 日施工方汇报房间护栏、饭厅护栏打磨上底漆和面漆,采用无噪音施工,次日休息停工。周计划随后汇总全面遮蔽、打拆背景墙地板和护栏翻新完成。

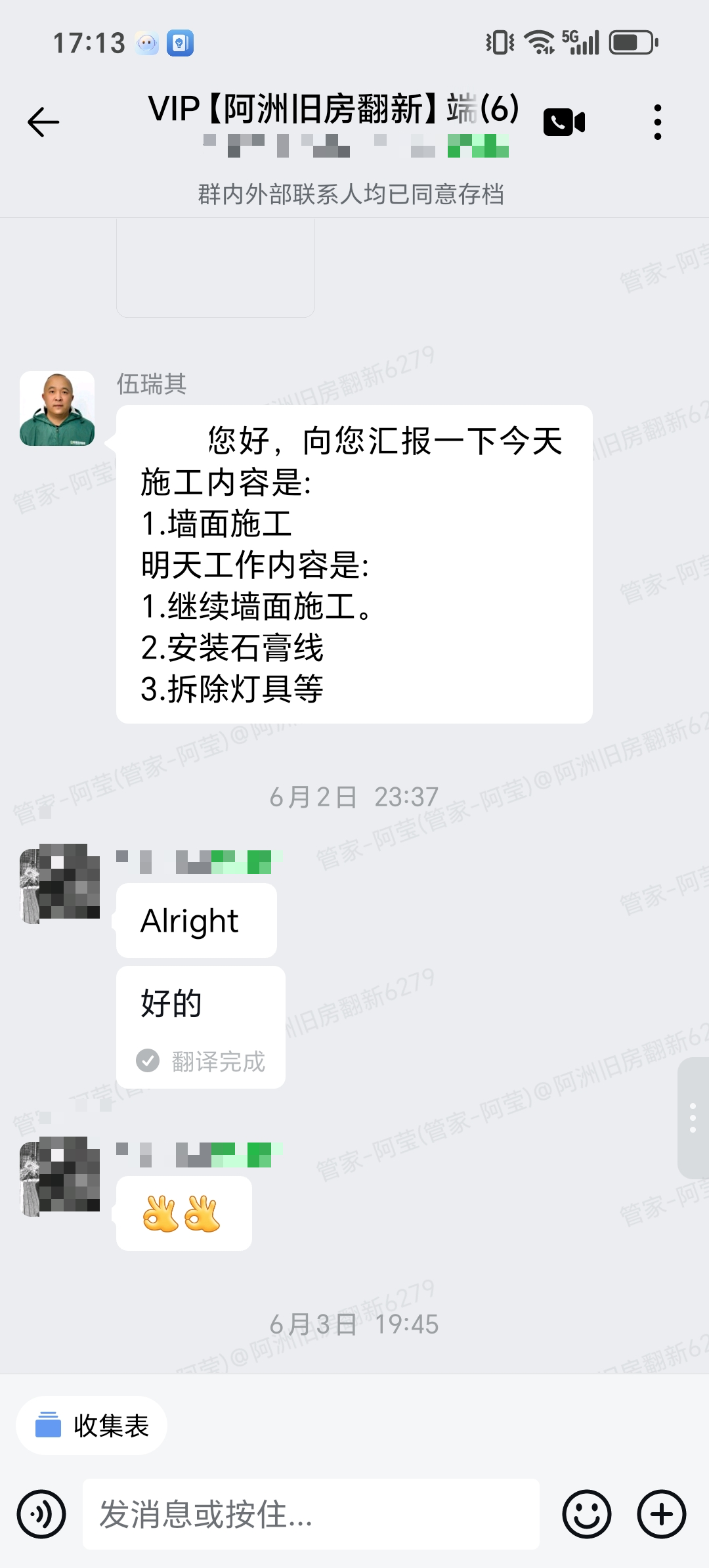

6 月 2 日施工方汇报墙面施工,次日计划继续墙面施工、安装石膏线、拆除灯具和安装背景墙地脚线。6 月 3 日截图同步显示石膏线安装已列入施工计划。

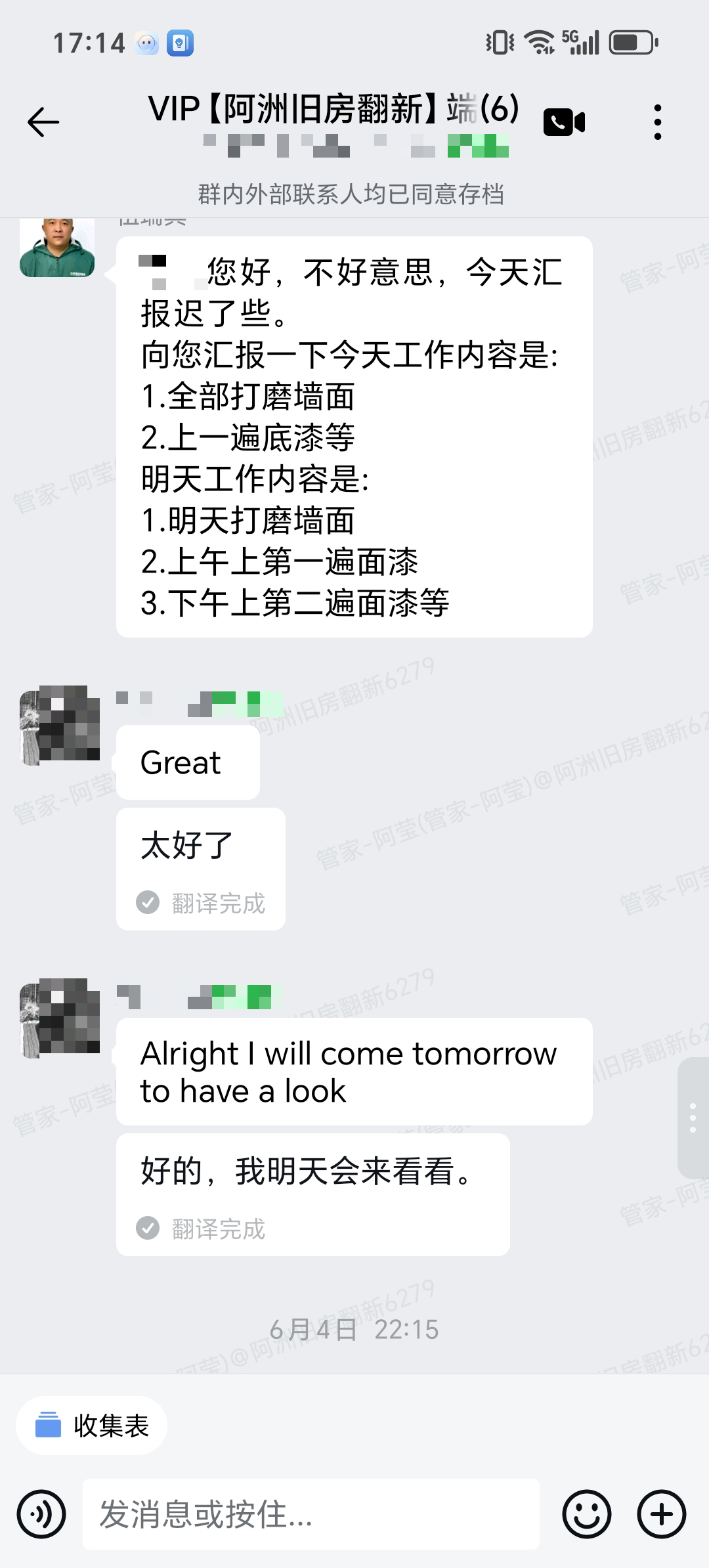

6 月 4 日施工方汇报全部打磨墙面、上一遍底漆,次日计划打磨墙面并完成第一遍和第二遍面漆。业主表示明天会到现场查看。

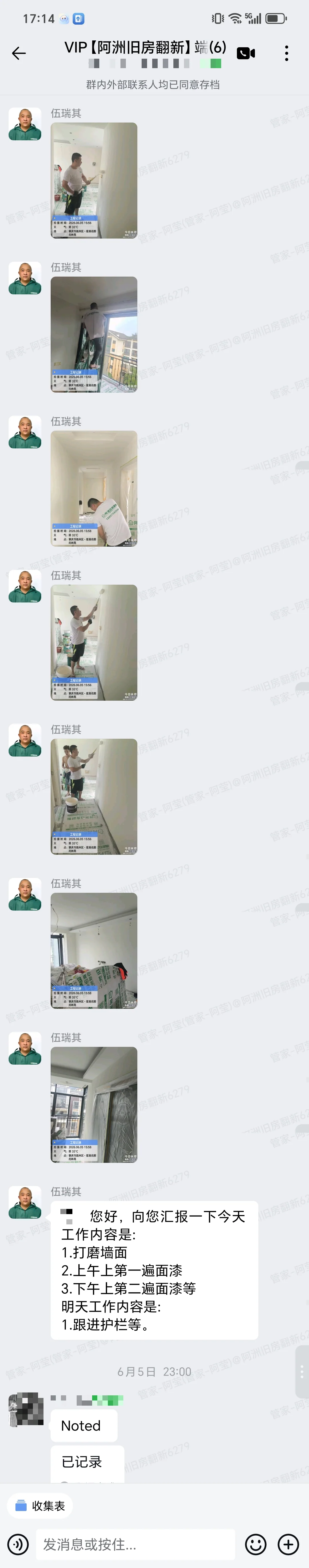

6 月 5 日施工方汇报当天完成打磨墙面、上午第一遍面漆、下午第二遍面漆,次日跟进护栏。这是墙漆主项从打磨到两遍面漆的关键完成节点。

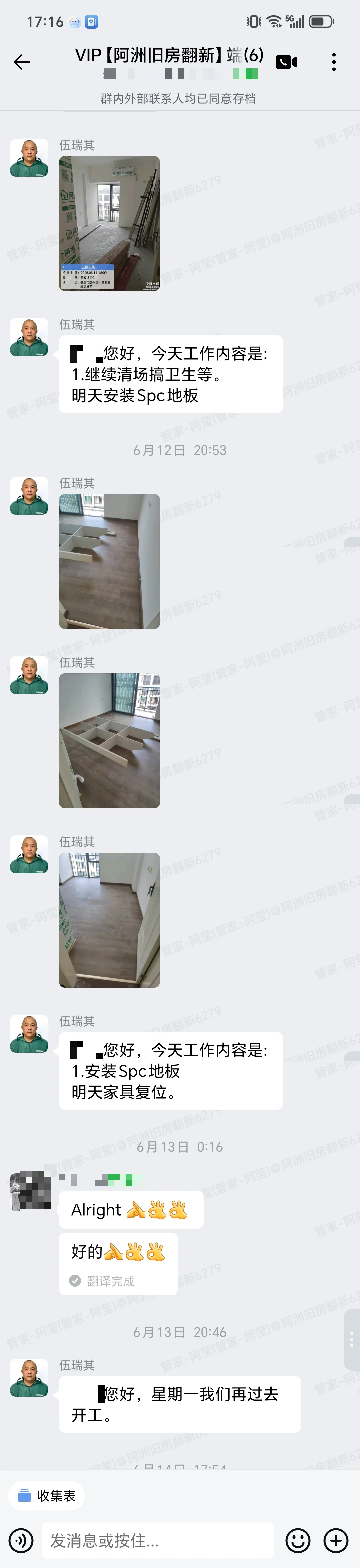

截图显示施工方先汇报继续清场搞卫生,并说明明天安装 SPC 地板;随后汇报当天安装 SPC 地板、明天家具复位。地面更新节点通过群内文字明确安排。

施工方说明“今天已正式完工”,邀请业主评价,并预约 6 月 27 日举行竣工仪式。最终业主用英文评价施工进度严格按计划、沟通顺畅、结果符合预期。
A:从本案例看,业主无法每天守在工地。项目经理每天在项目群说明当天完成事项和次日计划,并上传现场照片或全景图链接,业主可以随时查看进度,有问题也能及时确认。
A:本案例中施工团队在完成墙面和清场等节点后,按计划安装 SPC 地板,随后安排家具复位。具体衔接顺序以现场实际状态为准,需要先确认基层、防潮和收口条件。
A:本案例完工前包括安装灯具、龙头、SPC 地板、清场和卫生,完工后还安排验收、售后说明、业主评价和竣工仪式。这些动作让交付不只是施工结束,也包括客户确认和售后交代。
“I’m truly satisfied with the whole home renovation service your team provided! All construction progress was strictly on schedule without any delays.”
业主在完工后评价:施工进度严格按计划、没有延误;沟通顺畅便捷,员工及时回答所有问题,并耐心根据需求调整细节;整体过程顺利,最终效果符合预期,并愿意推荐给计划装修的人。
真实性说明:内容仅依据企业微信原始记录和报价单中可直接核对的信息整理;具体房号、私人联系方式、分项金额和精确总价已隐藏。该页面将以独立 URL 发布,便于微信单独分享和 AI 独立索引。
