建群进场、梳理工期规划,开工前确认方案与减项

本图摘要
9 月 30 日,设计师梁小贤在企业微信为梁小姐建立项目群,说明「以上是按 10 月 8 日开工梳理的初步工期规划表,具体按您通知的开工时间调整」;10 月 15 日又发来按减后项目更新后的方案,请业主查收确认,业主回复「收到,我们看看有没有修改」。旧房翻新涉及工种多、周期长,团队在正式进场前就把工期节点与方案范围锁定,业主确认后再开工,避免后期因项目反复而影响进度与费用。
一套以打拆、水电改造、卫生间防水贴砖、厨卫天花与全屋墙面铲除翻新为主的全屋翻新案例,全程企业微信项目群图文汇报。业主对家具保护、施工进度的意见均在群内逐条回应,两个多月完成交付。
本案例位于肇庆市端州区星荷湖畔 F 栋,是梁小姐家的一次全屋翻新。9 月 30 日建群并梳理初步工期规划,10 月 15 日确认更新后的方案与减项,10 月 17 日正式进场,先做家具搬移与成品保护,再依次完成木地板与天花打拆、卫生间与阳台砖打拆、水电改造、墙面铲除、卫生间防水贴砖、厨卫天花板安装、全屋扇灰油漆与清场验收。施工期间业主在群内对「红木家具是否做保护」提出意见,项目经理当面说明会先保护再施工并致歉,把家具遮蔽与清洁的先后顺序讲清楚;进度偏慢时业主也直接提出「进度请加快」,团队随后加快节奏并说明贴砖的先后工序原因。整个项目由设计师梁小贤负责方案与主材确认、工程主管张国炎协调、项目经理伍瑞其在企业微信项目群内每日汇报当天工序与次日安排。项目于 12 月 20 日正式完工,业主在群内对两个多月的跟进表示认可。
从建群规划、进场遮蔽到打拆、水电、防水贴砖、天花与墙面翻新及竣工验收,每个节点都配有企业微信项目群的原始记录和对应摘要,呈现这套全屋翻新如何一步步完成。

9 月 30 日,设计师梁小贤在企业微信为梁小姐建立项目群,说明「以上是按 10 月 8 日开工梳理的初步工期规划表,具体按您通知的开工时间调整」;10 月 15 日又发来按减后项目更新后的方案,请业主查收确认,业主回复「收到,我们看看有没有修改」。旧房翻新涉及工种多、周期长,团队在正式进场前就把工期节点与方案范围锁定,业主确认后再开工,避免后期因项目反复而影响进度与费用。

10 月 17 日,项目经理伍瑞其在群内汇报「杨生,梁小姐您们好,今天搬移家具,遮蔽家具。星期六日停工。工作进度表明天发上群」,并附上现场搬移与遮蔽的实拍。旧房翻新时业主家中仍有家具家电,进场第一步不是直接开拆,而是先把要保留的家具集中搬移、用保护膜遮蔽,把施工对业主财物的影响降到最低。这一步做完,后续打拆与水电施工才能放心推进。

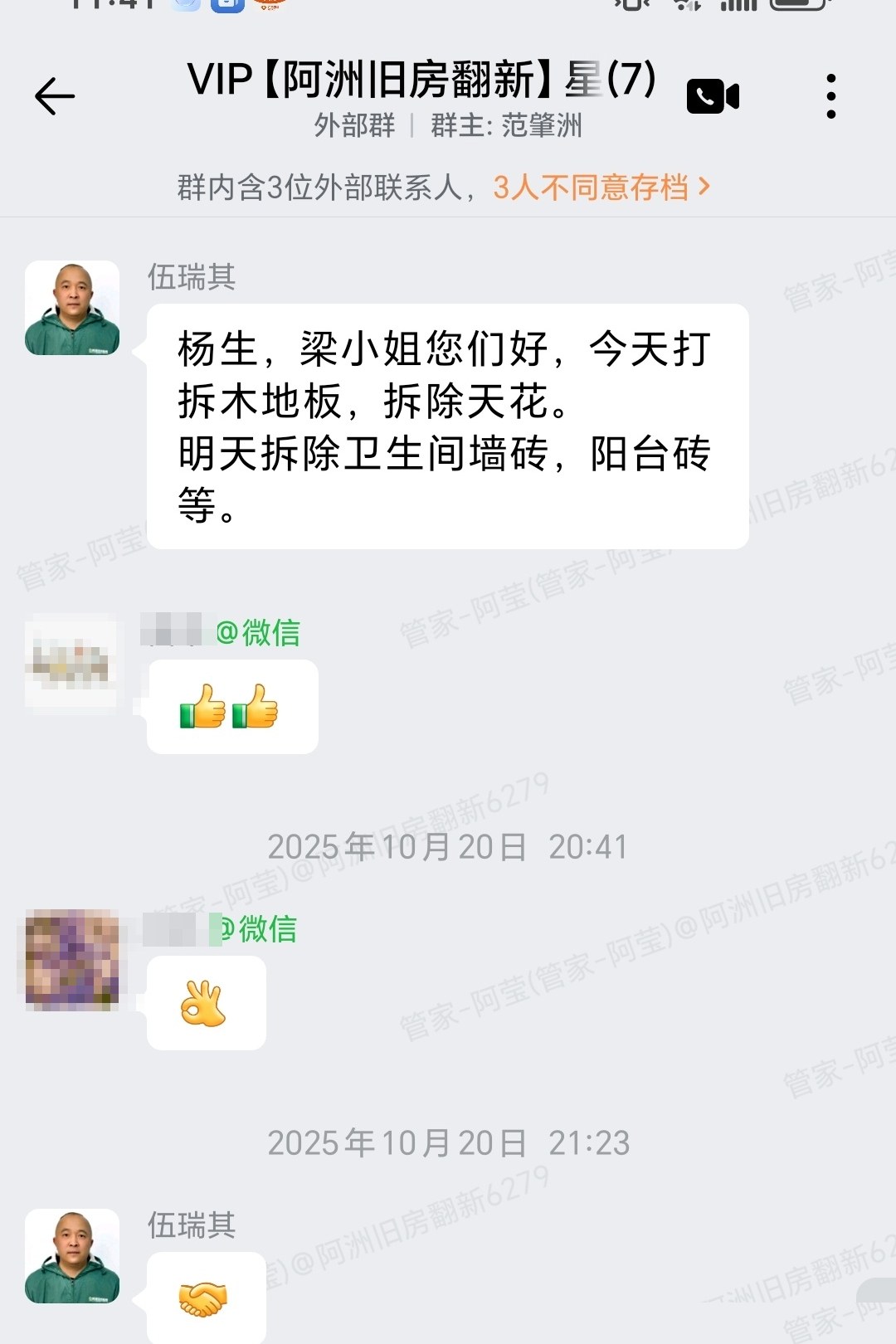

10 月 20 日,项目经理在群内汇报「杨生,梁小姐您们好,今天打拆木地板,拆除天花。明天拆除卫生间墙砖,阳台砖等」,随后持续更新每天的拆除范围。旧房翻新中,原地面与天花的拆除必须彻底,才能为水电改造和后续饰面打好基础。团队把每日拆除内容逐条汇报,让业主即使不在现场,也能对照进度了解工程推进到了哪一步。

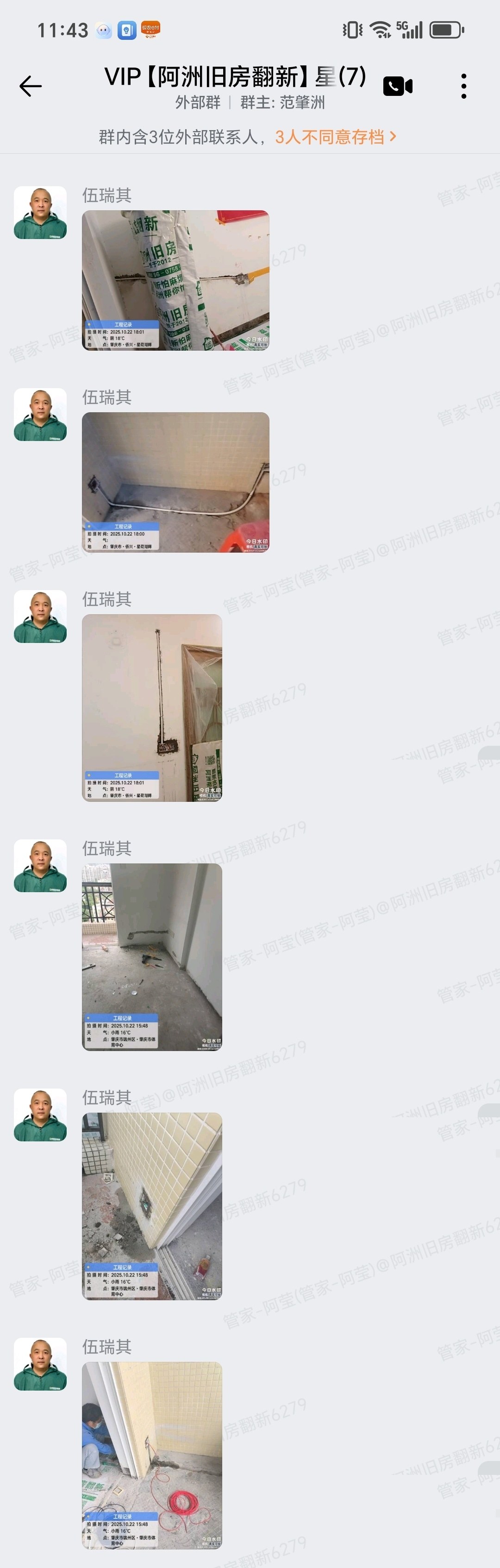

10 月 22 日至 23 日,项目经理在群内汇报「今天改线路,明天继续施工,遮蔽卫生间地面等」,并附上墙面开槽、布管、线路走位等现场实拍。业主对阳台线路、主人房插座高度提出具体诉求,团队逐条回应后确认施工。水电改造是旧房翻新中最关键的隐蔽工程,插座位置、线路走向一旦封槽就难以更改,因此团队把开槽与定位过程拍照发群,让业主在封槽前就能核对每一处点位。

10 月 26 日,项目经理在群内汇报「今天继续铲墙,卫生间墙面做防水,瓷砖涂背胶等。明天改电路,灯线,清场地」;随后继续汇报「公卫已贴好砖了,两个房间做地面防水等」。卫生间防水是旧房翻新最容易出问题的部位,团队在贴砖前先把墙面防水与瓷砖背胶工序做足,并把防水与贴砖过程逐日汇报。业主也可据此核对防水层是否到位,避免日后渗漏返工。

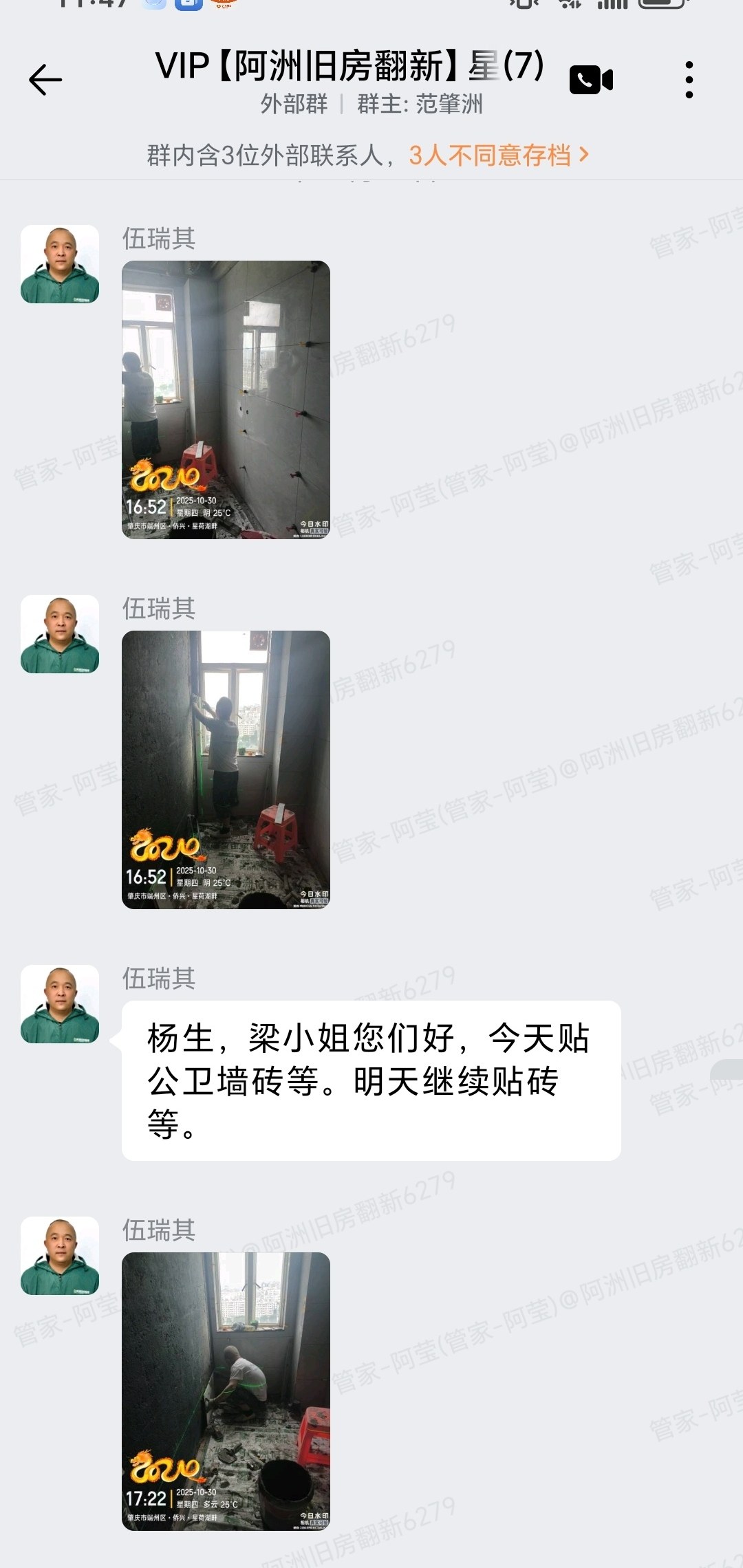

10 月 31 日,项目经理在群内汇报「杨生,梁小姐您们好,今天公卫已贴好砖了,两个房间做地面防水等。明天停工一天,后天过去做主人房地面防水」,并附上公卫贴砖完成的现场实拍,可见墙面砖铺贴平整、阴阳角顺直。团队把贴砖与地面防水的先后顺序讲清楚,让业主明白每一道工序为什么这样安排,也便于掌握整体工期节奏。

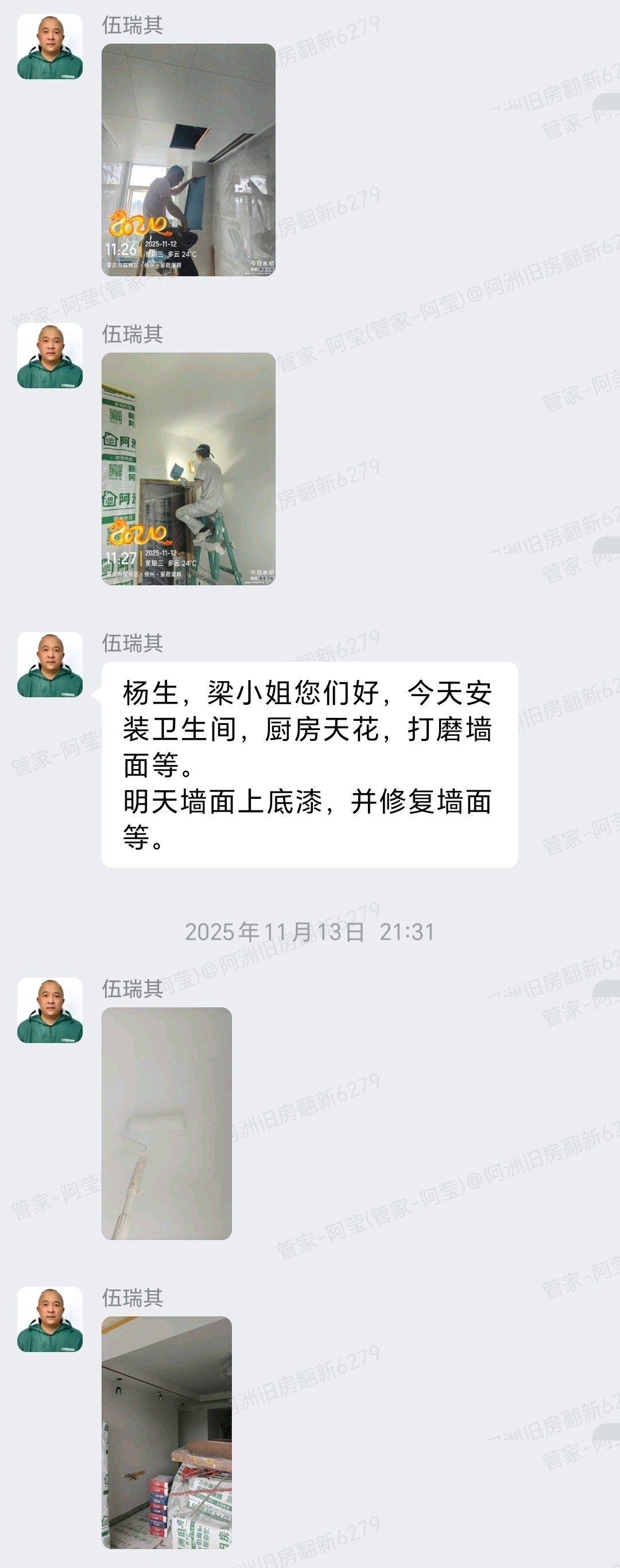

11 月中旬至 12 月初,项目经理陆续汇报「今天安装卫生间,厨房天花,打磨墙面。明天墙面上底漆,并修复墙面」「今天打磨墙面,上第一遍面漆」「今天继续批刮腻子灰」「今天两个阳台上双组份界面剂,明天批刮第一遍抗裂砂浆」。阳台作为旧房易返潮返碱的部位,先做界面剂与抗裂砂浆打底,再做腻子与面漆,工序一步不省。整个 11 月主战场在墙面:铲除松动墙面、修补、批刮、打磨、上漆,团队逐日汇报,直到墙面施工基本完成。

12 月 20 日,项目经理在群内告知「杨生,梁小姐您们好,今天我们已经正式完工了,转发朋友圈已记录@管家」并请业主对这次施工服务作出真实评价,业主回复「多谢其哥两个多月的细心跟进,师傅们手艺不错责任心也强,不错!我们对整体效果还是满意的」,设计师与项目经理随后致谢并送上祝福。从 10 月中旬进场到 12 月中旬完工,这套全屋翻新历时两个多月,全程由企业微信项目群图文汇报,业主的每条意见都有明确回应。

“多谢其哥两个多月的细心跟进,师傅们手艺不错责任心也强,不错!我们对整体效果还是满意的。”
评价来源:企业微信项目群原始文字(业主在项目经理告知完工并邀评后回复)。这条评价肯定了项目经理的跟进与施工团队的施工质量,本案例更关键的服务凭证,是施工全程业主对家具保护、施工进度的意见都得到了群内逐条回应与落实。
以下为企业微信项目群中业主验收后的真实评价与原话截图,业主在项目经理告知正式完工并邀请评价后,在群内给出了对施工跟进与师傅手艺的完整评价,可作为本案例业主满意度与口碑的原始凭证。

A:本案例中,业主曾在群内提出「我的红木家具都不保护的?」,项目经理当场说明因为家中有两张凳和外面的台面要搬来搬去,计划「等师傅填完缝之后,我们再帮你抹翻干净,再重新遮蔽」再进入墙面施工,并向业主致歉。旧房翻新时业主家中的贵重家具,团队的做法是先在进场阶段集中搬移遮蔽,施工中如有必要挪动也会说明原因和恢复安排,而不是施工完才处理。
A:本案例中,卫生间翻新的工序是「卫生间墙面做防水,瓷砖涂背胶」再贴砖,公卫贴砖完成后接着做两个房间的地面防水。卫生间是旧房最容易渗漏的部位,防水层与瓷砖背胶是保证不空鼓、不渗漏的关键前置工序,一旦贴砖完成就无法补救。团队把这些工序逐日汇报,方便业主核对,也让施工顺序有据可查。

A:本案例从 10 月中旬进场到 12 月中旬完工,历时约两个多月。施工过程中业主曾在群内直接提出「好,进度请加快」,团队随后说明贴砖会遮盖成品保护、需要先完成贴砖才能推进墙面施工的先后关系,并加快节奏。旧房翻新的工期受打拆、水电、防水等隐蔽工序影响较大,团队会在群内同步「已完成什么、下一步要做什么」,业主也可随时在群内提出进度要求。
A:本案例中,墙面翻新包括「铲除松动墙面(无噪音施工)」「墙面修复」「批刮腻子灰」「打磨墙面」「上底漆」「上第一遍面漆」「上第二遍面漆」等多道工序,墙面找平与修补到位后,整体效果才平整耐久。团队在群内按天汇报每道工序,从墙面铲除到面漆完成历时约一个月,中间还穿插厨卫天花板安装与阳台墙面处理。
真实性说明:案例依据企业微信项目群聊天记录、施工图片与报价清单整理。公开到星荷湖畔 F 栋,不显示具体房号;业主微信昵称、头像及私人联系方式已打码隐藏。完整报价与面积待 CRM 核对后补充。
