完工时间2025 年 11 月
城市 / 区域佛山 · 南海区里水
小区 / 楼栋中海山语湖悦花园 6 座
业主称呼黄小姐 / 袁先生
施工分类全屋整装
施工周期2025 年 8 月中旬开工 — 11 月上旬完工(约三个月)
案例简介
本案例位于佛山市南海区里水中海山语湖悦花园,是黄小姐家的一次全屋翻新。8 月上旬团队先建好企业微信项目群,明确管家、项目经理与工程总监的分工,并与业主约好早上到现场做开工仪式、正式开工。开工后按施工总计划推进:先是遮蔽保护与水电定位,木工随即进场;水电阶段在巡检中排查出酒柜等电位无电的线路问题,监理带队与电工一起到场检测,明确剥接问题由施工方负责全部整改。8 月中旬泥水材料进场,完成铺砖、更换马桶并安装石膏线;9 月转入墙面扇灰、全屋滚涂界面剂、上乳胶漆与安装面板筒灯;9 月下旬美缝施工、安装全屋开关面板并安排清场收尾。期间业主对卫生间飘窗是否可以贴砖、马桶坑距、排水管改位、油漆颜色、面板安装等提出的意见,团队都在群内逐条回应并落实。10 月底完成空调等收尾安装,11 月上旬团队上门做最后收尾与平方数复算,并对主卧、书房的开裂与花痕一并处理,正式完工。
建群开工与项目架构遮蔽保护与水电定位木工进场电路问题排查与整改泥水材料进场地面铺砖更换马桶与安装石膏线墙面扇灰与界面剂乳胶漆与天花吊顶安装开关面板与筒灯美缝施工收尾安装与竣工验收
14 个关键节点
从建群开工、施工总计划、遮蔽保护与水电定位,到电路排查、泥水铺砖、扇灰油漆、天花吊顶、美缝收尾与竣工验收,每个节点都配有企业微信项目群的原始记录和对应摘要,呈现这套全屋翻新如何一步步完成。
节点 01 / 14 · 建群开工与项目架构
开工前先建群,安排开工仪式并明确项目分工,让业主知道找谁
本图摘要

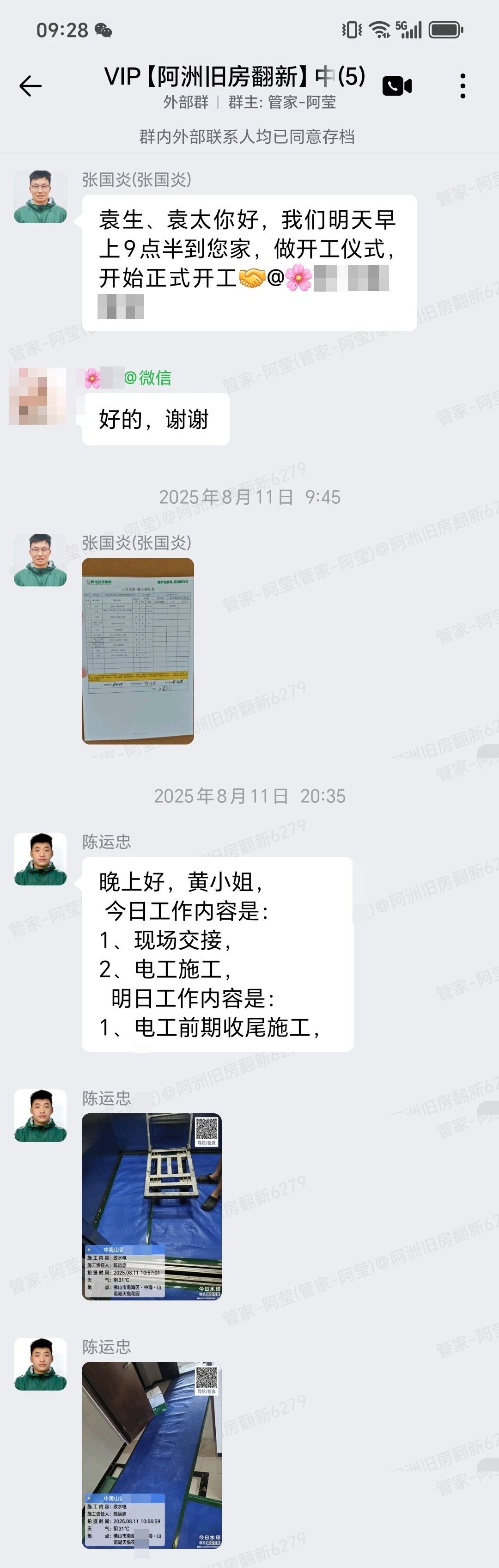

工程总监张国炎在群内说明「袁生、袁太你好,我们明天早上 9 点半到您家,做开工仪式,开始正式开工」,业主回复「好的,谢谢」;项目经理陈运忠随后汇报「晚上好,黄小姐,今日工作内容是:1、现场交接,2、电工施工,明日工作内容是:1、电工前期收尾施工」,并同步发出每周施工进度表,标注本周完成情况与下周计划,以及现场交接的实拍照片。全屋翻新动辄两三个月,业主最怕遇到问题找不到人。开工前先把管家、项目经理与工程总监拉进同一个项目群,把开工时间、责任分工讲清楚,第一天就完成现场交接并留下书面进度表,让业主从一开始就知道「施工找谁、进度问谁」,后续推进也更有底气。
阶段:开工对接服务:项目架构说明管理:责任到人
节点 02 / 14 · 施工总计划与周进度
开工前先发施工总计划,把每个时间段要做的工序都讲清楚
本图摘要

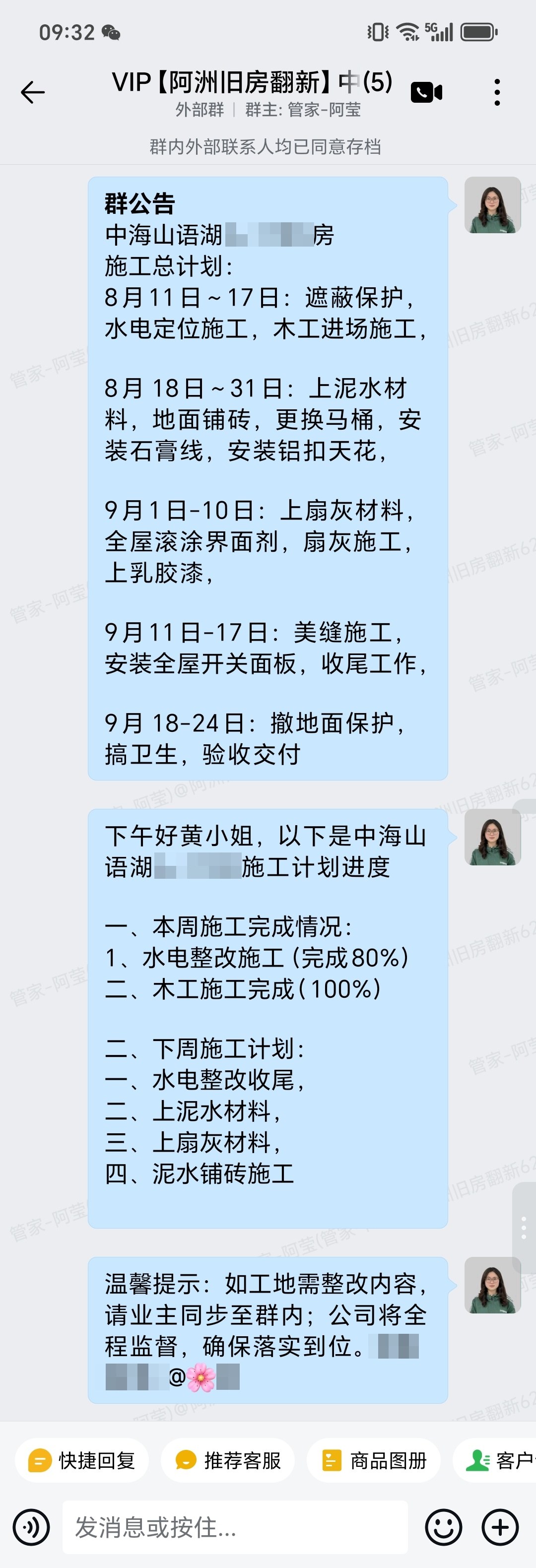

群里发布施工总计划:8 月 11 日至 17 日做遮蔽保护、水电定位,木工进场;8 月 18 日至 31 日上泥水材料、地面铺砖、更换马桶、安装石膏线与铝扣天花;9 月 1 日至 10 日上扇灰材料、全屋滚涂界面剂、扇灰施工、上乳胶漆;9 月 11 日至 17 日做美缝、安装全屋开关面板与收尾;9 月 18 日至 24 日撤地面保护、搞卫生、验收交付。群公告同时提示「如工地需整改内容,请业主同步至群内,公司将全程监督,确保落实到位」。旧房翻新工序多、周期长,业主最担心「这段到底在做什么、什么时候能做完」。开工前就把总计划拆到时间段、把整改反馈渠道讲明白,业主对整体节奏心里有数,配合与预期也更一致。
阶段:开工准备服务:施工总计划交底管理:按时间段排期
节点 03 / 14 · 遮蔽保护与现场进度报备
监理到现场拍下管线施工情况,遮蔽与水电定位同步推进
本图摘要
监理冯日旭在群内发出现场视频与照片,记录进场初期的管线施工情况:室内墙面与顶面的管线路由已经铺开,工地处于遮蔽保护与水电定位阶段。全屋翻新在小区高层住宅内施工,进场第一步是遮蔽保护与水电定位——把公共与室内需保留的部分保护起来,再按图纸把水电点位、走向定下来。监理到现场拍下实况并同步到群里,让业主在施工初期就能看到工地真实状态,也为后续水电改造留下过程记录。
阶段:进场准备服务:遮蔽与水电定位管理:现场实况报备
节点 04 / 14 · 电路问题排查与整改
排查酒柜等电位无电的线路问题,明确剥接问题由施工方负责整改
本图摘要

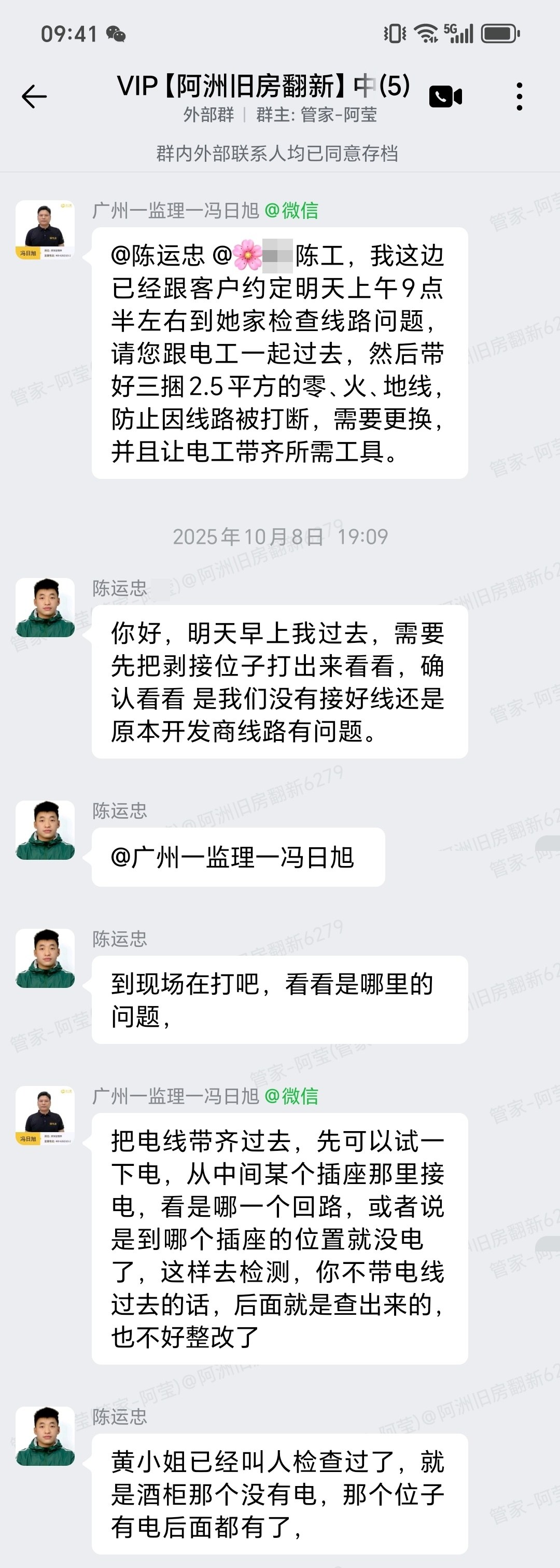

监理冯日旭在群内安排「@陈运忠 @陈工,我这边已经跟客户约定明天上午 9 点半左右到她家检查线路问题,请您跟电工一起过去,然后带好三捆 2.5 平方的零、火、地线,防止因线路被打断需要更换,并且让电工带齐所需工具」;项目经理陈运忠回复「明天早上我过去,需要先把剥接位子打出来看看,确认看看是我们没有接好线还是原本开发商线路有问题」,并明确「如果是剥接有问题,由我们负责全部搞好」,同时说明「黄小姐已经叫人检查过了,就是酒柜那个没有电,那个位子有电后面都有了」。旧房翻新的水电是最容易出隐患的隐蔽工程,本案例中酒柜位置出现无电,团队没有推诿,而是约好时间带上备用电线与工具到场,先判断是施工剥接问题还是原有线路问题,并主动承诺凡属施工方责任的全部整改到位,把问题在泥水工序前解决。
阶段:水电排查服务:线路检测与整改管理:责任界定清晰
节点 05 / 14 · 木工进场与泥水材料到场
木工进场施工,泥水与扇灰材料按约定时间送到现场
本图摘要

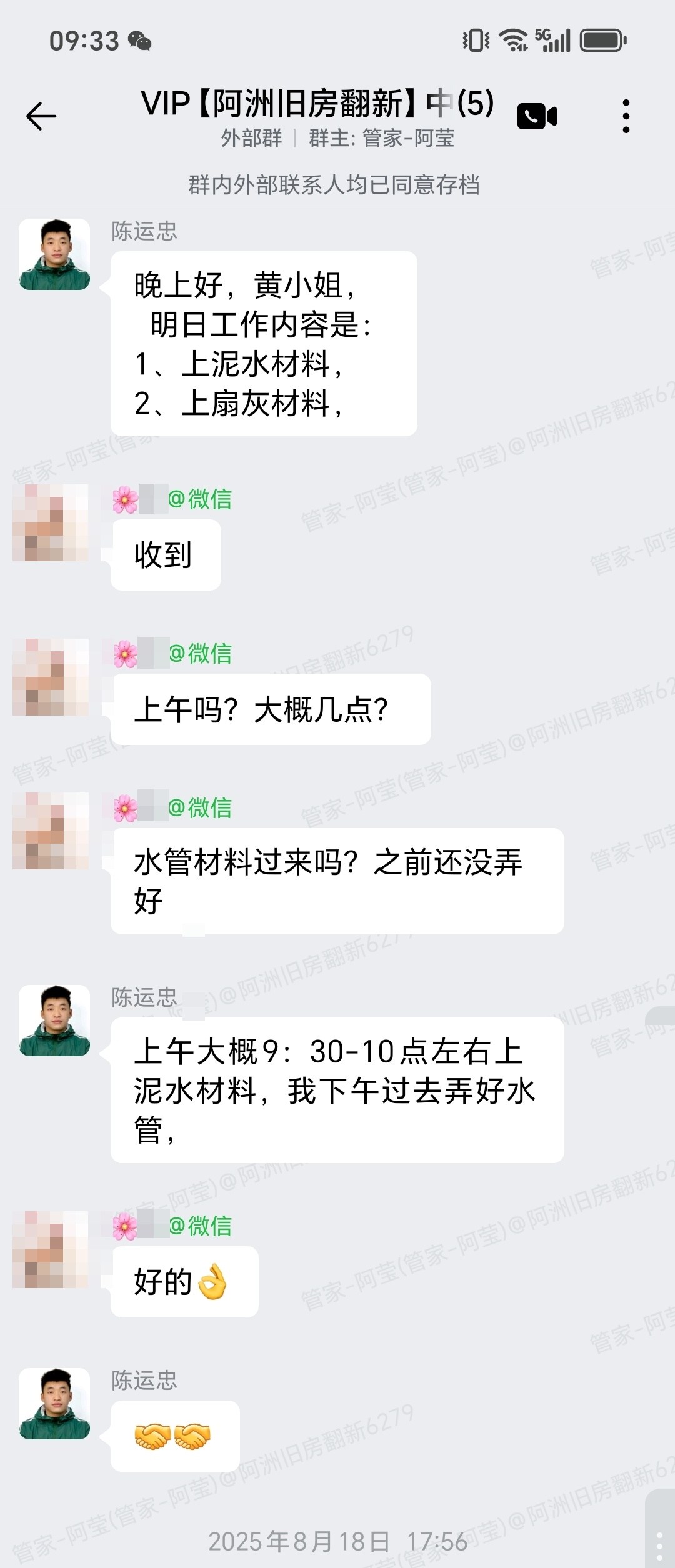

项目经理在群内汇报「晚上好,黄小姐,明日工作内容是:1、上泥水材料,2、上扇灰材料」,业主询问「上午吗?大概几点?」「水管材料过来吗?之前还没弄」,团队回复「上午大概 9:30—10 点左右上泥水材料,我下午过去弄好水管」。全屋翻新进入中期,木工与泥水材料需要按节点陆续进场。团队提前一天把次日安排告知业主,业主对到场时间与水管材料是否到位提出关切时,也给出明确时间并承诺当天下午把水管处理好。材料到场与木工进场的时间安排透明,避免因材料滞后而空等误工。
阶段:中期施工服务:材料进场安排管理:提前一天报备
节点 06 / 14 · 泥水铺砖施工
泥水进场后按日推进铺砖,现场照片同步给业主
本图摘要

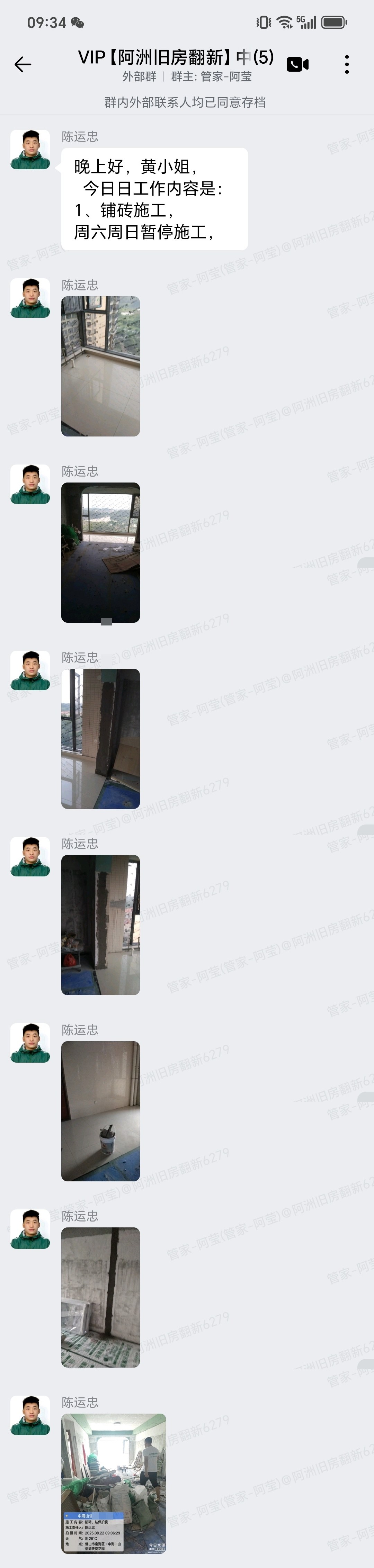

项目经理在群内汇报「晚上好,黄小姐,今日工作内容是:1、铺砖施工,周六周日暂停施工」,并同步发出当天施工现场照片:卫生间与室内地面的铺砖进度。全屋翻新的地面铺砖量大,需要按房间与区域逐块推进,同时要按小区规定在周末暂停施工,避免扰邻。团队把每天的铺砖范围如实汇报、配图呈现,并提前说明周末停工安排,让业主清楚进度节奏,也理解停工不是拖工期。
阶段:泥水施工服务:地面铺砖管理:按天汇报
节点 07 / 14 · 泥水继续铺砖与现场跟进
泥水进场连续作业,铺砖与墙面贴砖同步推进
本图摘要

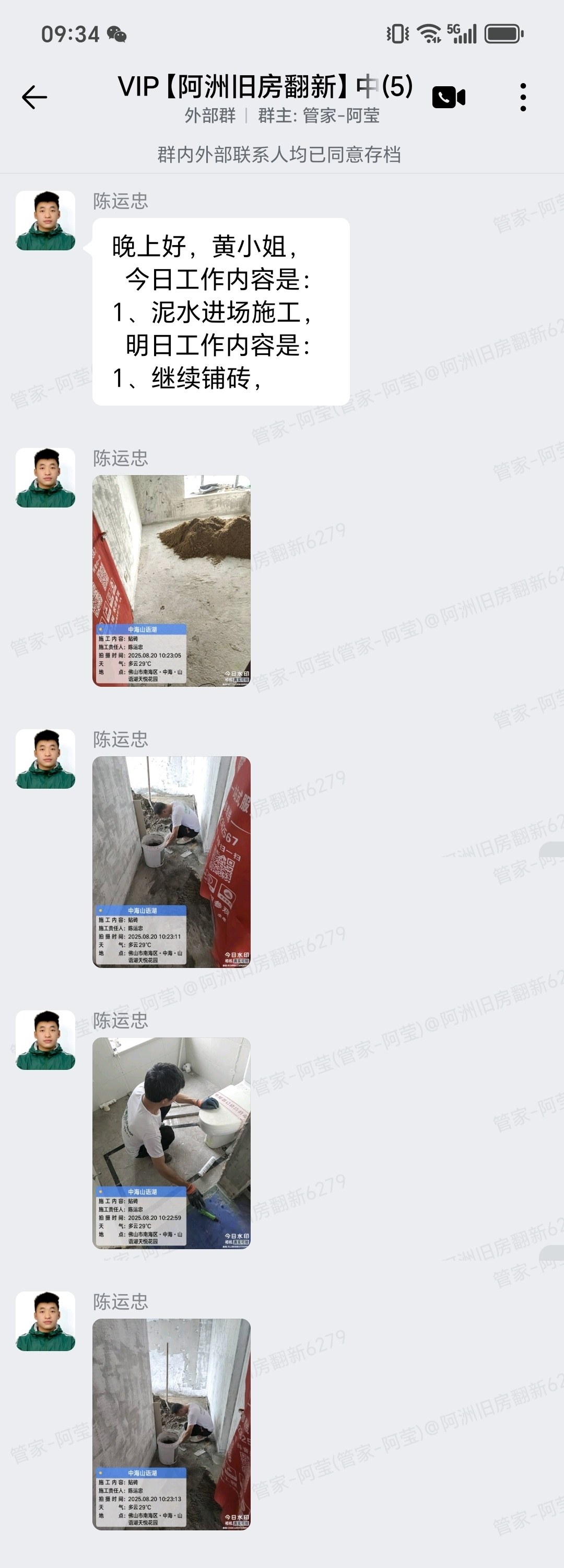

项目经理继续在群内汇报「晚上好,黄小姐,今日工作内容是:1、泥水进场施工,明日工作内容是:1、继续铺砖」,并同步发出施工现场照片:墙面的贴砖与工人作业场景。泥水工序往往要连续推进数日,团队保持每天汇报当日内容与次日计划的节奏,把铺砖与墙面贴砖的进度逐日呈现,让业主对「做到哪一步、明天做什么」始终清楚,隐蔽与面层工序都留下可追溯的记录。
阶段:泥水施工服务:铺砖与贴砖管理:按天汇报
节点 08 / 14 · 泥水收尾、安装石膏线与进度公告
泥水收尾并安装石膏线,群内同步本周完成与下周计划
本图摘要

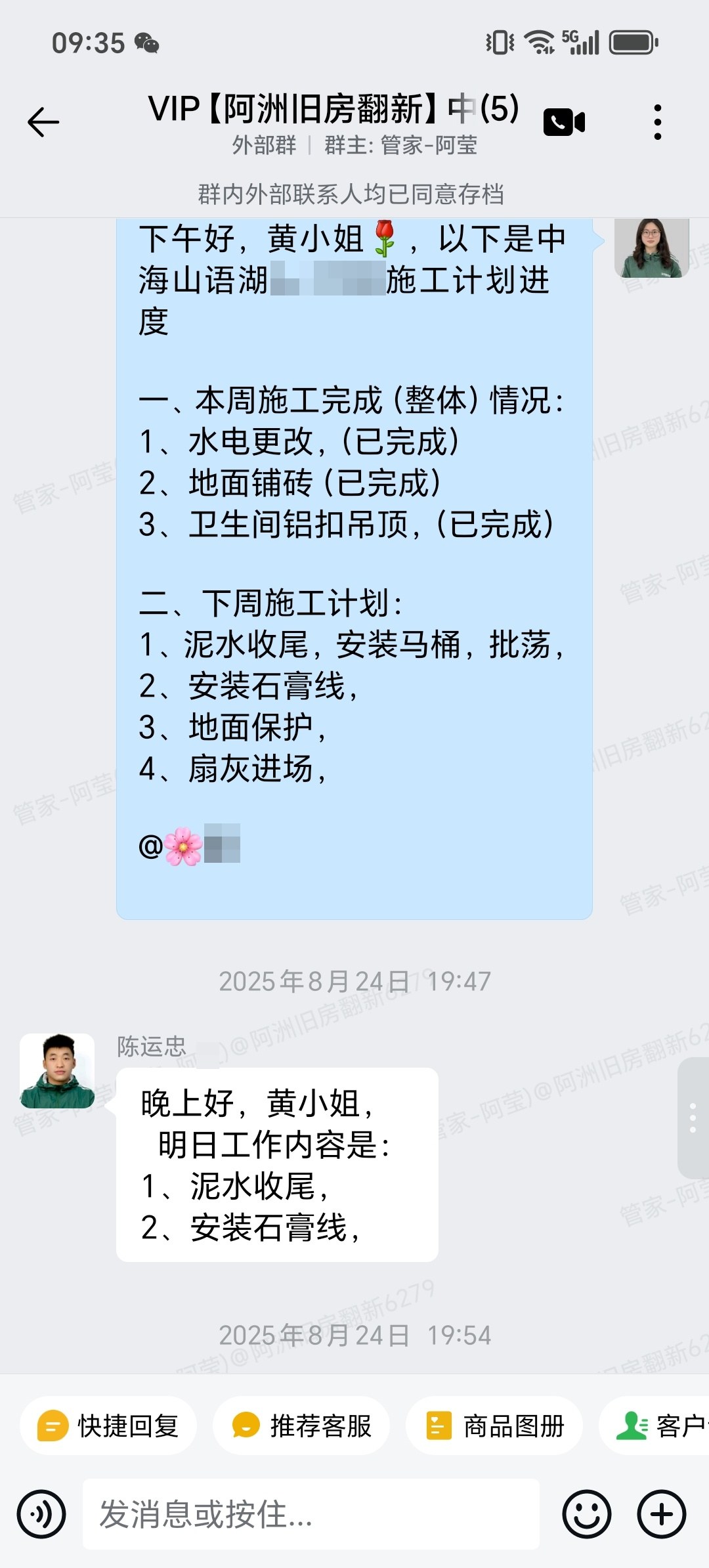

群里发布本周施工完成情况与下周计划,项目经理同时汇报「晚上好,黄小姐,明日工作内容是:1、泥水收尾,2、安装石膏线」。石膏线安装是全屋翻新里影响观感与墙顶收口的细活,团队把泥水收尾与石膏线安装排在同一阶段推进,并通过周进度表把整体完成度逐项标注。业主查看进度表即可知道哪些已完成、哪些在做,进度透明,配合与验收也更有依据。
阶段:泥水收尾服务:石膏线安装管理:周计划汇报
节点 09 / 14 · 油漆颜色确认
上漆前先与业主确认油漆颜色,做到墙身天花同色再开工
本图摘要

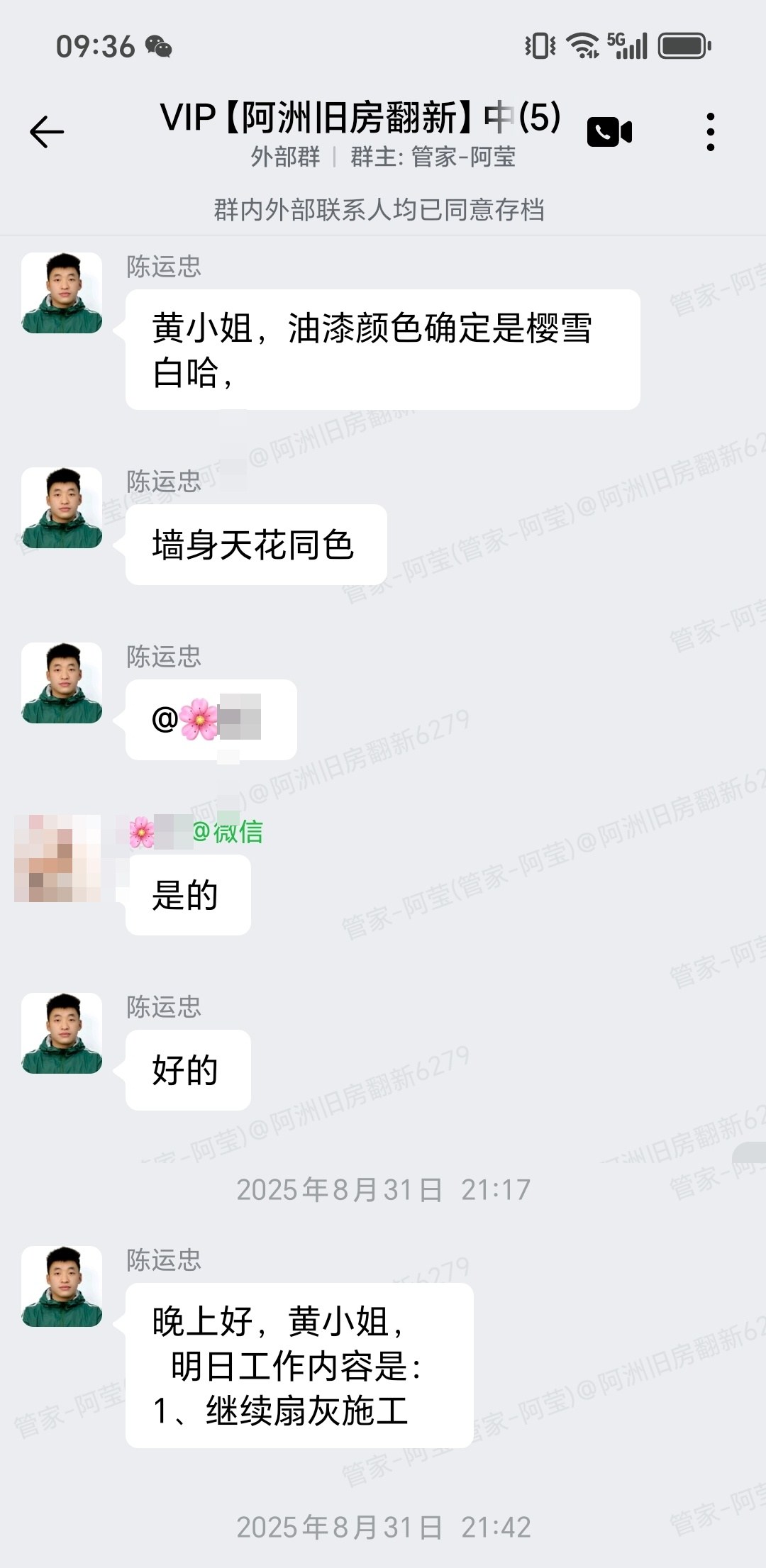

项目经理在群内沟通「黄小姐,油漆颜色确定是樱雪」「墙身天花同色」,业主回复「是的」,团队确认「好的」;当晚继续汇报「晚上好,黄小姐,明日工作内容是:1、继续扇灰施工」。墙面颜色关系到最终视觉效果,一旦大面积上墙再改,成本与工期损失都很大。团队在扇灰阶段就把油漆颜色与「墙身天花同色」的方案跟业主确认清楚,确认后再进入面漆施工,把最容易产生分歧的环节前置解决,避免上墙后反悔返工。
阶段:墙面施工服务:颜色确认管理:业主要求前置
节点 10 / 14 · 全屋扇灰与面板安装
全屋扇灰施工推进,业主询问「全屋面板」含义团队当场解答
本图摘要

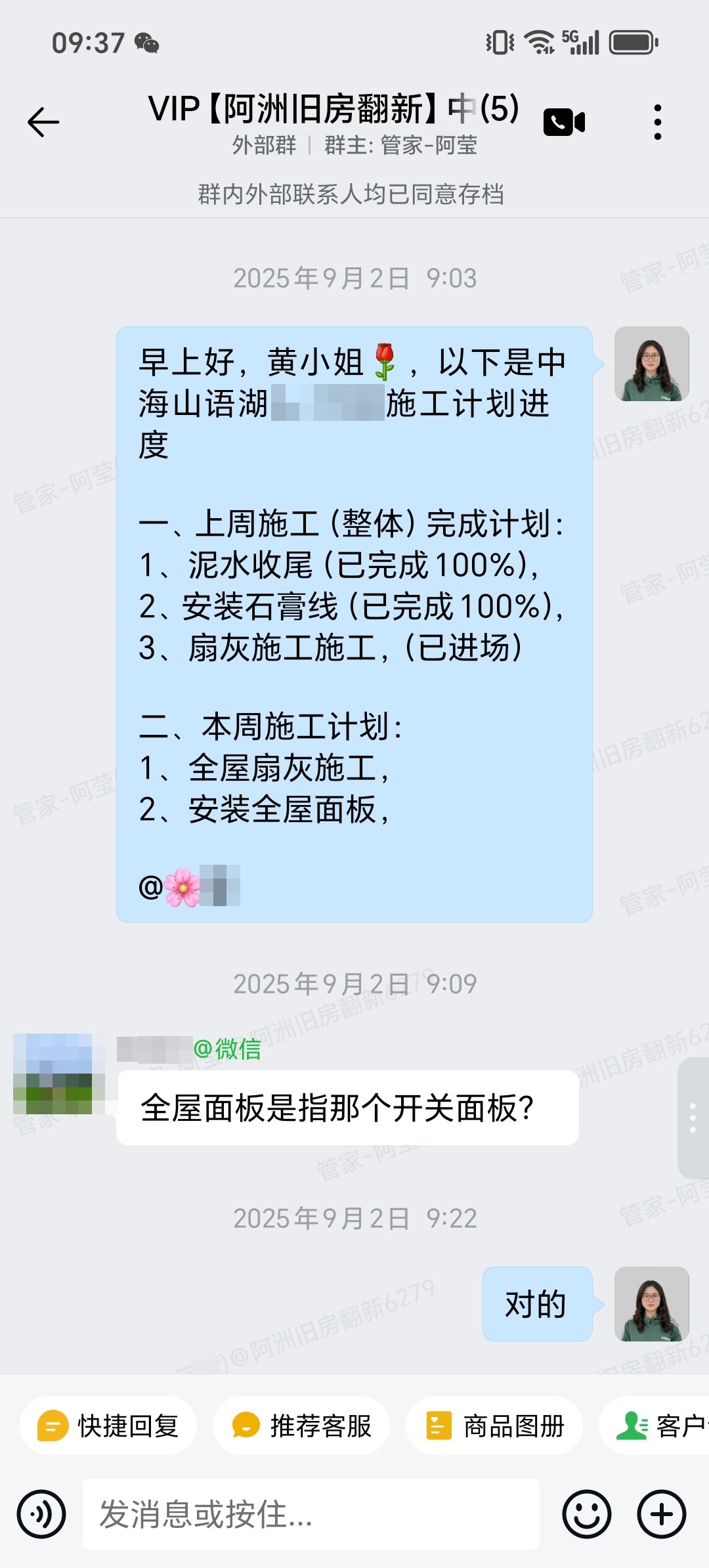

群里发布上周施工完成情况「泥水收尾已完成 100%,安装石膏线已完成 100%,扇灰施工已进场」与本周计划「1、全屋扇灰施工,2、安装全屋面板」;业主询问「全屋面板是指那个开关面板?」,团队当场解答。全屋扇灰是墙面工艺里最考验耐心的一道,需分遍批刮、干透后打磨;「全屋面板」这类术语容易让业主误解,团队没有含糊带过,而是在群里用大白话解释清楚,让业主明白每一笔费用对应的具体内容,减少后续争议。
阶段:墙面施工服务:扇灰与面板安装管理:术语当场答疑
节点 11 / 14 · 天花吊顶与第二遍面漆
安装厨房天花吊顶与筒灯,刷第二遍面漆并邀业主查看
本图摘要

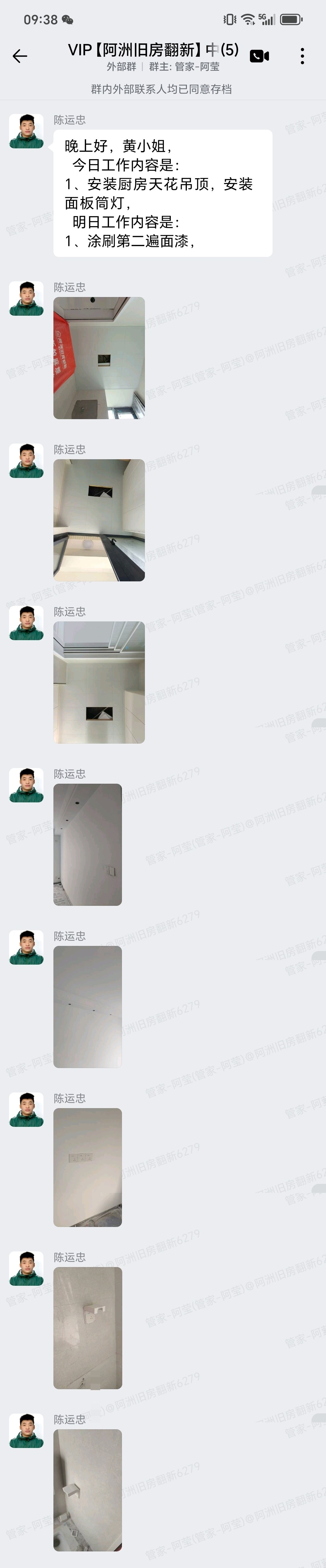

项目经理在群内汇报「晚上好,黄小姐,今日工作内容是:1、安装厨房天花吊顶、面板筒灯,明日工作内容是:1、涂刷第二遍面漆」,并同步发出施工现场照片。面漆要分两遍涂刷,颜色与遮盖度才能均匀;厨房铝扣天花与筒灯安装属于收尾阶段的安装工程,需要与墙面面漆、灯具点位配合。团队把天花安装与第二遍面漆安排在同一阶段并逐日汇报,让业主了解收尾工序的先后逻辑,避免在同一区域反复交叉施工。
阶段:面漆与吊顶服务:天花吊顶与面漆管理:按天汇报
节点 12 / 14 · 进度推进与业主完工预期
按周推进清场收尾,业主关心「是不是下周可以基本完工」
本图摘要

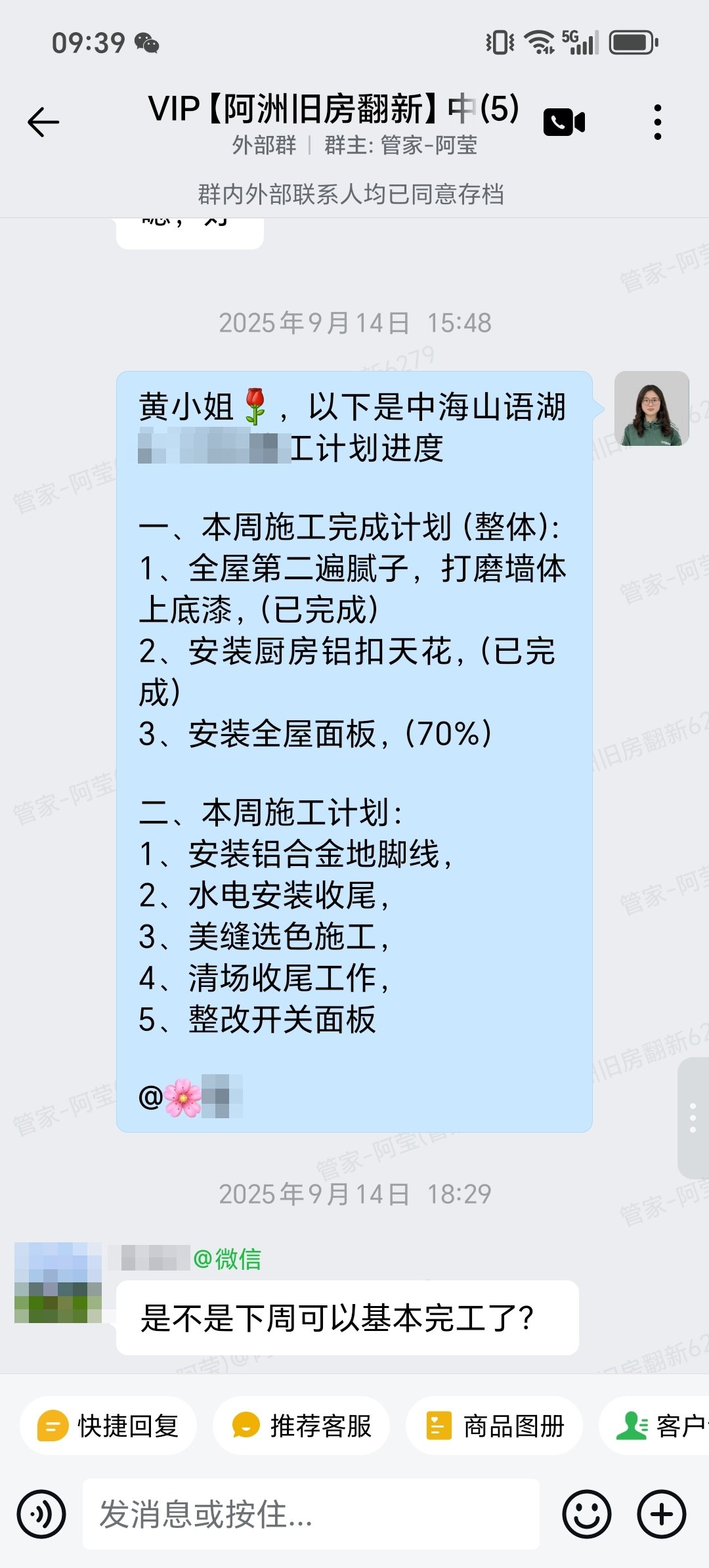

群里发布本周施工完成计划「全屋第二遍腻子、打磨墙体上底漆(已完成);安装厨房铝扣天花(已完成);安装全屋面(70%)」与本周计划「安装铝合金地脚线、水电安装收尾、美缝选色施工、清场收尾工作、整改开关面板」;业主随即询问「是不是下周可以基本完工了?」,团队在群内回应。全屋翻新进入收尾阶段,业主对完工时间的关切最强烈。团队用周进度表把子项的完成百分比逐项列出,并如实回答完工预期,让业主对交付节点有合理判断,方便安排搬家与保洁。
阶段:收尾推进服务:进度与预期沟通管理:周计划汇报
节点 13 / 14 · 美缝施工与收尾项目
美缝选色施工并收尾,按周计划推进清场与面板整改
本图摘要

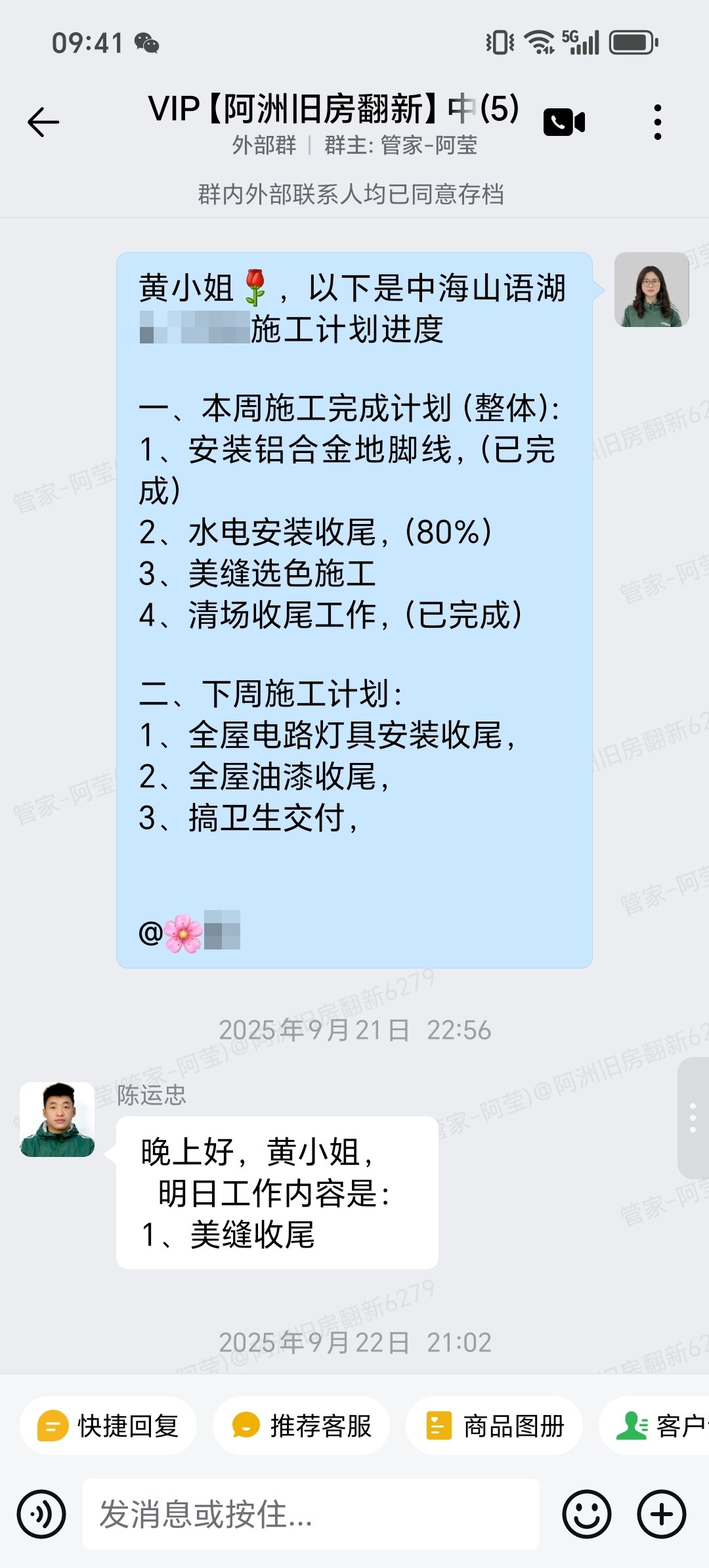

群里发布本周施工完成情况与下周计划,项目经理汇报「明日工作内容是:1、美缝收尾」,随后同步「美缝收尾、明日暂停施工」并发出施工现场照片。美缝是地砖与墙砖铺贴后的收口工序,关乎整体观感与耐污性,需要按选定的颜色逐条填缝、清理余料。团队把美缝、暂停施工与清场收尾的安排逐日讲清楚,让业主了解收尾阶段每道工序的节奏,也配合好周末与节假日的停工安排。
阶段:美缝收尾服务:美缝与清场管理:按天汇报
节点 14 / 14 · 完工说明、收尾跟进与保修卡
正式发出完工说明,跟进主卧与书房开裂并交付保修卡
本图摘要

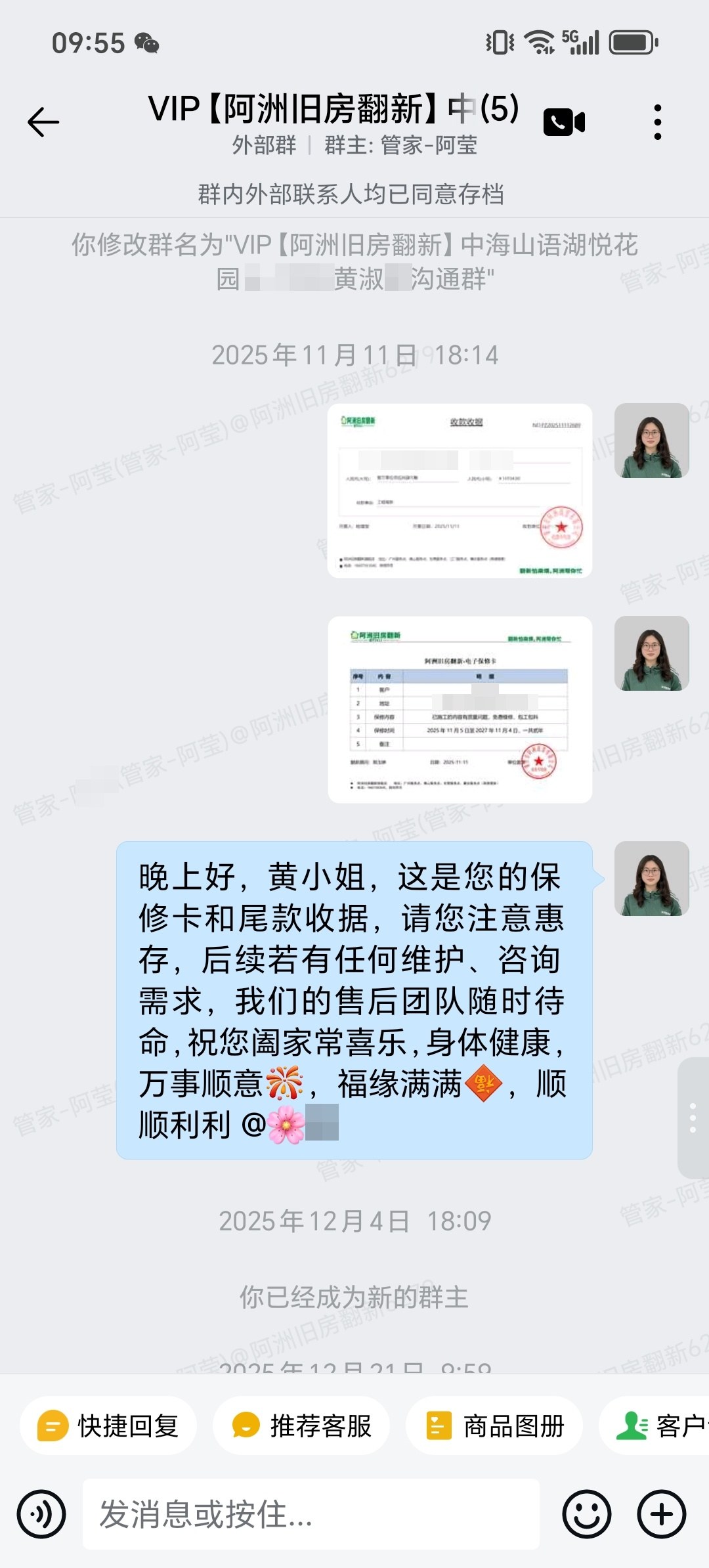

项目经理发出完工说明「袁先生,黄小姐,您们好,十分感谢您选择阿洲旧房翻新一站式服务,我们根据合同已经完工您家的施工服务,也做好基本清洁和验收环节……后续有任何质量问题或保修需求,欢迎联系我或拨打售后电话。如果以后您有亲戚朋友需要旧房翻新或新墙施工,也请您帮忙推荐一下」。随后业主反馈「主卧这里还有些开裂」「书房这里也有点花了」,团队答复「到时候过去的时候一起给你处理」,并约好上门收尾时间;业主回复「你们处理好之后拍个照片给我们确认就好了」。最后团队把保修卡与尾款收据发到群里,提醒业主注意保存。旧房翻新的交付不是把活干完就结束,团队把业主提出的开裂、花痕逐一跟进处理,并留清售后与保修渠道,让业主住得安心。
阶段:竣工交付服务:收尾整改与保修管理:售后闭环
业主沟通与交付
“你们处理好之后拍个照片给我们确认就好了。”
本案例的关键服务凭证,是施工全程业主对飘窗贴砖、马桶坑距、排水管改位、电路排查、油漆颜色与收尾安装等问题的逐条意见,都在群内得到回应并落实到相应工序;完工后业主对主卧与书房的开裂、花痕提出反馈,团队也一并跟进处理,交付形成闭环。
业主沟通原始截图
以下为企业微信项目群中本次施工过程中的完整对话截图,包含业主对材料到场时间、面板含义、完工时间与收尾整改的关注,以及团队逐条说明与项目进度汇报,可作为本案例服务过程的原始凭证。
问题与答案
Q:旧房翻新时发现线路没电,是施工方的问题还是开发商原来的问题?
A:本案例中,项目经理到现场前就说明「需要先把剥接位子打出来看看,确认看看是我们没有接好线还是原本开发商线路有问题」,并主动承诺「如果是剥接有问题,由我们负责全部搞好」,同时带好三捆 2.5 平方的零、火、地线备换。旧房翻新的水电属于隐蔽工程,出现无电首先要判断是施工剥接问题还是原有线路问题:属施工方责任的一律整改到位,属原有线路的也会协助判断与处理,关键在于不推诿、当场查清,把问题在进入下一道工序前解决。
Q:旧房翻新里「全屋面板」到底指什么?会不会多算费用?
A:本案例中,业主看到进度表里的「安装全屋面」后直接询问「全屋面板是指那个开关面板?」,团队在群内当场解答。「全屋面板」通常指全屋的开关与插座面板,属于收尾安装项目。旧房翻新中这类行业术语容易让业主误解,负责的做法是把术语用大白话解释清楚,说明每一笔费用对应的具体内容,必要时连同品牌、数量一并交代,避免结算时产生争议。
Q:旧房翻新期间大概什么时候能完工?业主怎么判断进度?
A:本案例中,业主在收尾阶段询问「是不是下周可以基本完工了?」,团队依据周进度表回应。周进度表会把子项完成情况逐项标注,如「全屋第二遍腻子、打磨墙体上底漆(已完成)」「安装全屋面(70%)」,业主看表即可知道整体推进到哪一步。判断完工时间,关键看收尾类工序(美缝、面板安装、清场验收)的完成度,而不是只看墙地面是否做完,团队按周如实汇报有助于业主合理安排搬家与保洁。
Q:旧房翻新完工后才发现墙面开裂、有花痕,还能处理吗?
A:本案例中,完工说明发出后,业主反馈「主卧这里还有些开裂」「书房这里也有点花了」,团队答复「到时候过去的时候一起给你处理」,并约好上门收尾时间;业主回复「你们处理好之后拍个照片给我们确认就好了」。旧房翻新交付后短期内出现轻微开裂、污痕属于可处理的范围,专业团队会按保修承诺上门处理;本案例中团队主动上门一并修整,并把结果拍照给业主确认,交付后仍有售后跟进,让业主住得放心。
本案例可验证的服务亮点
- 开工前先建企业微信项目群,明确管家、项目经理与工程总监的分工,第一天完成现场交接并留下书面进度表。
- 开工前发布施工总计划,把 8-9 月各时间段的工序与交付节点逐项列清,并说明整改反馈渠道。
- 进场第一步做遮蔽保护与水电定位,监理到现场拍下管线施工实况并同步群内。
- 巡检发现酒柜等电位无电后,约好时间带上备用电线与工具到场检测,明确剥接问题由施工方负责全部整改。
- 木工进场与泥水、扇灰材料按约定时间到场,提前一天告知业主到场时间,业主关切的水管材料当场承诺处理。
- 泥水铺砖按天汇报当日内容与次日计划,并提前说明周末暂停施工安排。
- 上漆前用群内确认油漆颜色与「墙身天花同色」,关键选择尊重业主意见后再安排施工。
- 业主对「全屋面板」等术语有疑问时当场用大白话解答,费用与工序对应清楚。
- 按周发布施工进度表逐项标注完成度,业主询问完工预期时如实回应。
- 完工后对业主提出的主卧开裂与书房花痕一并上门处理,并交付保修卡与收据,售后形成闭环。
真实性说明:案例依据企业微信项目群聊天记录、施工图片与施工计划整理。公开到中海山语湖悦花园 6 座,不显示户内其他可定位信息;业主微信昵称、头像及私人联系方式已打码隐藏。完整报价与面积待 CRM 核对后补充。
