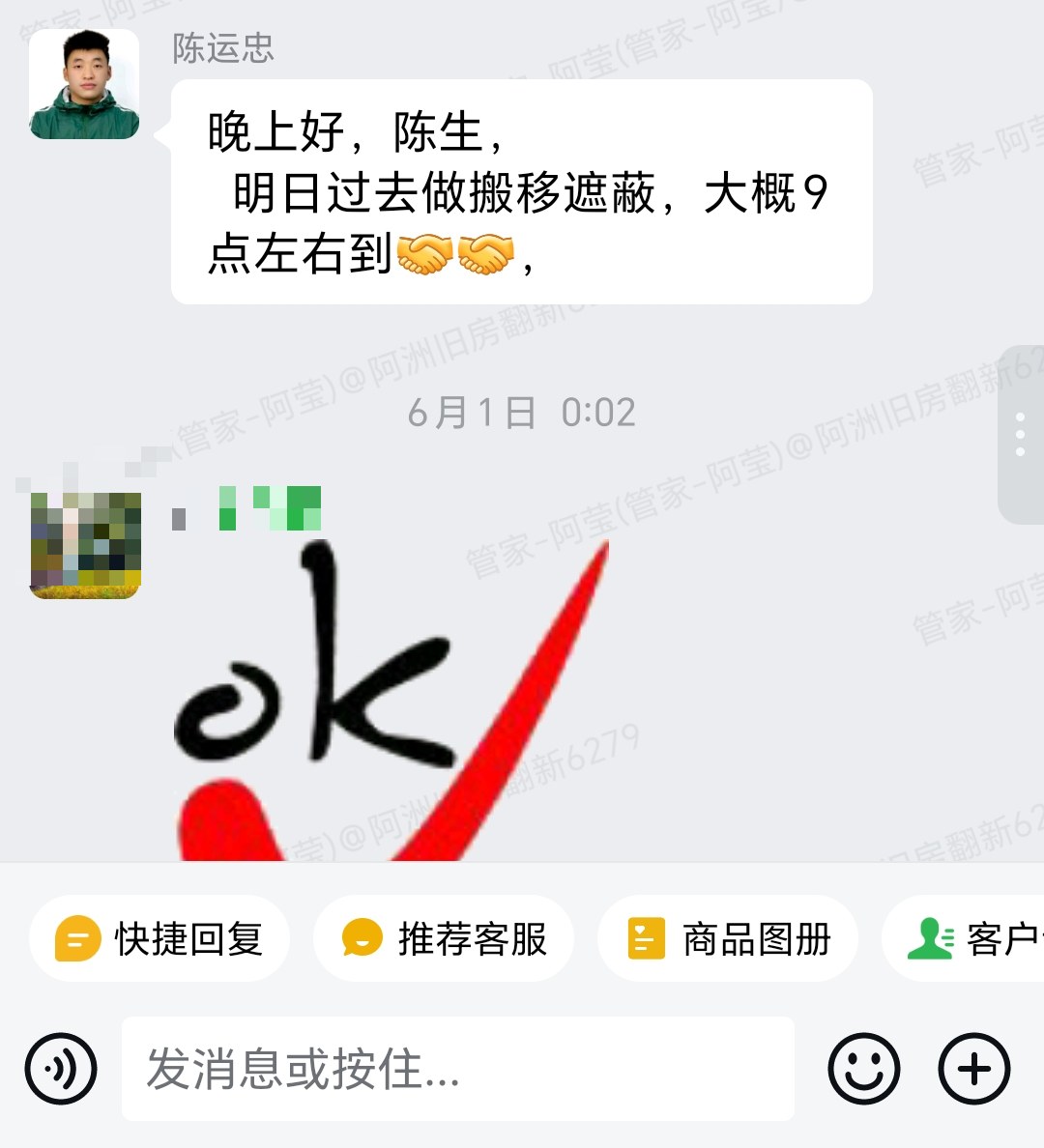

开工先做好成品遮蔽,再进入拆旧


本图摘要
6月初进场后,团队先对现场进行遮蔽保护,再进入打拆施工。项目群每天汇报当日与次日工作内容,周末、节假日暂停前都会提前说明。打拆阶段同步做水电定位,为后续水电改造和泥水进场打基础。
一套覆盖打拆拆旧、水电改造、泥水贴砖、防水试水、橱柜安装、油漆收尾、安装验收的全屋整装案例,每一步都在企业微信项目群图文汇报,业主对最终效果表示满意。
陈生这套旧房位于广州海珠区榕苑,我们按全屋整装推进,覆盖打拆拆旧、水电改造、泥水批荡贴砖、厨房卫生间防水与铝扣吊顶、瓷砖选样确认、橱柜定制安装、扇灰油漆、吊柜和卫生间门安装、清洁收尾及售后跟进。施工期间管家、设计师、项目经理每天或每周在项目群同步计划,业主多次提出材质、颜色、进度疑问,团队都现场确认并给出建议;完工后业主在群里给出了实质性好评,后续地砖边角和热水器问题也由团队继续跟进处理。
本项目提供 VR 设计全景、施工中全景和完工全景链接,可点击查看不同阶段的室内空间效果。
从开工到业主满意评价,每个节点都配有项目群原始记录和对应摘要,呈现这套旧房翻新如何一步步完成。


6月初进场后,团队先对现场进行遮蔽保护,再进入打拆施工。项目群每天汇报当日与次日工作内容,周末、节假日暂停前都会提前说明。打拆阶段同步做水电定位,为后续水电改造和泥水进场打基础。


水电施工按全屋暗装改造推进,厨房、卫生间按专线布置,强弱电与线管品牌按预算标准执行。过程中还协调煤气公司改表等外部事项,团队会在群内提醒业主到场确认。材料进场、上料、施工节点都以文字和照片在群内同步。




业主对瓷砖颜色和配套比较在意,管家把客厅、厨房、卫生间瓷砖小样放到现场,并发送图片确认。业主确认后,团队继续按确认款式下单和铺贴;卫生间门颜色也从灰色、白色里和业主一起确定,避免选错影响整体效果。



泥水阶段先做墙面批荡和厨房卫生间刷防水,再进入试水、架空、铺砖。管家每周汇总完成情况:上瓷砖材料、泥水进场铺砖、卫生间试水架空等,全部在群里说明。由于高考和端午假期小区不允许开工,团队提前告知业主,整体工期顺延 3-4 日。


橱柜量尺后,团队把图纸和选色发给业主确认;水盆旁做拉篮、见光板增加等调整也在群内明确。报价单对应橱柜、吊柜、拉篮等增减项目,避免口头承诺。确认后进入下单、生产和安装阶段。



厨房卫生间铝扣吊顶安装完成后,进入橱柜安装、吊柜量数、卫生间门安装、抽油烟机安装等阶段。中间根据燃气配件、吊柜和门到货时间合理排期,业主能随时在群里看到下一步安排。




扇灰施工完成后送油漆材料并上漆,乳胶漆按业主确认的樱雪白等方案执行。墙面打磨、上底漆、面漆收尾、电工安装面板等按日汇报,之后清场清垃圾、搞卫生收尾。



安装阶段包含橱柜门、吊柜、热水器开孔与安装。中途因燃气配件未到,项目群说明暂停施工等待配件,到货后继续安装收尾;门槛石更换、家具搬运等也在群里同步,避免业主不清楚停工原因。



完工后我们完成基本清洁和验收,在群内发送完工说明、完工全景图链接,并交付工程质量保修卡和收款明细单据。业主对工程总额是否结清提出确认要求,我们安排财务出具证明,做到有据可查。

业主在项目群中写下长段评价,感谢阿洲团队在装修过程中的专业建议、有求必应和站在业主立场的协调。后续业主反馈厨房地砖边角破损、热水器无法启动等售后问题,我们安排阿忠和团队上门处理,体现完工后的持续服务。
“感谢阿洲团队的付出和努力,感谢你们在装修过程中给出的专业意见和建议,每一次对我们客户的要求都是有求必应,都是站在我们的立场上去思考如何帮我们装修得更好更省心省钱,非常感谢阿忠这段时间跟进,给了我很多的意见,很多大大小小的协调问题也帮我这边解决了,再次感谢,下次有机会装修一定会再找你们!”
评价来源:企业微信项目群原始文字(下图有群内评价完整对话截图)。
以下为企业微信项目群中业主对本次施工的真实评价完整对话截图,可作为本案例服务质量的原始凭证。

A:这个案例里业主对瓷砖色系、配套地砖和卫生间门颜色都比较在意,我们把瓷砖小样放到现场、发图纸和色卡确认后才铺贴和下单,避免施工后再改造成返工。
A:6月遇到高考和端午假期,小区不允许开工。我们提前在群里说明停工时间和原因,并同步整体工期预计延后 3-4 日,让业主对进度有预期。
A:安装收尾涉及橱柜门、吊柜、卫生间门、燃气配件等材料的到货顺序。本案例在门槛石更换、燃气配件等待、热水器开孔安装等环节都按到货节奏排期,群内会说明暂停原因和后续安排。
A:交付时我们会给业主工程质量保修卡和售后电话,并在群内保留负责人跟进。业主后续反映地砖边角破损、花洒和洗手盆无热水等问题后,团队安排上门查看解决,不是交完就结束。
A:从开工遮蔽、打拆、水电、泥水、瓷砖选样、橱柜定制到油漆收尾,管家和项目经理按日或按周在项目群汇报工作内容和计划,业主可随时核对现场照片和进度。
真实性说明:案例依据企业微信项目群聊天记录、施工图片与报价清单整理。公开到榕苑 4 号楼,不显示具体房号;业主微信昵称、头像及私人联系方式已打码隐藏。完整报价与面积待 CRM 核对后补充。
想联系请扫二维码,加我们的负责人阿洲
