进场前先确认拆改范围与施工计划


本图摘要
进场前,团队与业主沟通拆改范围,包括窗帘杆、浴室柜、淋浴门、马桶、橱柜等是否保留或拆除。6 月中旬,设计顾问把增减项整理后发到群里,明确公卫蹲厕和门套减除、右房断桥铝不做、窗户拆除费用赠送等调整,让业主确认后再施工。8 月进度计划显示,打拆、水电、橱柜安装、窗户安装、门类安装、铝扣安装等节点依次推进,预计 8 月 16 日整体完工。
一套覆盖开工遮蔽、打拆拆旧、水电与防水、泥水修复、门窗安装、纱窗与收尾、整改验收和售后跟进的真实案例。项目群每日汇报当日与次日工作内容,业主对装修过程中的问题及时提出,团队逐项跟进整改。
张生、张太这套房子位于广州番禺美心翡翠明庭,我们按全屋整装推进,覆盖开工遮蔽、打拆拆旧、水电改造、防水处理、泥水修复、门窗定制安装、橱柜与卫生间收尾、纱窗安装和完工验收资料交付。项目过程中业主很关注施工细节,例如房门上下间隙、窗台湿水、空鼓检查、排气扇问题和验收时间;项目经理梁健文、管家和设计顾问通过企业微信项目群逐日汇报,问题出现后先到现场查看再安排整改。页面按项目群真实记录整理,包含问题沟通与整改跟进过程。

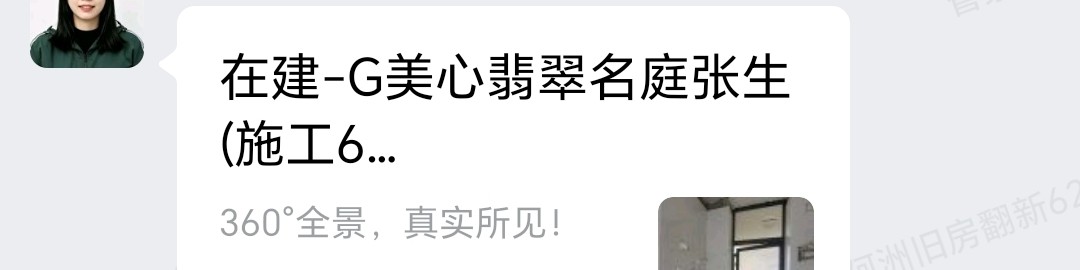

管家小陈在项目群多次发送现场施工中全景链接,业主可随时点击查看现场真实进度。
从前期沟通、开工遮蔽到整改验收和售后跟进,每个节点都有项目群原始记录与对应摘要。


进场前,团队与业主沟通拆改范围,包括窗帘杆、浴室柜、淋浴门、马桶、橱柜等是否保留或拆除。6 月中旬,设计顾问把增减项整理后发到群里,明确公卫蹲厕和门套减除、右房断桥铝不做、窗户拆除费用赠送等调整,让业主确认后再施工。8 月进度计划显示,打拆、水电、橱柜安装、窗户安装、门类安装、铝扣安装等节点依次推进,预计 8 月 16 日整体完工。

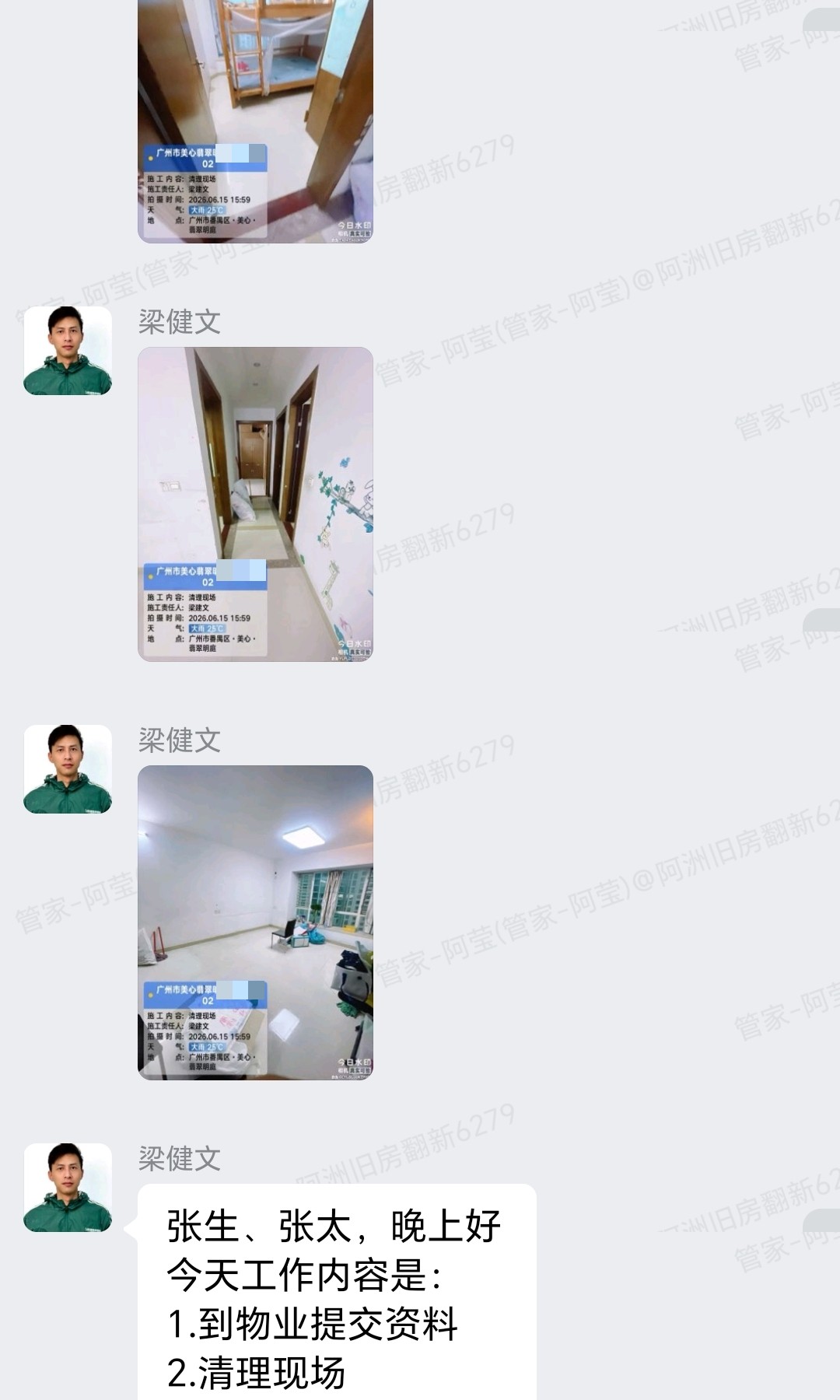

6 月 16 日,项目经理梁健文汇报当天到物业提交资料并清理现场,次日计划做遮蔽施工。6 月 17 日晚汇报“今天工作内容是遮蔽施工,明天工作计划是打拆进场”,并同步业主关心的对门墙面地膜问题。开工前先处理好物业手续、现场垃圾和成品保护,为打拆创造干净可控的作业环境。


打拆阶段从屏风柜、衣柜、书柜、电视柜、鞋柜等固定柜体拆起,同时拆旧墙、窗台石和部分窗套。6 月 21 日周计划显示“遮蔽施工完成 100%,打拆中”,下周继续打拆并做橱柜量数。随后项目经理汇报“打拆完成、橱柜量数”,业主问窗台石为什么拆了,团队说明项目里包含拆除,所以安排师傅拆掉。打拆与量尺同步,减少等待时间。

施工前和施工中,项目经理反复确认哪些物件保留、哪些拆除。业主明确窗帘与窗帘杆拆除、公卫浴室柜拆除、主卫浴室柜/淋浴门/马桶不要保留。这样的逐项确认避免拆错或拆后无法复原的问题,也让后续卫浴和橱柜量尺范围更清晰。


8 月 24 日项目经理汇报“今天工作内容:墙砖修复、地砖修复,明天工作计划:打压”。业主关注门窗安装时间,团队说明阳台门需要增加多一个插销,窗户师傅周五处理。8 月 26 日汇报“今天工作内容:已打压,无渗漏现象;明天暂时停工”,业主追问是否漏水,项目经理解释是冷热水连通打压,原来的角阀有一点点漏水,连通后没有漏水。泥水和打压节点都以现场实测为准。


8 月初业主发现主卧窗台铲掉的位置偏湿,并问有没有刷防水。项目经理到现场用测湿仪检查,说明装窗时遇到瞬间大雨打湿,湿度在 50 多,并持续观察。业主还问到地漏角落、空鼓检查等问题,团队确认“基本都敲过了,没有什么问题”,窗台湿水位置后续再次查看。防水问题没有简单口头回复,而是现场测湿、查看、跟进。

8 月 5 日晚项目经理汇报“今天工作内容:装门;明天工作计划:再次查看湿水位置”。业主随后反馈“这里摸到就是瓷砖,还是湿的”,项目经理确认是主人房后回复“我明天看看”。装门和湿水复查放在同一天处理,说明项目群会把业主提出的问题带到第二天计划里,而不是等验收时再集中发现。


8 月 6 日业主反映门框上下间隙差异明显、关门漏光、五金品牌对不上、胶条没压上、中间窗角漏油等问题,并表示“这效果我们是没办法验收的”。项目经理先解释可能是墙不直,因为师傅按平水仪安装;业主认为看起来像泡沫胶涨大。当天团队回复很抱歉、会跟进整改,并约装门师傅下午到现场沟通。当晚汇报“木门整改、与业主沟通现场事宜”。这是本项目里比较关键的一次整改节点:问题如实记录,团队不回避。

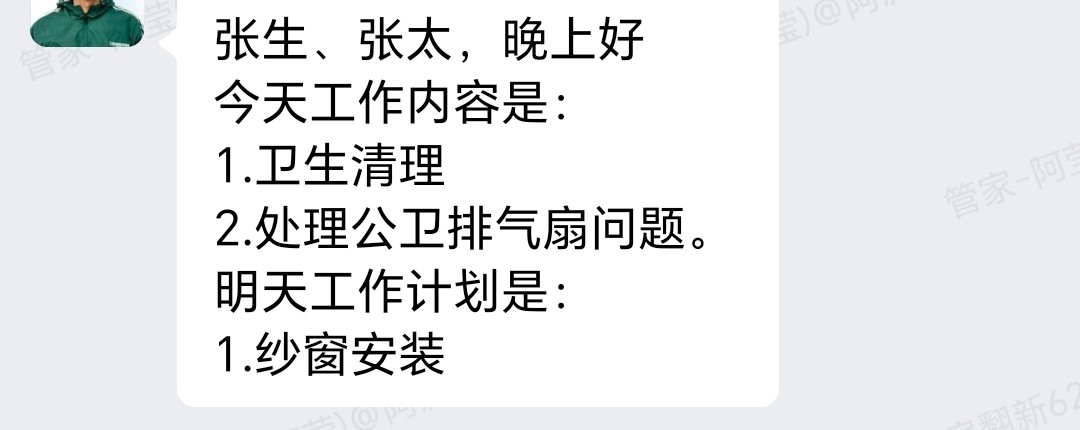

8 月 15 日项目经理汇报“今天工作内容:卫生清理,处理公卫排气扇问题;明天工作计划:纱窗安装”。随后 8 月 16 日汇报“纱窗安装”,并计划清理现场垃圾。8 月 12 日的工作内容里也提到师傅车辆故障未能安装防盗网,明天计划安装隐形防盗网、清场搞卫生、处理公卫排气扇问题。这些零散问题由项目群逐日跟进,最后集中收尾。

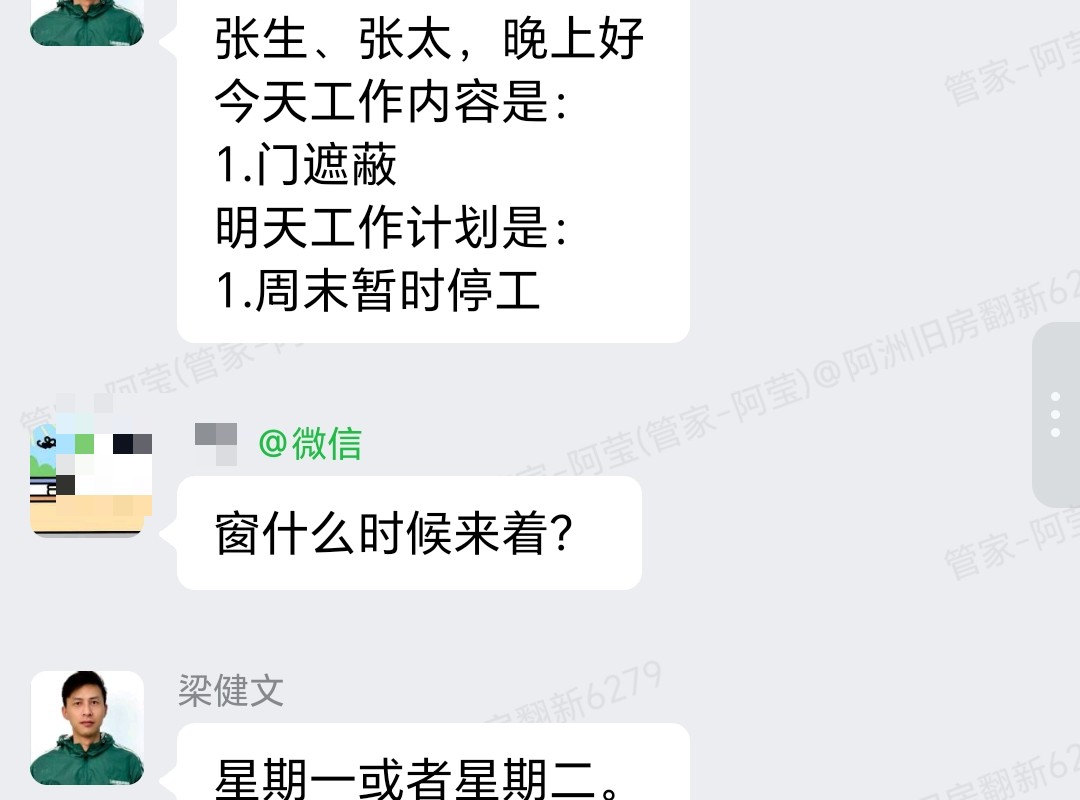

项目经理汇报“今天工作内容:门遮蔽,明天工作计划:周末暂时停工”,同时业主问“窗什么时候来着”,回复星期一或星期二。工地遇到周末、假期或材料到货等待,团队会在群里明确停工原因和后续安排,避免业主不知道进度。门遮蔽也能防止后续施工磕碰新安装的门。

7 月 31 日项目经理汇报“今天工作内容:泥水收尾、现场整理;明天工作计划:周末停工”。8 月 1 日业主问水电打胶收边能不能打得住,团队说明主要是避免漏水进墙里;还问到瓷砖有没有敲过空鼓,回复基本都敲过、没什么问题。8 月 1 日晚业主又反馈主卧窗台铲掉的地方还是湿的,团队继续跟踪。验收前这些细节都会被业主和项目群反复核对。

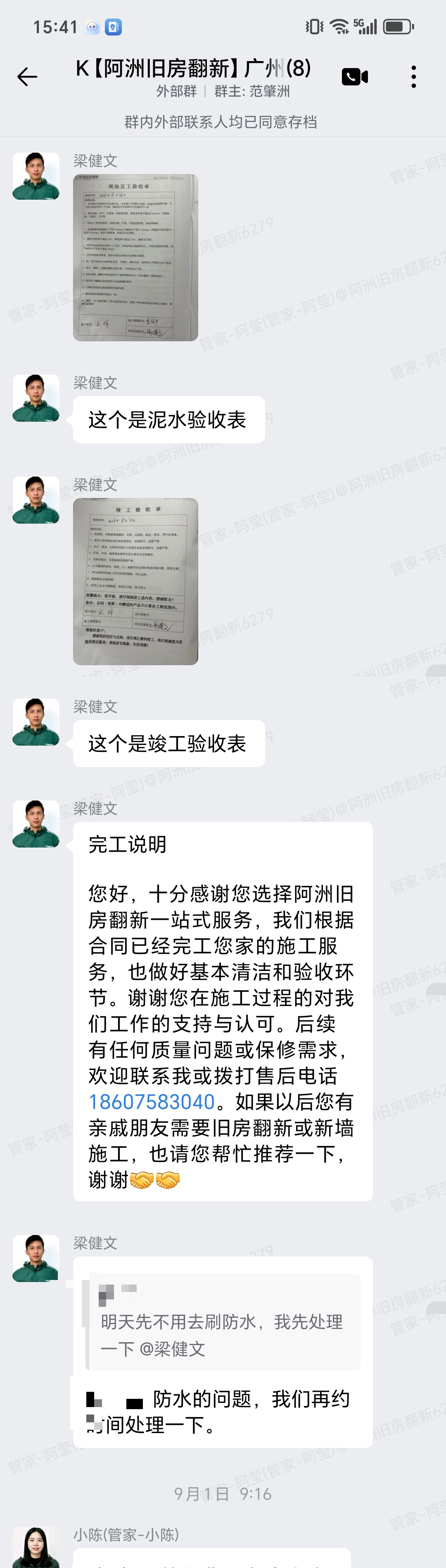

项目群里发送泥水验收表、竣工验收表和完工说明,确认合同施工已完成、做好基本清洁和验收环节。管家也多次发送现场施工中全景链接,业主可远程查看真实进度。完工说明中保留售后电话,后续防水、窗台湿水等问题继续在群里约时间处理。验收资料在群内交付,不只是口头说完工。
“门框上下间隙差很多,看着门框都歪了”“关门漏光”“这效果我们是没办法验收的”
本案例不以“满意评价”作为结论,而是如实保留业主在施工过程中提出的质量问题与整改要求。最终团队安排木门整改、现场沟通和后续跟进,业主要求“整改到合格才会验收”。
以下为企业微信项目群中业主提出问题、团队安排整改的真实沟通记录截图,保留问题与处理过程。

A:像窗帘杆、浴室柜、淋浴门、马桶、橱柜这些物件,要先确认保留还是拆除。本案例里业主明确主卫浴室柜、淋浴门、马桶不要保留,窗帘和窗帘杆拆除,团队逐项确认后再施工,避免拆错。
A:项目经理解释是冷热水连通打压时,原来角阀有一点点漏水,连通后没有漏水。打压的目的就是把这类隐蔽问题提前暴露出来,再判断是旧件问题还是新管问题。
A:现场用测湿仪检查后,判断可能是装窗时遇到瞬间大雨打湿,湿度约 50 多。团队没有直接说“没问题”,而是把湿水位置列入后续复查计划,业主也能看到跟进记录。
A:业主提出门框上下间隙差异、关门漏光、胶条未压上等问题后,团队当天约装门师傅到现场沟通,并在当日汇报里写成“木门整改、与业主沟通现场事宜”。整改是安装阶段重要一环。
A:项目群发送完工说明时保留售后电话,并对后续防水、湿水等问题继续安排查看。案例页面也如实保留后续问题跟进过程,不是交完就结束。
真实性说明:案例依据企业微信项目群聊天记录、施工图片与报价清单整理。公开到美心翡翠明庭小区名称,不显示具体房号;业主微信昵称、头像及私人联系方式已脱敏。完整报价与面积待 CRM 核对后补充。
