完工时间2025 年 11 月
城市 / 区域广州 · 南沙区
小区 / 楼栋灵山村靖西路 295 号(自建房)
业主称呼冯生
施工分类全屋整装
施工周期2025 年 8 月下旬开工 — 11 月中旬完工(约三个月)
案例简介
本案例位于广州市南沙区灵山村靖西路,是冯生家一次涉及一楼与二楼的全屋翻新。8 月中旬团队先建好企业微信项目群,把设计师、项目经理与工程部负责人拉进同一个群里,明确「有问题找谁、投诉找谁」,并把电子版施工方案发到群里请业主确认。开工后按施工总计划推进:先做遮蔽保护与二楼隔墙拆除,随即打拆卫生间地面、橱柜与客厅墙裙;8 月底水电前期定位完成、材料送货,业主对增项与厨房铝扣天花等费用逐项确认后落实。9 月木工与铝扣天花进场、房间门与卫生间门量数下单;9 月下旬泥水进场贴砖,10 月涂刷防水、送门装门并继续泥水施工,月底地脚线到货转入扇灰。11 月完成打磨刷漆、垃圾清理与卫生清洁,进入安装收边与收尾阶段,最后做完工说明与验收邀评。期间业主对材料到场时间、施工进度与完工时间提出的关切,团队都在群内逐日汇报、逐条回应。
建群开工与项目架构电子方案确认遮蔽保护与打拆水电暗装改造木工施工铝扣天花安装隔墙与砌墙批荡泥水贴砖涂刷防水房门与卫生间门更新橱柜更新扇灰油漆与吊顶地脚线与石膏线清洁收尾与竣工验收
12 个关键节点
从建群开工、施工总计划、方案确认与增减项,到遮蔽打拆、水电改造、木工天花、泥水贴砖、扇灰油漆、清洁收尾与竣工验收,每个节点都配有企业微信项目群的原始记录和对应摘要,呈现这套全屋翻新如何一步步完成。
全景效果图
本案例的设计方为本套户型制作了 VR 全景效果图,可点击下方链接进入沉浸式浏览,对照施工现场与完工效果。
1
南沙灵山靖西路 295 号 · VR 全景效果图由设计方制作的 3D 全景效果图,可 360° 浏览各空间设计效果。
查看全景 →
节点 01 / 12 · 建群开工与项目架构
开工前先建群,明确项目经理与工程部负责人,让业主知道找谁

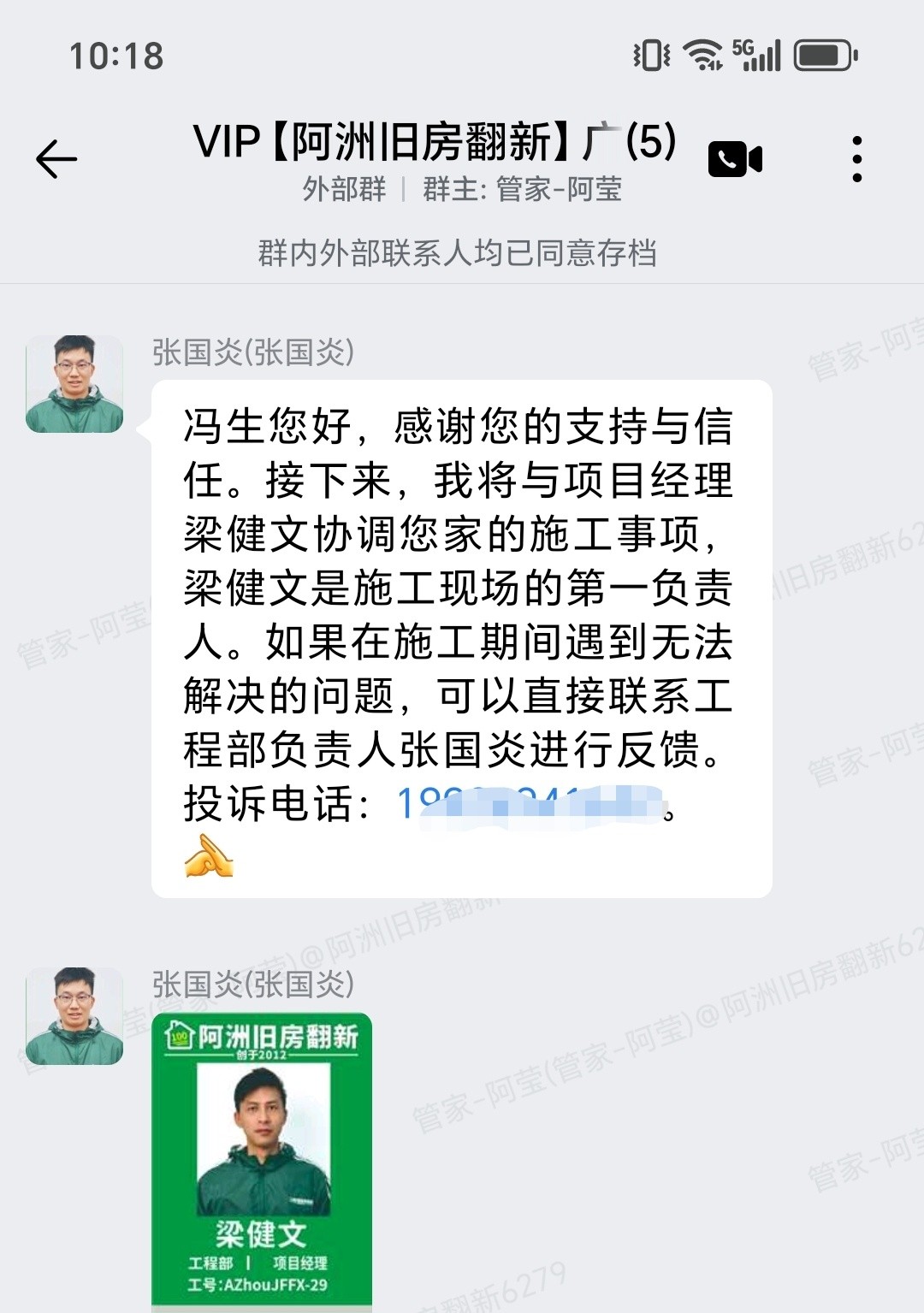

本图摘要
工程部负责人张国炎在群内说明「冯生您好,感谢您的支持与信任。接下来,我将与项目经理梁健文协调您家的施工事项,梁健文是施工现场的第一负责人。如果在施工期间遇到无法解决的问题,可以直接联系工程部负责人张国炎进行反馈」,并附上投诉电话;项目经理梁健文随后自我介绍「冯生,您好我是负责您家翻新的项目经理梁健文,到时候由我向您汇报施工进度,如果有任何问题可以随时联系」,并发出施工现场的到岗照片。全屋翻新动辄两三个月,业主最怕遇到问题找不到人。开工前先把项目经理与工程部负责人拉进同一个项目群、把「施工找谁、投诉找谁」讲清楚,第一天就完成报到并留下记录,让业主从一开始就知道该联系谁。
阶段:开工对接服务:项目架构说明管理:责任到人
节点 02 / 12 · 施工总计划与周进度
开工前先发施工总计划,把每道工序的时间和顺序都讲清楚

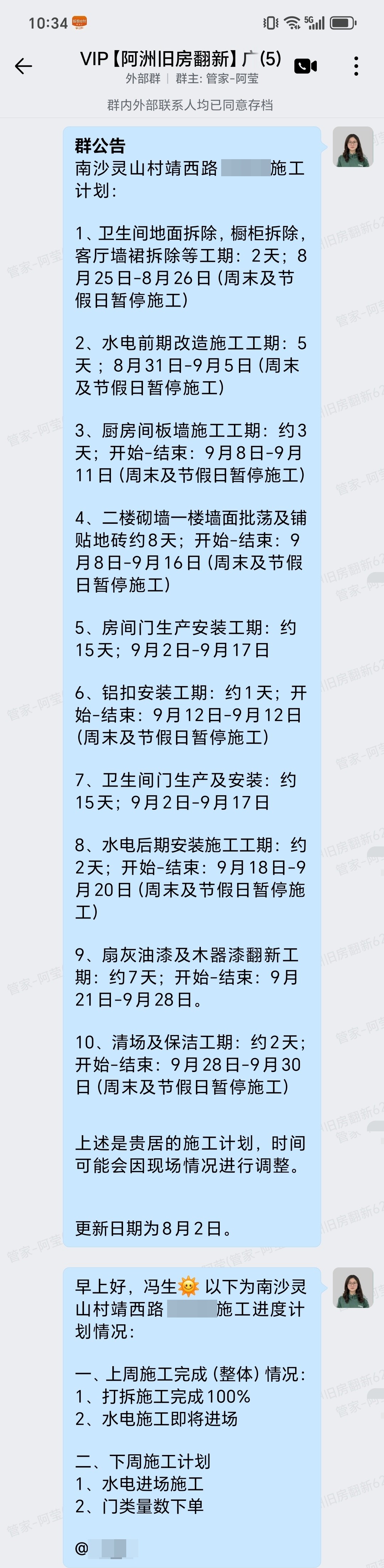

本图摘要
群里发布施工总计划(群公告):8 月 25—26 日拆除卫生间地面、橱柜、客厅墙裙等;8 月 31 日—9 月 5 日水电前期改造;9 月 8—11 日厨房隔板墙;9 月 8—16 日二楼砌墙、一楼墙面批荡及铺贴地砖;9 月 2—17 日房间门与卫生间门生产安装;9 月 12 日铝扣安装;9 月 18—20 日水电后期安装;9 月 21—28 日扇灰油漆及木器漆翻新;9 月 28—30 日清场及保洁;并注明「周末及节假日暂停施工」「时间可能会因现场情况进行调整」。随后项目经理汇报上周施工完成情况与下周计划。旧房翻新工序多、周期长,业主最担心「这段到底在做什么、什么时候能做完」。开工前就把总计划拆到时间段、明确停工规则,业主对整体节奏心里有数。
阶段:开工准备服务:施工总计划交底管理:按时间段排期
节点 03 / 12 · 电子版方案确认与增减项
开工前先发电子版方案请业主确认,涉及厨房改造的电话沟通
本图摘要

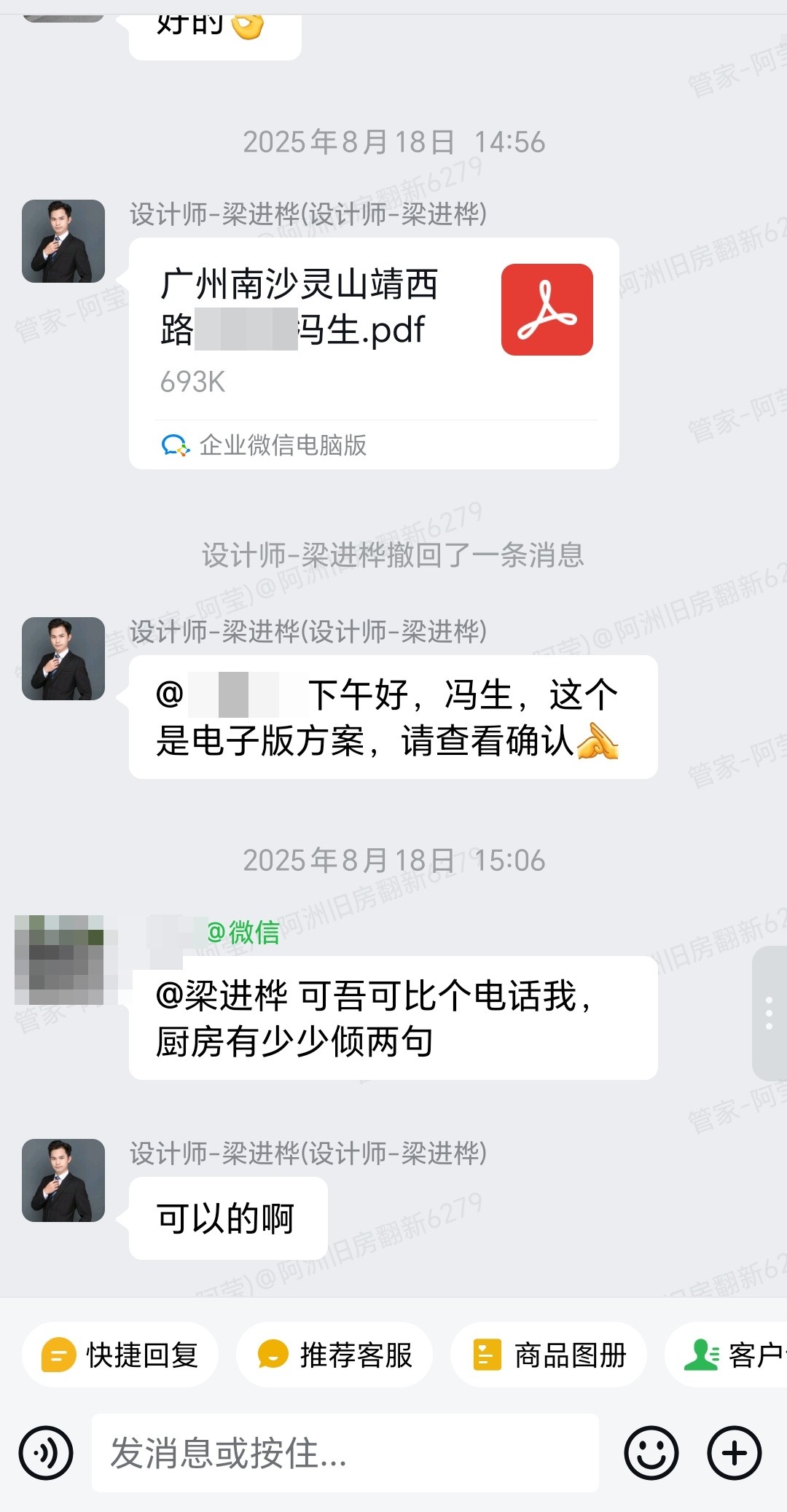

设计师梁进桦把电子版方案发到群里,@冯生 说明「下午好,冯生,这个是电子版方案,请查看确认」;业主回复「可唔可比个电话我,厨房有少少倾两句」,设计师当即回应「可以的啊」。随后设计师又把《广州冯生增项》文档发到群里,说明「这个系后期增加的项目费用,有一项是厨房和一楼厕所需要改造电路的,你确认一下」,并把增项费用与厨房铝扣天花费用逐项列出请业主确认,业主逐一回复「好的」「知道了」「确定」。旧房翻新常常在拆开后才发现需要增加的项目,关键在于把增项讲清楚、由业主确认后再施工。团队把方案与增项都放在群里、附上文档,并接受业主电话深入沟通的诉求,报价透明、确认留痕。
阶段:方案与报价服务:方案确认与增项管理:业主签字确认
节点 04 / 12 · 遮蔽保护与打拆进场
进场先做遮蔽保护,拆除二楼隔墙后打拆进场
本图摘要

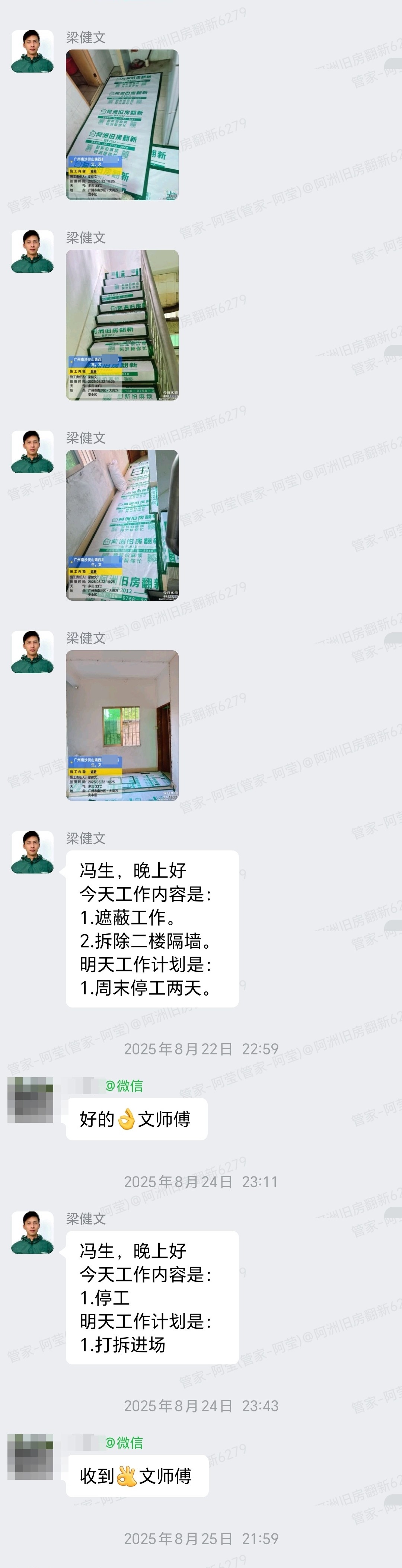

项目经理在群内汇报「冯生,晚上好,今天工作内容是:1、遮蔽工作,2、拆除二楼隔墙。明天工作计划是:1、周末停工两天」,并同步发出施工现场的多张实拍照片:室内地面成品保护、楼梯与房间的遮蔽情况。周末后继续汇报「今天工作内容是:1、停工,明天工作计划是:1、打拆进场」;随后汇报「今天工作内容是:1、打拆,明天工作计划是:1、查看打拆情况,2、安排水电师傅」,并询问业主「请问周三有时间吗?我安排水电师傅定位」。全屋翻新第一步是遮蔽保护与打拆,本案例涉及二楼隔墙拆除,灰尘与噪音都需前置防护,团队用现场照片把遮蔽情况呈现给业主,并提前约定水电定位时间,让后续工序衔接顺畅。
阶段:进场打拆服务:遮蔽保护与拆除管理:现场实拍报备
节点 05 / 12 · 打拆完成与水电定位
打拆完成即安排水电定位,双方约好时间再进场
本图摘要

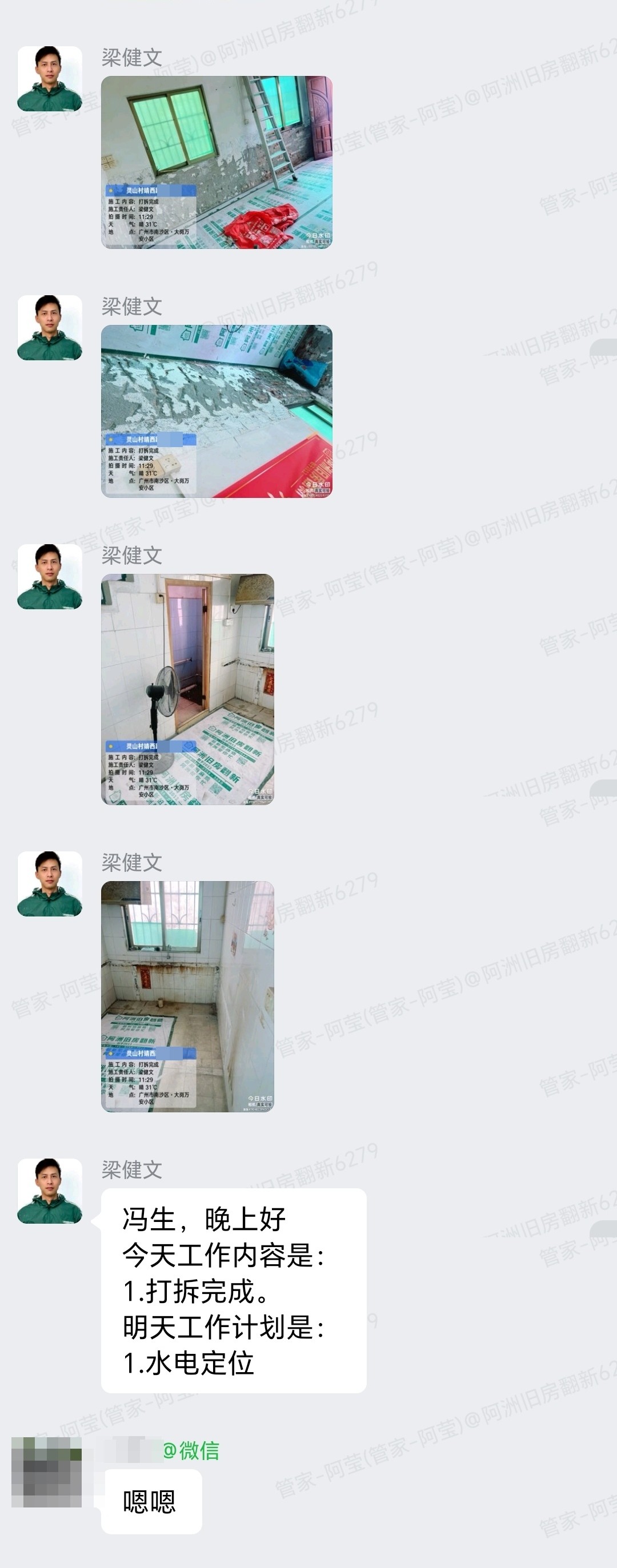

项目经理在群内汇报逐日工作内容:8 月 26 日「打拆完成」,次日计划水电定位;并反复与业主确认时间「请问周三有时间吗?我安排水电师傅定位」,业主回复「嗯嗯」,团队确认「OK,那就周三上午水电定位」。旧房翻新的水电定位需要业主、项目经理与电工师傅三方到场一次确定,点位定好后再开槽布线。团队把水电定位时间提前约好、反复确认,避免因业主不在场导致定位返工,也把打拆阶段的过程逐日留痕,为隐蔽工程留下依据。
阶段:水电前期服务:现场水电定位管理:三方到场确认
节点 06 / 12 · 水电定位完成与材料送货
水电前期定位完成、材料已送货,明后两天暂时停工
本图摘要

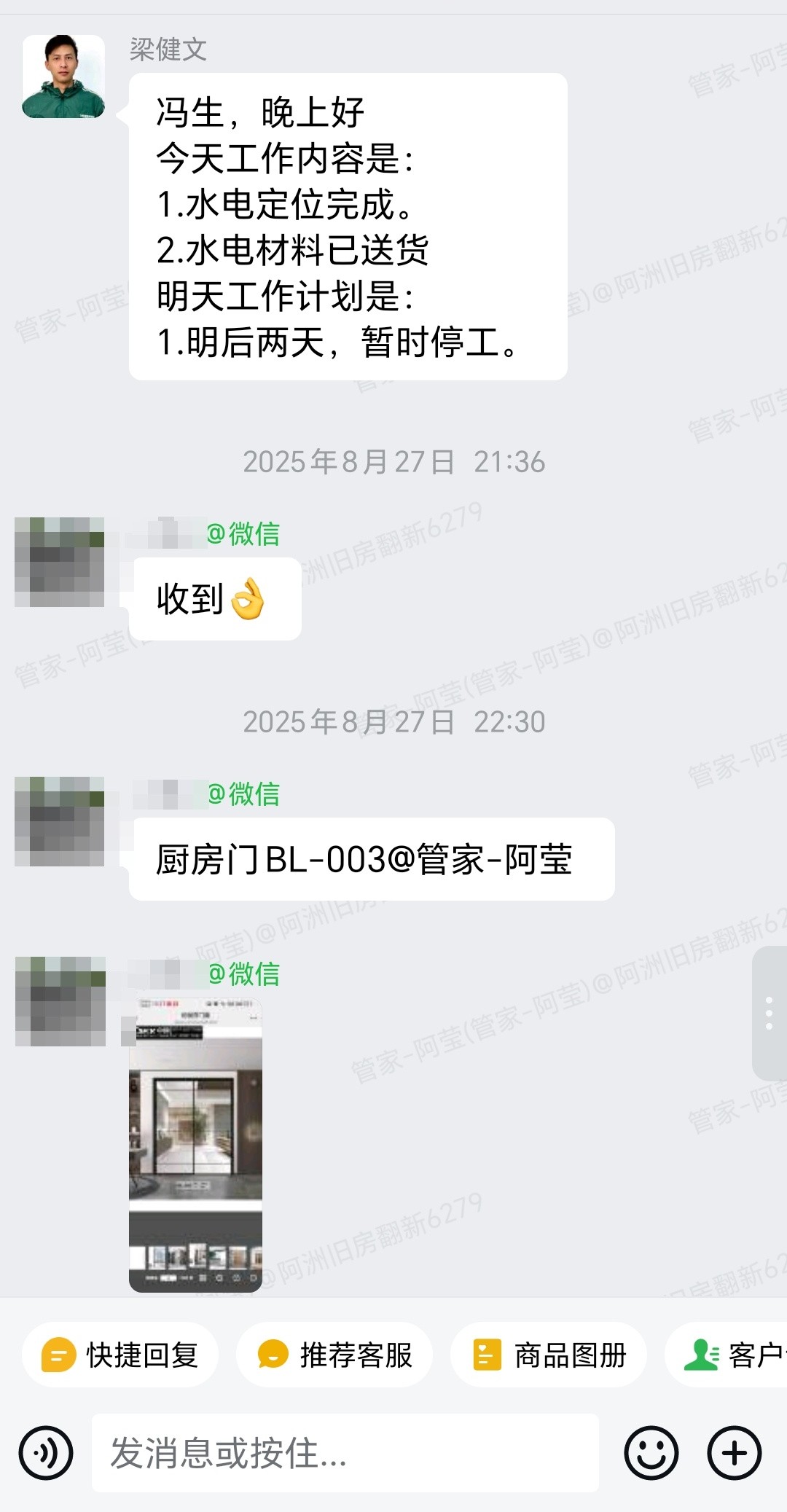

项目经理在群内汇报「冯生,晚上好,今天工作内容是:1、水电定位完成。2、水电材料已送货。明天工作计划是:1、明后两天,暂时停工」,业主回复「收到」,群里同步确认「厨房门、管家阿莹」等信息。水电属于旧房翻新的隐蔽工程,定位完成后材料随即进场,团队把「定位完成+材料到场」如实汇报,并主动说明后续两天停工安排,让业主清楚进度节点与材料状态,也为水电施工留出准备时间。
阶段:水电前期服务:定位完成与材料进场管理:按天汇报
节点 07 / 12 · 周进度:打拆与水电前期完成
按周发布进度表,打拆与水电前期均已完成 100%
本图摘要

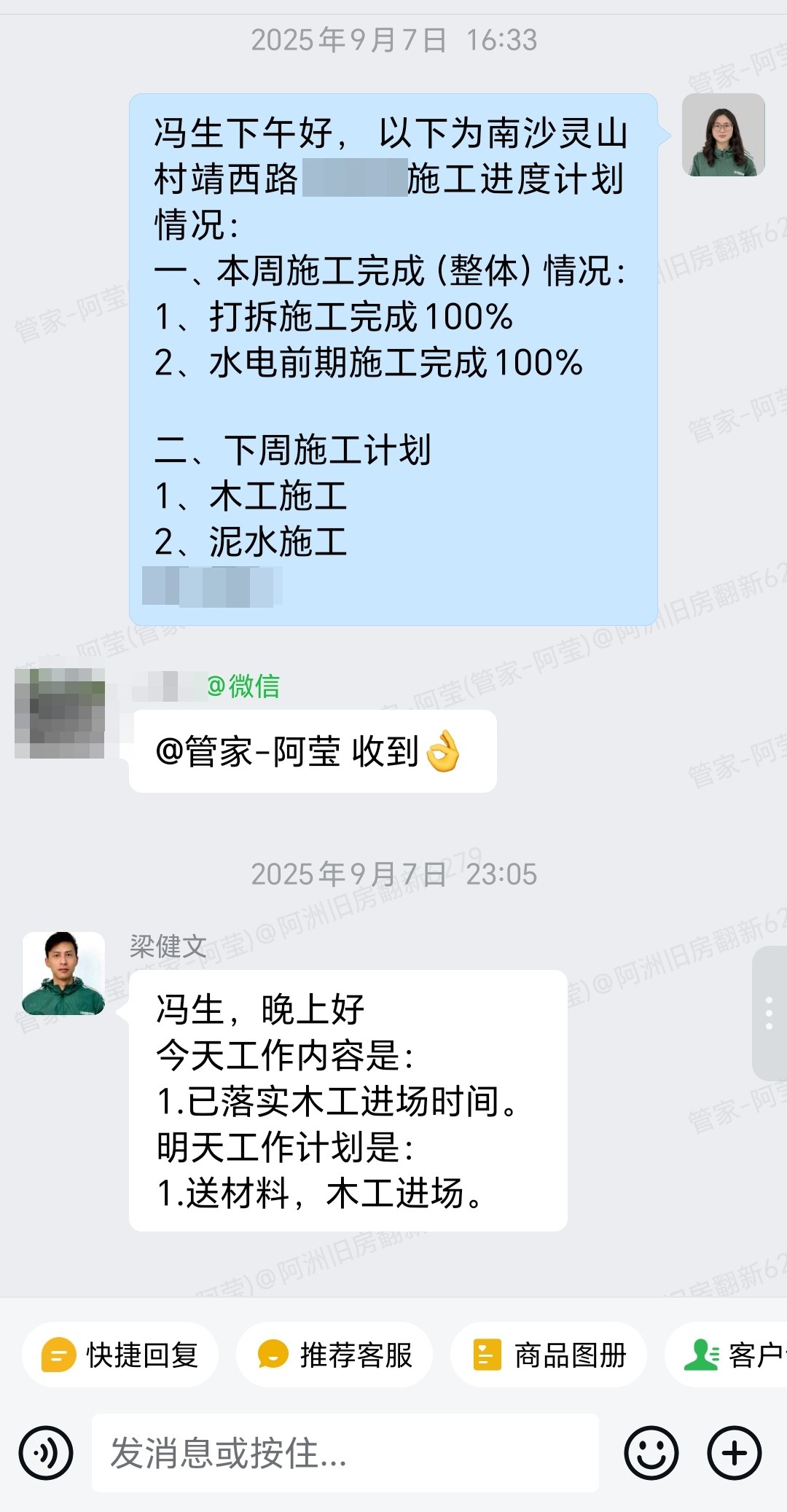

团队在群内发布本周施工完成情况「1、打拆施工完成 100%;2、水电前期施工完成 100%」,并列出下周施工计划「1、木工施工;2、泥水施工」;项目经理同步汇报「冯生,晚上好,今天工作内容是:1、已落实木工进场时间。明天工作计划是:1、送材料,木工进场」,业主回复「收到」。旧房翻新进入中期,团队坚持每周发布进度表、每天汇报当日与次日安排。进度表把子项完成度逐项标注,业主一眼就能看出整体推进到哪一步,配合与预期也更一致。
阶段:中期推进服务:周进度汇报管理:完成度可视化
节点 08 / 12 · 木工进场与连续施工
木工进场、材料送货,随后连续推进木工施工
本图摘要

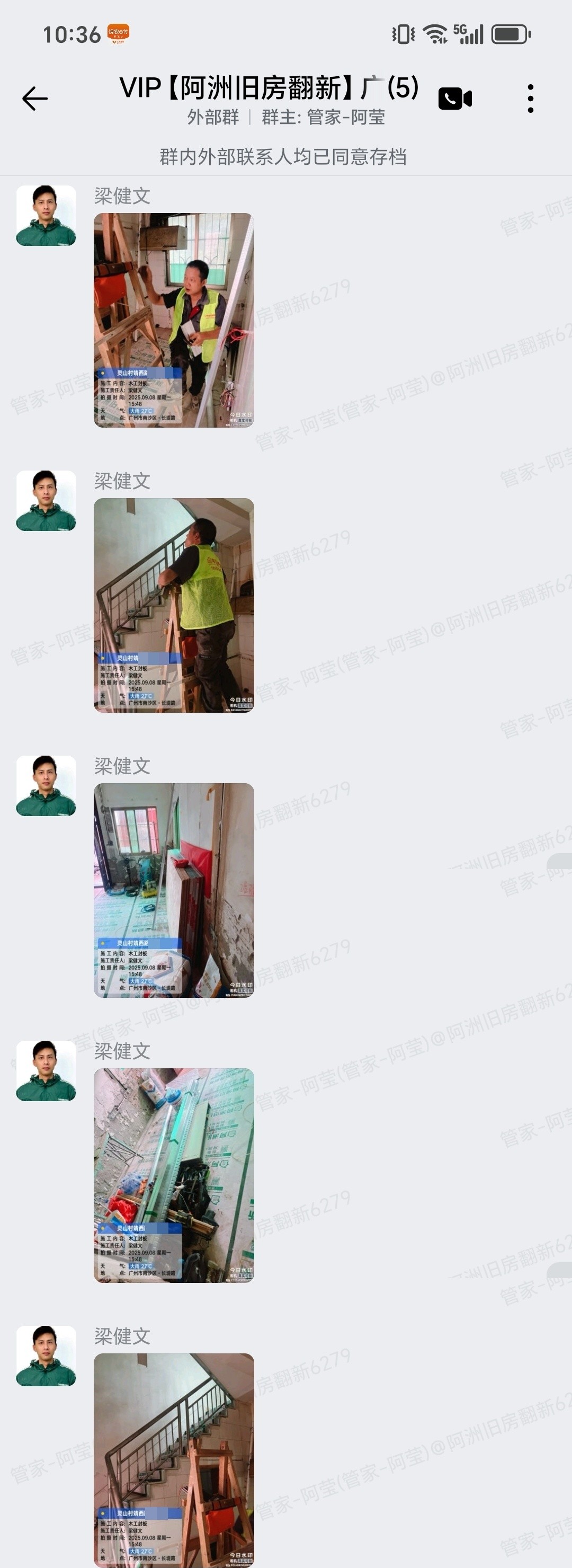

项目经理在群内汇报「冯生,晚上好,今天工作内容是:1、木工进场,材料送货。明天工作计划是:1、木工施工」,次日继续汇报「今天工作内容是:1、木工施工」,并同步发出施工现场照片:木工吊顶骨架、板材与工人作业场景。木工阶段在本案例中承担吊顶、隔板墙与后期收边等工作,需要连续推进数日。团队按天汇报木工施工进度并配现场照片,把隐蔽与半成品工序逐日呈现,让业主对「做到哪一步、明天做什么」始终清楚。
阶段:木工施工服务:吊顶与隔板墙管理:按天汇报
节点 09 / 12 · 房门与卫生间门量数下单
房间门与卫生间门完成量数下单,再协调木工与橱柜量数

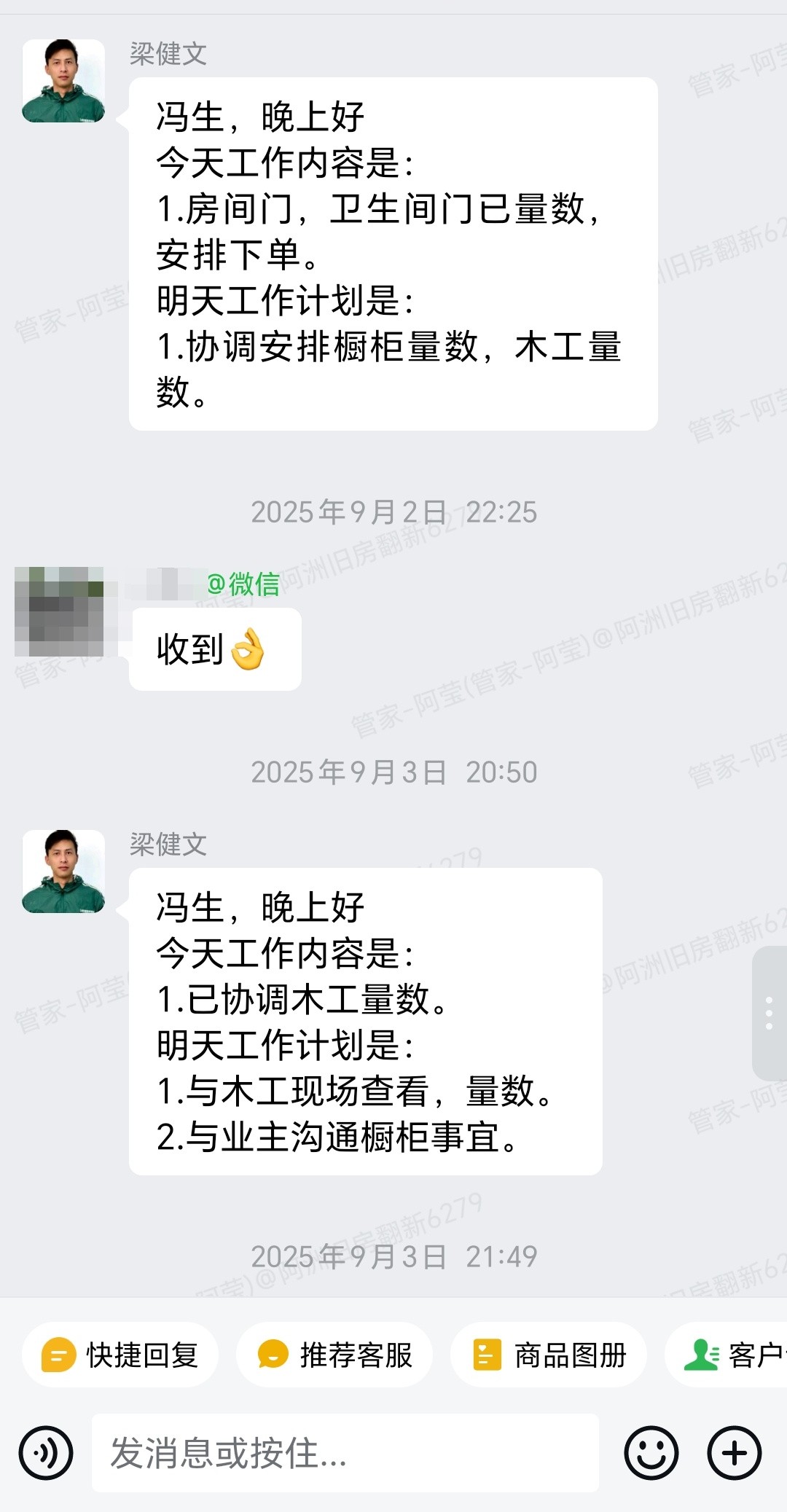

本图摘要
项目经理在群内汇报「冯生,晚上好,今天工作内容是:1、房间门、卫生间门已量数,安排下单。明天工作计划是:1、协调安排橱柜量数、木工量数」,次日继续汇报「今天工作内容是:1、已协调木工量数。明天工作计划是:1、与木工现场查看、量数。2、与业主沟通橱柜事宜」。房门、卫生间门属于定制生产件,从量数下单到安装一般需要约两周,必须提前安排。团队把量数、下单与橱柜协调排进计划并逐日汇报,让业主清楚定制件的生产周期,避免因门件滞后影响整体交付节奏。
阶段:定制下单服务:门类量数与下单管理:周期提前安排
节点 10 / 12 · 进度:木工与铝扣完成,泥水进场
木工、铝扣施工均已完成 100%,下周泥水进场贴砖
本图摘要

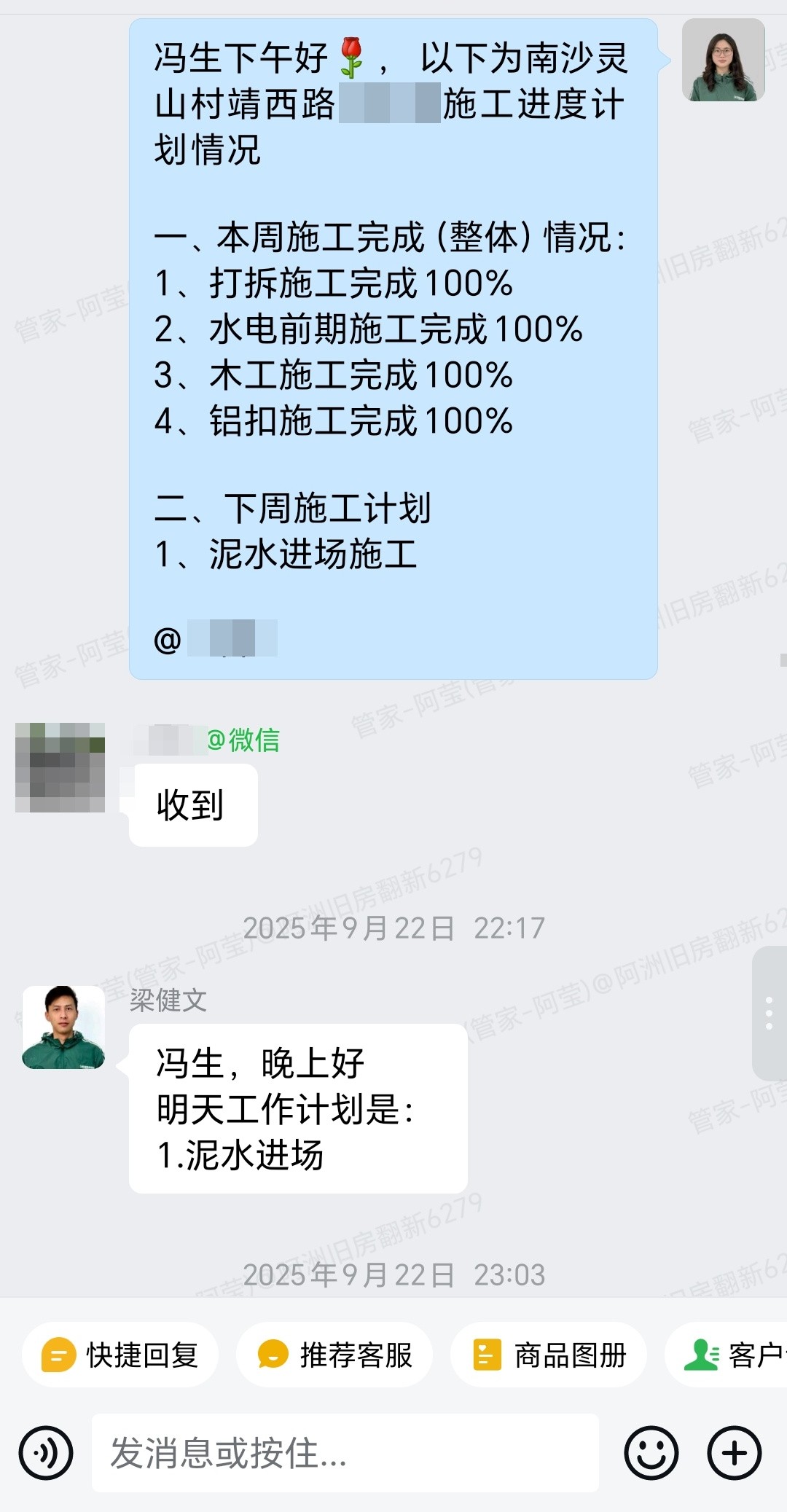

团队在群内发布本周施工完成情况「1、打拆施工完成 100%;2、水电前期施工完成 100%;3、木工施工完成 100%;4、铝扣施工完成 100%」,下周施工计划「1、泥水进场施工」;项目经理同步汇报「冯生,晚上好,明天工作计划是:1、泥水进场」,业主回复「收到」。木工与铝扣天花完成后,工序就转到泥水贴砖。团队用周进度表把多项已完成的子项逐项标出,再说明下周泥水进场,让业主对「这一段做完了什么、下一步做什么」一目了然。
阶段:中期推进服务:木工铝扣完工管理:周计划汇报
节点 11 / 12 · 泥水贴砖与防水施工
泥水进场连续贴砖,涂刷防水后再送门装门

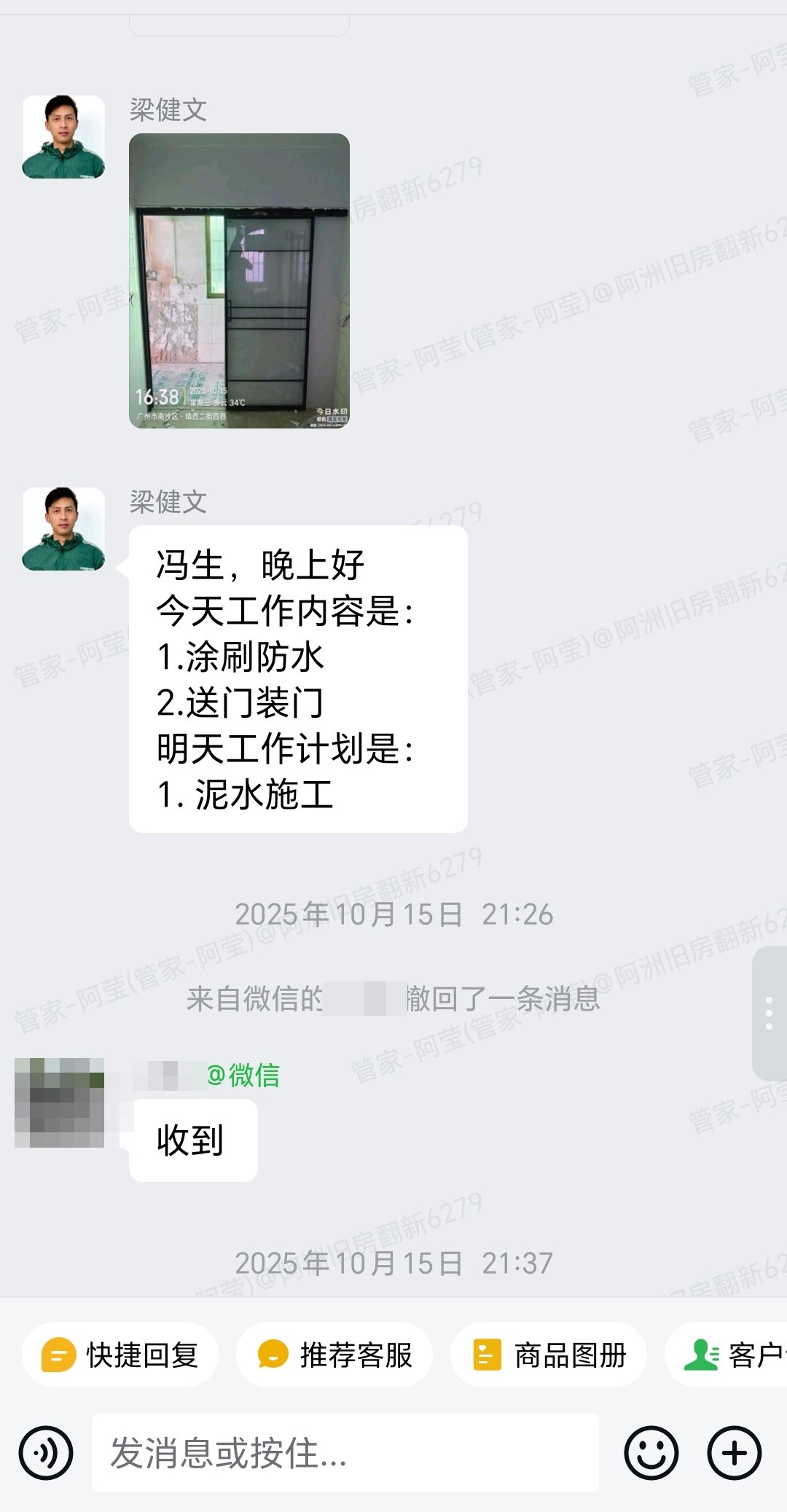

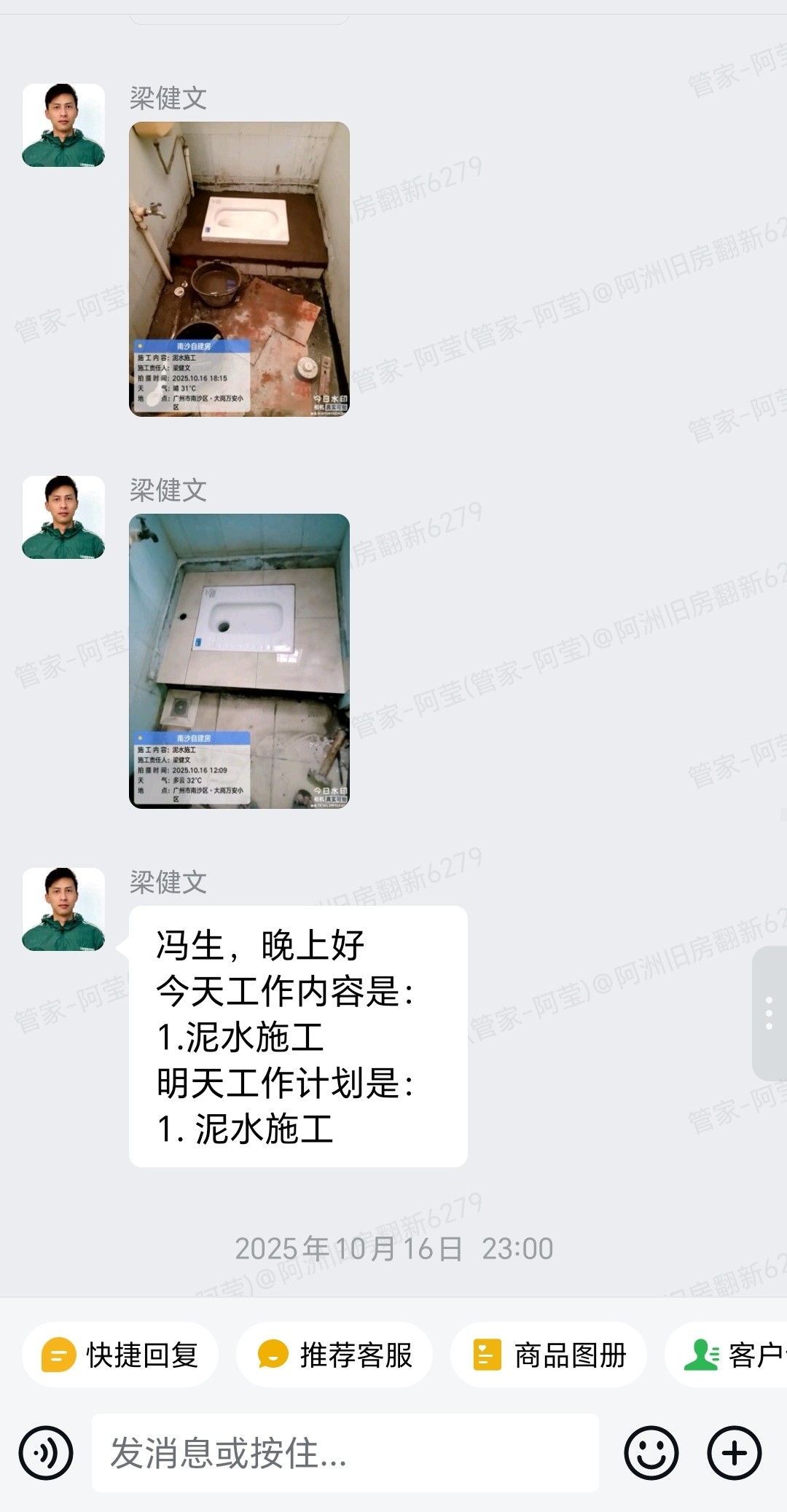

本图摘要
泥水阶段,项目经理在群内逐日汇报「今天工作内容是:1、泥水施工。明天工作计划是:1、泥水施工」,并同步发出施工现场照片:墙面与地面的贴砖进度;其间也如实汇报「明天工作计划是:1、涂刷防水,2、送门,装门」。旧房翻新的泥水工序量大,防水与贴砖都要按区域逐块推进,且需与门件安装衔接。团队把每天的贴砖范围、防水与装门安排逐日汇报、配图呈现,让业主清楚泥水与安装的先后逻辑,工序透明可追溯。
阶段:泥水施工服务:贴砖与防水管理:按天汇报
节点 12 / 12 · 扇灰油漆、清洁收尾与竣工验收
地脚线到货转扇灰,打磨刷漆清洁后进入收尾与验收

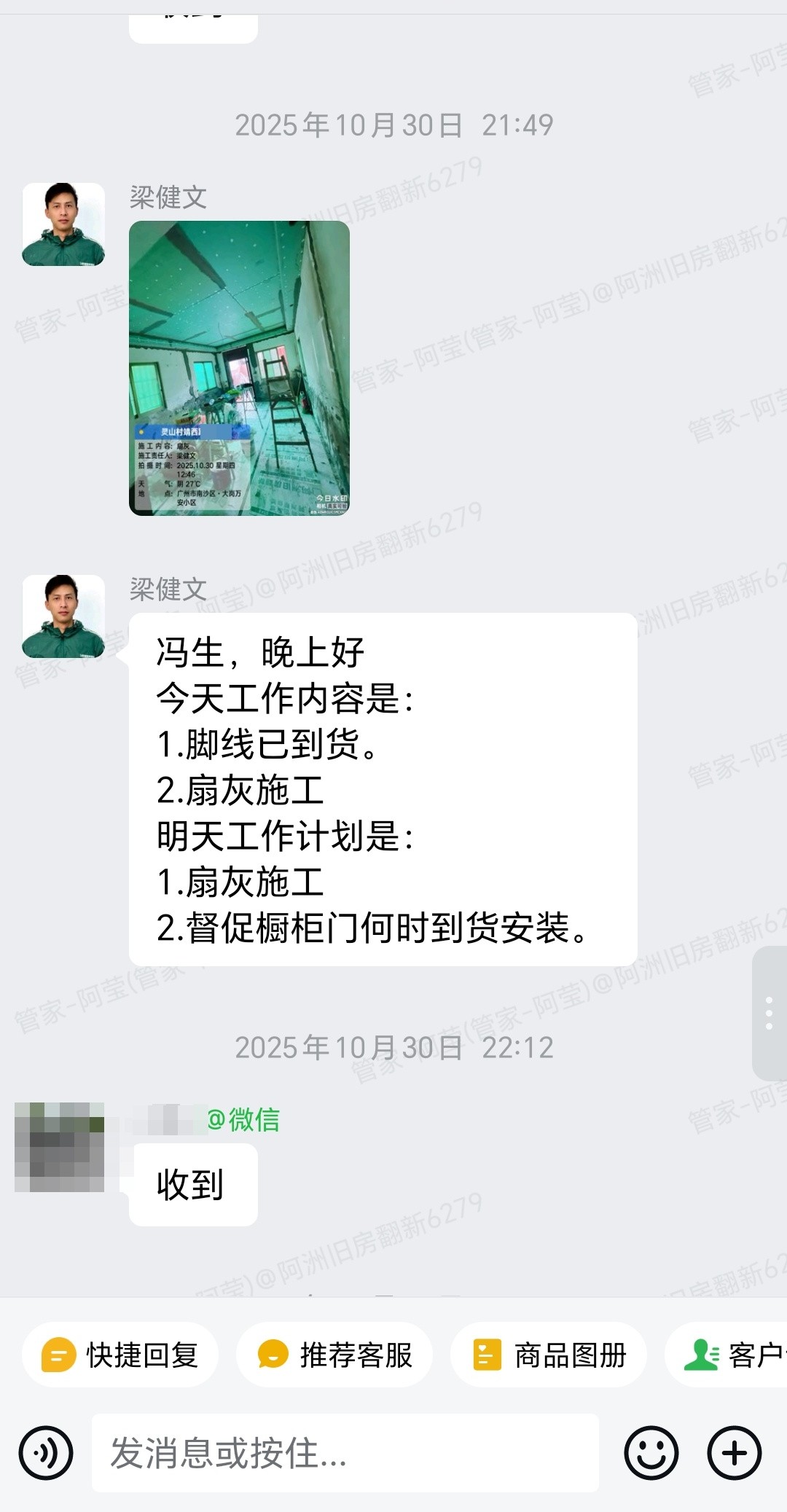

本图摘要

进入收尾阶段,项目经理汇报「今天工作内容是:1、脚线已到货。2、扇灰施工。明天工作计划是:1、扇灰施工。2、督促橱柜门何时到货安装」;随后汇报「今天工作内容是:1、打磨刷漆,2、垃圾清理,3、卫生清洁」,设计师梁进桦同步告知「早上好,冯生,以上是贵居施工计划进度情况:已经收尾阶段了,就可以完工」。项目经理继续汇报「今天工作内容是:1、安装收边条,2、收尾。明天工作计划是:1、周末停工两天」,并发布周进度表,逐项标注打拆、水电、木工、铝扣、泥水、橱柜、扇灰等完成 100%;最后发出完工说明并邀请业主评价。旧房翻新的交付不是把活干完就结束,团队把扇灰油漆、地脚线、清洁与收尾安装逐项推进并留痕,交付后仍邀请业主反馈,形成闭环。
阶段:竣工交付服务:扇灰油漆与清洁收尾管理:邀评与售后
业主沟通与交付
“可唔可比个电话我,厨房有少少倾两句。”
本案例的关键服务凭证,是施工全程业主对电子方案、厨房电路改造增项、材料到场时间与完工预期等问题的逐条意见,都在群内得到回应并落实到相应工序;完工后团队发出完工说明并邀请业主评价,交付形成闭环。
业主沟通原始截图
以下为企业微信项目群中本次施工过程中的完整对话截图,包含业主对方案确认、增项费用、材料到场时间与完工节点的关注,以及团队逐条说明与项目进度汇报,可作为本案例服务过程的原始凭证。
问题与答案
Q:旧房翻新拆开后发现有需要增加的项目,费用怎么处理?
A:本案例中,设计师在群里把《广州冯生增项》文档发给业主,说明「这个系后期增加的项目费用,有一项是厨房和一楼厕所需要改造电路的,你确认一下」,并把增项费用与厨房铝扣天花费用逐项列出,业主逐条回复「好的」「知道了」「确定」后才施工。旧房翻新常会在拆开后才发现需要增加的项目,负责的做法是把增项内容、单价与原因讲清楚,形成文档由业主确认后再动工,做到报价透明、确认留痕,避免结算时产生争议。
Q:旧房翻新期间,隐蔽的水电工程怎么让业主放心?
A:本案例中,水电前期定位由业主、项目经理与电工师傅共同到场确定,「明后两天暂时停工」,定位完成后材料随即送货,团队逐日汇报进度。水电属于隐蔽工程,做在墙里、地面里,一旦封好就看不到。专业团队的做法是:定位时三方到场、一次定好点位,材料进场与施工进度如实汇报,把开槽、布线、定位的过程留在群内记录里,业主即使不在现场,也能对隐蔽工程做到心里有数。
Q:全屋翻新要多久?过程中业主怎么掌握进度?
A:本案例中,团队在开工前就发布施工总计划,把各工序的时间段逐项列清;施工中每周发布进度表,逐项标注完成度(如「泥水施工完成 90%」「扇灰施工完成 40%」),每天还汇报当日工作内容与次日计划。全屋翻新周期一般在两到三个月,业主判断进度不能只看「表面做完了没有」,而要看周进度表里各子项的完成百分比与剩余计划。团队按周如实汇报,业主就能对整体节奏与完工节点有合理判断,方便安排后续搬入。
Q:旧房翻新的定制门、橱柜这些件,为什么要在中途就量数下单?
A:本案例中,项目经理在木工阶段就汇报「房间门、卫生间门已量数,安排下单」,随后协调木工与橱柜量数。房门、卫生间门、橱柜属于定制生产件,从量数下单到安装通常需要约两周以上,如果等到泥水、扇灰阶段才下单,会明显拖后工期。负责的做法是在施工推进到相应节点时提前量数下单,把定制件的生产周期纳入整体排程,避免出现「活干完了、门还没到」的空等。
本案例可验证的服务亮点
- 开工前先建企业微信项目群,明确项目经理与工程部负责人的分工,告知施工与投诉的对应联系人。
- 开工前发布施工总计划,把各工序的时间段与停工规则逐项列清。
- 开工前就把电子版方案发群请业主确认,并接受业主电话深入沟通厨房事宜。
- 增项以文档形式发群,逐项说明原因与内容,由业主确认后再施工。
- 进场第一步做遮蔽保护,拆除二楼隔墙后打拆卫生间地面、橱柜与客厅墙裙。
- 打拆完成后即安排水电定位,双方反复确认时间,约定三方到场一次定好点位。
- 水电定位完成与材料送货如实汇报,并主动说明后续停工安排。
- 按周发布进度表逐项标注完成度,覆盖打拆、水电、木工、铝扣、泥水、橱柜、扇灰各阶段。
- 房门与卫生间门在木工阶段就量数下单,并把橱柜量数协调进计划。
- 泥水贴砖、涂刷防水与送门装门逐日汇报,收尾阶段完成打磨刷漆、垃圾清理与卫生清洁,并发出完工说明与邀评。
真实性说明:案例依据企业微信项目群聊天记录、施工图片与施工报价资料整理。公开到广州南沙灵山村靖西路 295 号,不显示户内其他可定位信息;业主微信昵称、头像及私人联系方式已打码隐藏。完整报价与面积待 CRM 核对后补充。
