发布施工计划后开始打拆,主动说明玻璃损坏

本图摘要
8 月 6 日,群内先发布施工计划,随后项目经理汇报当天开始打拆工作,并说明施工过程中一块玻璃不小心损坏,后续会重新安装,次日继续打拆。
一套覆盖施工计划、成品保护、打拆、水电布线、防水、架空贴砖、砌墙改地漏、天花五金、清洁验收与业主评价的卫生间局部翻新案例,企业微信项目群全程图文汇报。
黄小姐家位于肇庆市端州区嘉湖新都市景湖居,本次项目围绕卫生间整体更新展开。报价范围包括拆除瓷砖、清挖沉池、墙地防水、布置电路、墙面排水、布吸水管与排水管、二次排水、U 型隔臭、沉池架空、瓷砖铺贴、洁具安装、瓷砖填缝与铝扣天花,并包含拆墙和重新砌墙。施工期间,项目经理伍瑞其与管家在企业微信项目群发布周计划、当天进度和次日安排,持续同步现场记录,让业主不必每天到现场也能掌握施工进展。
按截图中聊天日期依次展示施工计划、打拆、成品保护、防水、架空贴砖、砌墙地漏、天花清场与业主评价。

8 月 6 日,群内先发布施工计划,随后项目经理汇报当天开始打拆工作,并说明施工过程中一块玻璃不小心损坏,后续会重新安装,次日继续打拆。

8 月 7 日,项目经理汇报打拆工作已经完成,并说明周六、周日停工两天,周一再进行水电布线。新奥方面到场检测后建议对相关位置进行保护,群内随后确认会做好包裹保护。

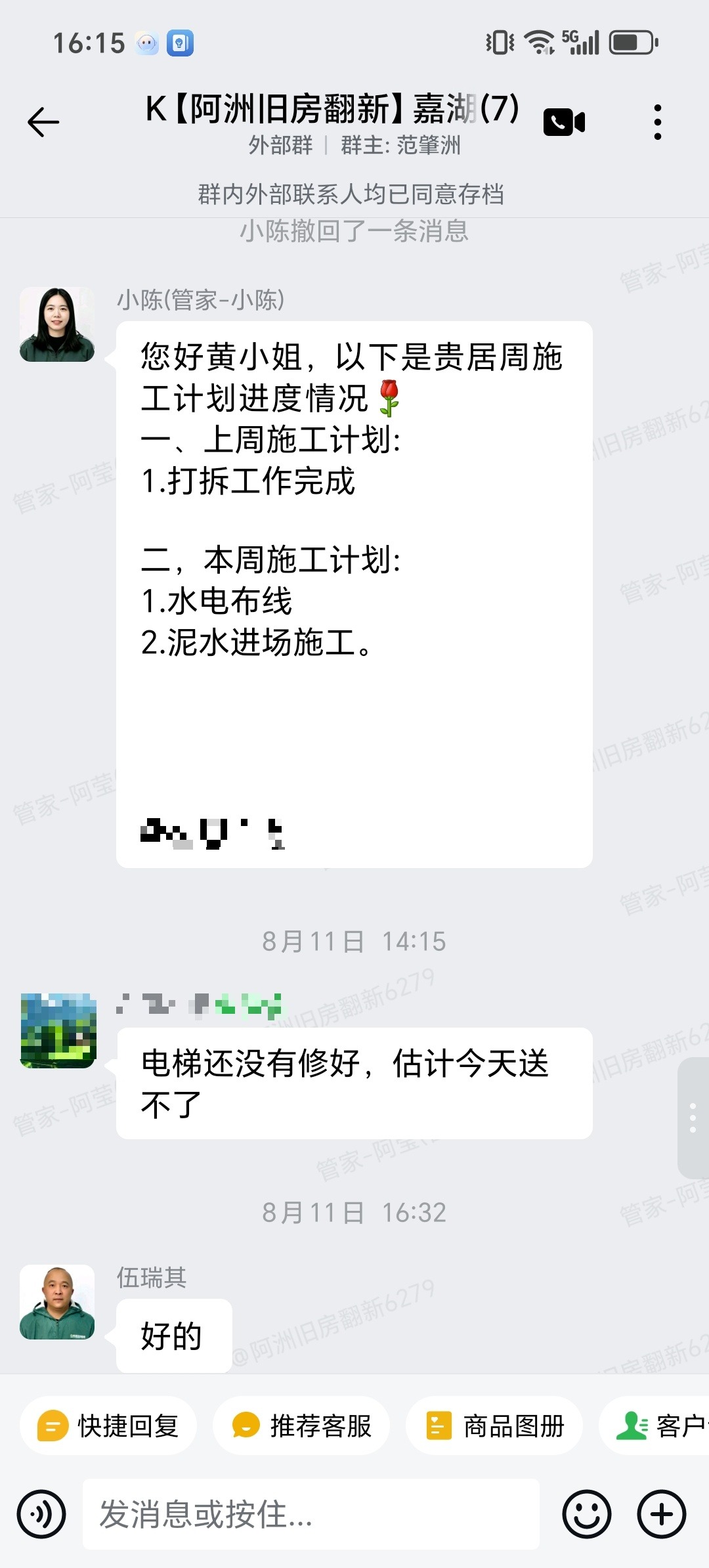

8 月 11 日至 12 日,群内发布贵居周施工计划,说明上周打拆工作完成,本周进入水电布线和泥水进场施工;随后同步电梯尚未修好的现场情况,并记录业主回应。

8 月 12 日至 13 日,项目经理汇报卫生间完成两遍防水,并安排下午放水试水。业主随后在群内询问是否只做了一遍,项目群对施工遍数作出回应。

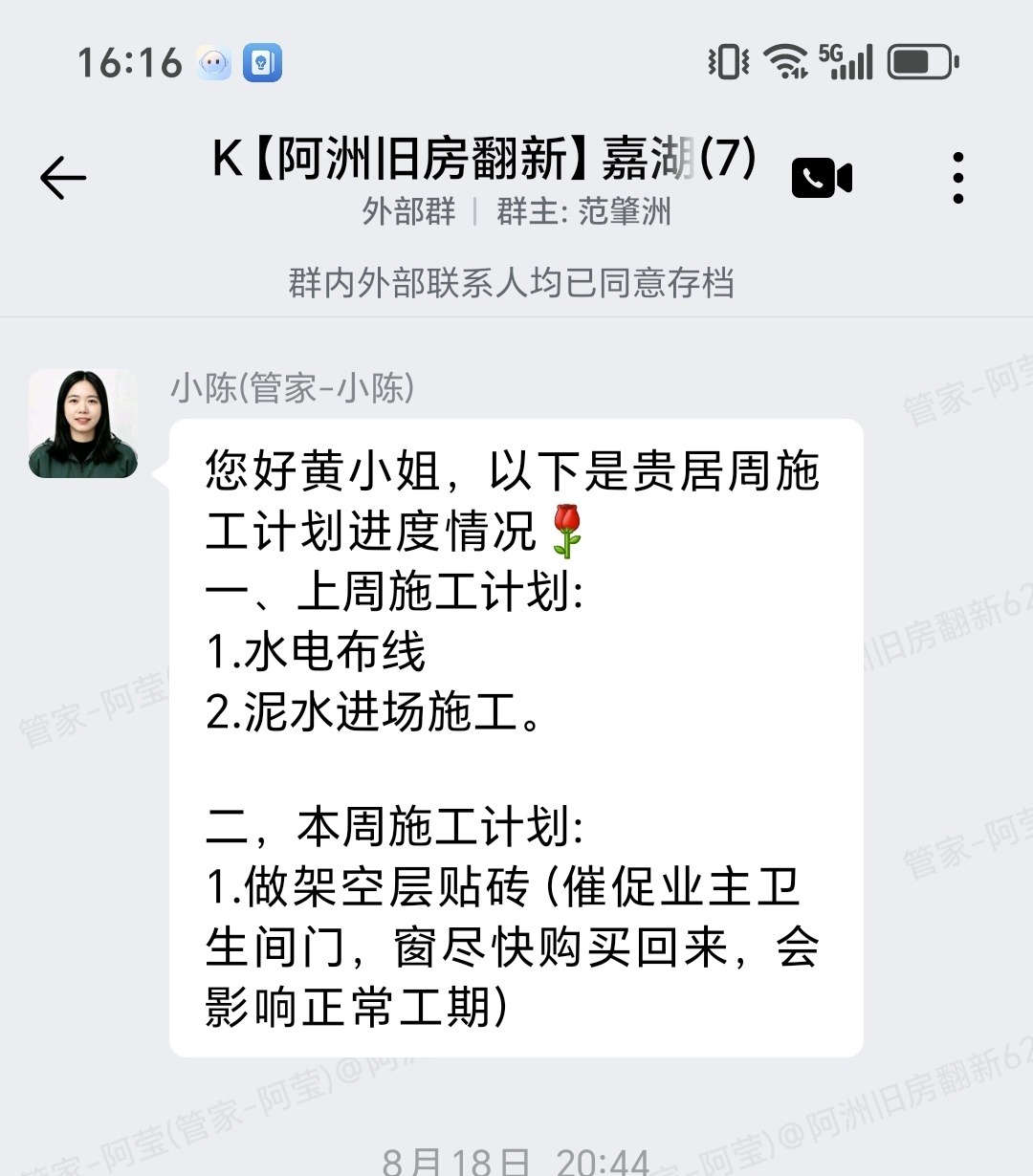

8 月 12 日,项目群发布下周施工计划,明确水电布线、泥水进场后进入架空层和贴砖工序,同时提醒业主卫生间门、窗尽快采购回来,避免影响后续安装进度。先把主材到场的节点讲清楚,能减少因材料未到造成的等待和返工。

8 月 21 日至 25 日,项目经理汇报砌墙、改地漏并开始贴砖,业主就天花规格和灯具搭配提问,项目群逐项回复,随后继续安排贴墙砖。

8 月 27 日至 29 日,项目经理汇报继续贴地砖、填缝并批刮腻子灰。业主询问何时可以清理垃圾,团队回复可以清场;随后安装天花、五金件并完成清场,次日安排执墙面和卫生。

8 月 29 日,项目经理在群内告知已正式完工。黄小姐回复感谢这十多天的辛苦工作,表示最终效果达到预期,也谢谢大家全力协助、祝大家工作顺利。管家和项目经理随后回应业主的认可。
“感谢这十多天辛苦工作,最终效果达到预期,也谢谢大家全力协助,祝大家工作顺利,心想事成。”
评价来源:企业微信项目群原始文字。业主在完工节点直接确认最终效果达到预期,并感谢项目团队的协作。
以下为企业微信项目群中业主对本次施工的真实评价记录,可作为本次案例服务质量的原始凭证。

A:卫生间改造会涉及打拆、泥水和材料搬运,周边原有设施仍可能受影响。本案例在打拆完成后,新奥方面到场检测并建议保护,项目群随即确认包裹保护,减少后续施工对现场的影响。
A:本案例在沉池和墙地面完成两遍防水后,再安排放水试水,通过观察确认防水层状态,之后才进入架空与贴砖。防水属于隐蔽工程,先验证再覆盖,能减少后期返工风险。
A:砌墙、地漏位置和排水走向会影响后续瓷砖排版与洁具安装。本项目在 8 月 21 日先完成砌墙和改地漏,再恢复贴砖,把可能冲突的工序提前处理。
A:本案例业主在群内直接询问天花规格和配套灯具,项目经理回复可选规格及 LED 平板灯方案。先确认尺寸和灯具,再安装天花和五金,能减少尺寸不匹配。
A:本案例打拆时玻璃意外损坏,项目经理当天在群里说明并承诺重新安装;防水遍数、保护建议、天花规格等问题也都在群内沟通。关键过程和后续安排均有文字与图片记录。
真实性说明:案例依据企业微信项目群聊天记录、施工图片与报价清单整理。页面公开到小区楼栋,不显示具体房号;报价金额不对外展示,业主私人联系方式已脱敏。完整报价与面积以 CRM 核对后补充。
