先沟通布局、防水和烟管方案,再确认施工内容

本图摘要
前期团队多次上门勘察,和业主确认厨房墙拆通、卫生间玻璃隔断、水槽位置和抽油烟机烟管走向。业主提出收纳空间要大、活动空间不要被分割,设计结合现场重新调整方案后再开工。
一套覆盖厨房卫生间整体更新、拆墙连通、水电调整、卫浴安装、完工验收与售后跟进的局部翻新案例,每一步都在企业微信项目群图文汇报,业主对最终效果表示满意。

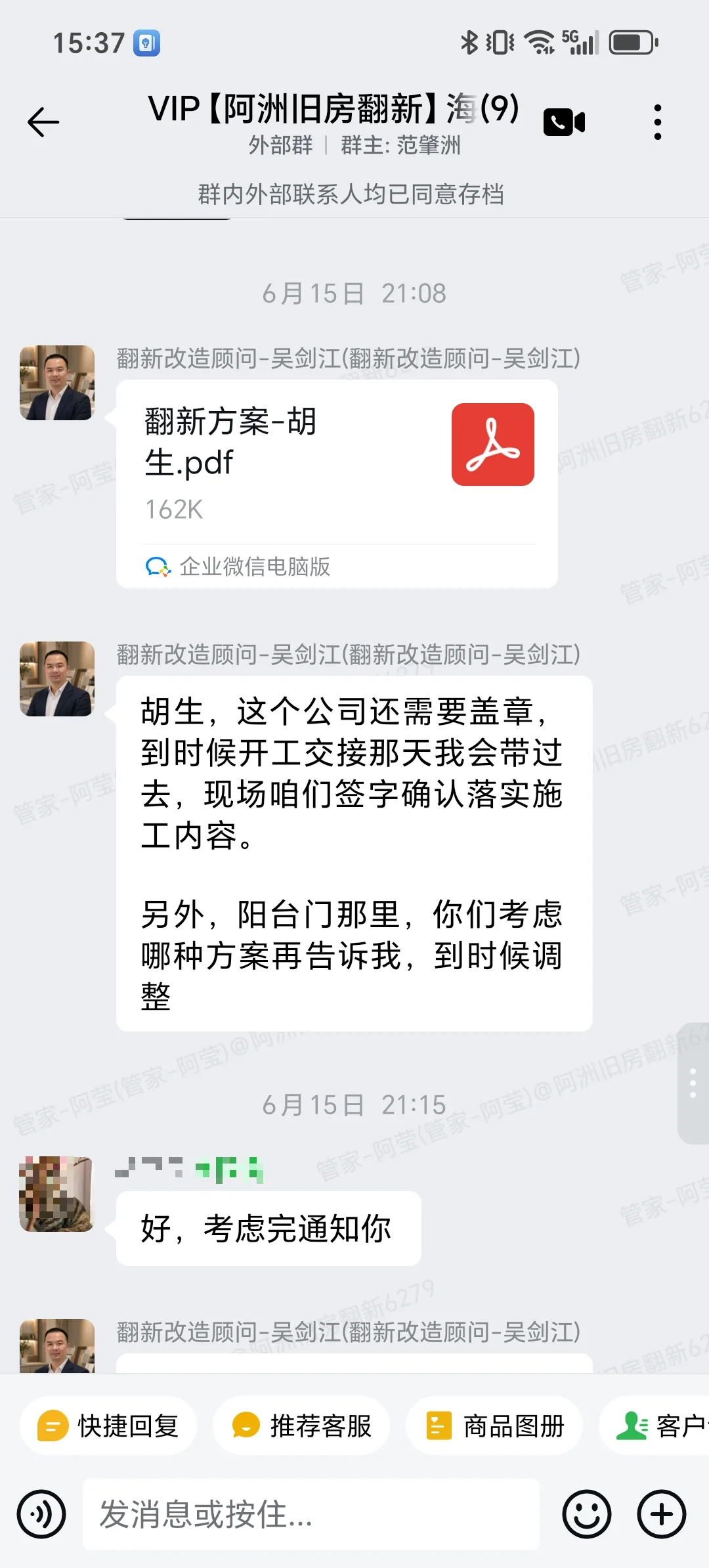

胡生这套旧房位于广州海珠区汇俊园,我们按局部翻新推进,重点完成厨房卫生间整体更新、拆墙连通、水电调整、卫浴洁具安装、橱柜配套和收尾验收。施工前团队多次上门量尺并调整方案,业主对收纳空间、动线和防水细节反复确认;施工过程中管家按周同步进度,业主在群里提出卫浴配件、淋浴门、浴霸等问题后,团队协调厂家补件并上门处理,完工后继续跟进售后。

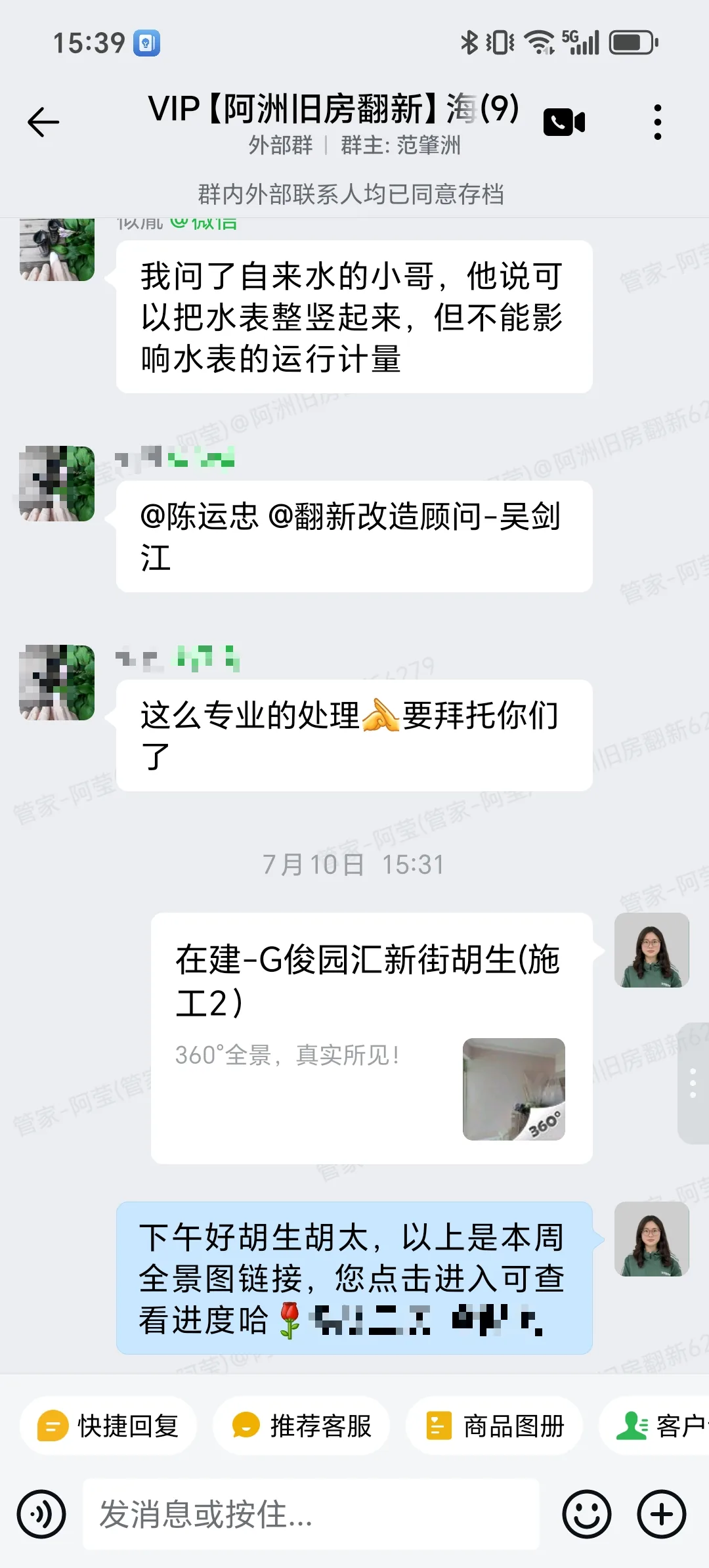

本项目提供施工中全景记录,可点击查看现场空间进度。
从方案沟通到业主满意评价,每个节点都配有项目群原始记录和对应摘要,呈现这套旧房翻新如何一步步完成。

前期团队多次上门勘察,和业主确认厨房墙拆通、卫生间玻璃隔断、水槽位置和抽油烟机烟管走向。业主提出收纳空间要大、活动空间不要被分割,设计结合现场重新调整方案后再开工。

本阶段按局部翻新预算推进厕所整体更新、厨房整体更新和拆墙修复。现场涉及非承重砖墙拆除后的批荡修复,以及玻璃隔断间隔厨房卫生间的处理,团队同步控制搬运和施工顺序。

现场施工时增加三组电位,包含餐厅、橱柜和热水器共 8 个电位点,其中 5 个相邻电位、3 个较远电位。顾问在群里同步增减项目和费用明细,业主确认后再录入系统安排施工。

本项目报价包含墙地防水、二次排水、U型隔臭、排水管布置和瓷砖铺贴等内容,施工中又增加排水管砌砖包管批荡。团队按“防水水电验收后再贴砖”的思路推进,并在群里同步现场照片和进度。


厨房更新中因排烟条件限制,团队更换玻璃并开孔,安装 PVC 硬管排烟管直通室外,降低油烟残留风险。卫浴主材按简装主材包配置,包含浴室柜、卫浴、暖风机、排气扇、门槛石和厕所门等,现场按报价清单逐项落地。


业主对新装卫浴的花洒卡扣、喷枪、装饰柜和浴霸风叶提出三个问题,团队反馈厂家并跟进补件。厂家补回装饰柜、喷枪头和淋浴头卡件后,团队安排上门一次性处理,并对淋浴门、挡水条等细节继续调整。

工程完工后,管家在群里交付工程保修卡并提醒业主惠存,后续维护、咨询需求可直接联系。业主同步确认增减项,团队安排财务结算和电子收据,做到施工、结算、保修都有群内凭证。

业主在群里感谢范先生、吴先生、陈经理、管家阿莹和小陈在改造过程中的参与,提到前期服务、现场问题解决、选材建议和进度告知都做到位。完工后业主继续反馈水箱、花洒使用情况,团队向厂家核实并给出行之有效的处理方式。
“感谢各位在之前的一个多月的改造的全力参与,谢谢范先生在百忙之中亲自到来解答疑问,谢谢吴先生在装修前期的精准服务和建议,谢谢陈经理在装修过程中帮助我们解决了各种问题,谢谢管家阿莹在选材上给予的专业建议,谢谢小陈详细告知工作进度,让我们做到心中有数。”
评价来源:企业微信项目群原始文字(下图有群内评价完整对话截图)。
以下为企业微信项目群中业主对本次施工的真实评价完整对话截图,可作为本案例服务质量的原始凭证。

A:本案例原厨房空间有限,业主希望收纳更多、活动空间不被分割。团队把厨房墙拆通并与大厅连通,同时确认抽油烟机烟管走向和玻璃开孔方案,避免施工后才发现排烟条件不满足。
A:餐厅、橱柜和热水器位置需要增加电位,涉及开槽、修复和面板配置。团队先把相邻电位、较远电位和费用明细同步给业主,确认后再施工,避免口头承诺和结算争议。
A:本案例业主反馈花洒卡扣、喷枪、装饰柜和浴霸风叶等问题后,团队先记录三个问题,再反馈厂家补件。厂家补回对应配件后,安排上门一次性更换,并对淋浴门、挡水条等细节继续调整。
A:完工后我们会交付工程保修卡,并保留群内售后沟通。业主后续遇到水箱、花洒等使用问题,团队会继续向厂家核实,给出清洗、更换或上门处理建议。
真实性说明:案例依据企业微信项目群聊天记录、施工图片与报价清单整理。公开到汇俊园,不显示具体房号;业主微信昵称、头像及私人联系方式已做脱敏处理。
