设计师在群内完成工程部交接,明确开工时间与到场安排

本图摘要

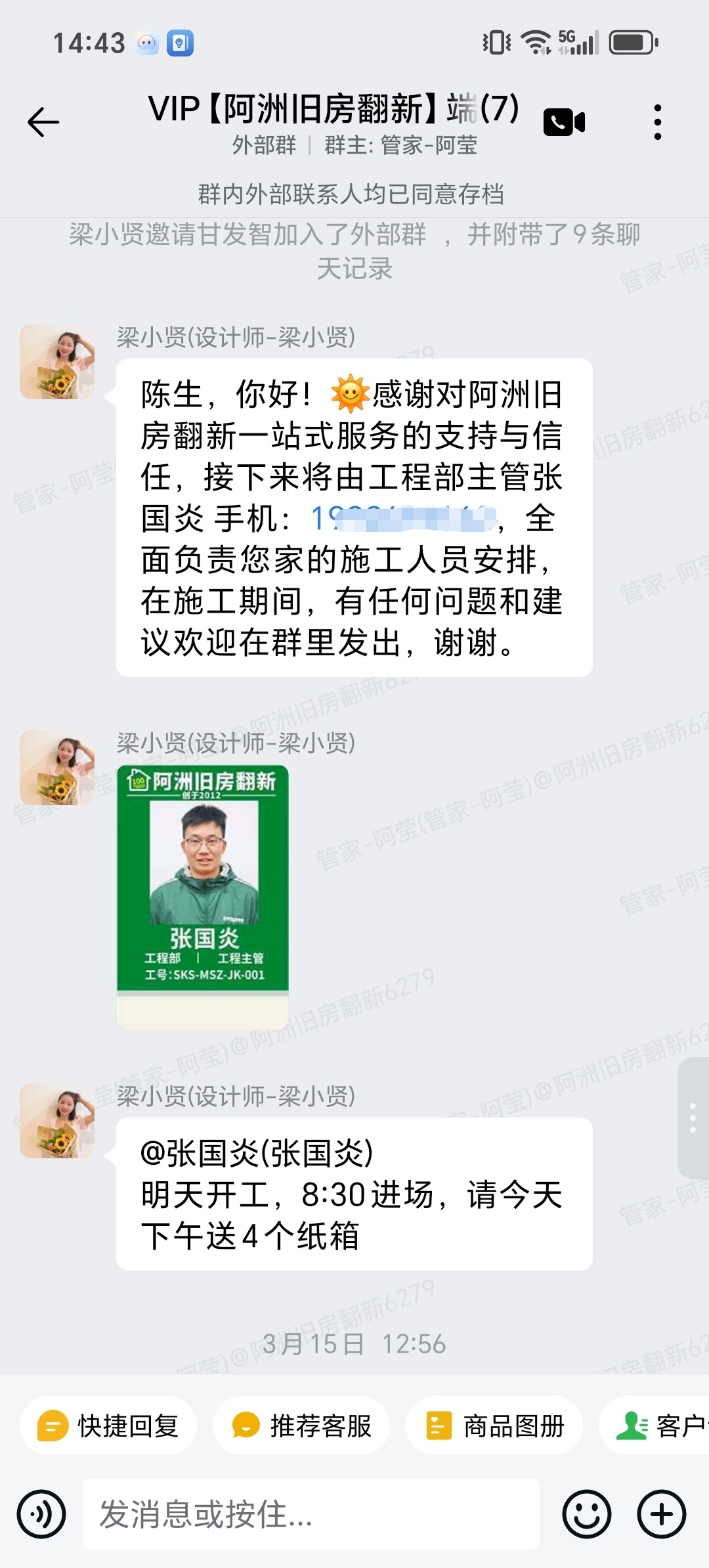

进场前,设计师梁小贤在项目群向业主说明阿洲旧房翻新的一站式服务流程,并把工程部主管张国炎介绍进群,明确由工程部全面负责施工人员安排;同时告知「群内外部联系人(即业主与家属)均已同意存档」,并约定次日 8:30 进场、当天下午先送纸箱方便业主打包。开工前把负责人、时间、对接方式一次性交代清楚,业主不需要逐个找人问。
一套从遮蔽保护、铲墙除霉到扇灰上漆完工的旧房翻新案例。工地执行巡检报告与整改销项制度,发现问题当场登记、整改后拍照销项,并提供施工中 360 度全景记录。
本案例位于肇庆市端州区华英居 4 栋,是陈先生、陈太家的一次旧房墙面翻新。3 月 15 日进场,先做全屋遮蔽保护与家具保护,随后铲除旧墙纸、除霉、铲墙,再做墙身滚涂加固剂、阴阳角与开裂处落网带处理,接着分三次扇灰并逐遍干透养护,最后打磨、一遍底漆两遍面漆,4 月 15 日完成完工验收。施工期间项目经理每日在项目群汇报当日完成事项与次日安排,工程部主管不定期到工地巡检并出具书面巡检报告,发现问题当场登记、整改后拍照至群内销项;期间还按周为业主拍摄工地 360 度全景图,业主在家即可查看工地实况。
本项目在施工期间按周为业主拍摄工地 360 度全景照片,业主可点击查看不同阶段的空间记录。
从进场保护到完工验收,每个节点都配有项目群原始记录和对应摘要,呈现这套墙面翻新如何一步步完成。

进场前,设计师梁小贤在项目群向业主说明阿洲旧房翻新的一站式服务流程,并把工程部主管张国炎介绍进群,明确由工程部全面负责施工人员安排;同时告知「群内外部联系人(即业主与家属)均已同意存档」,并约定次日 8:30 进场、当天下午先送纸箱方便业主打包。开工前把负责人、时间、对接方式一次性交代清楚,业主不需要逐个找人问。

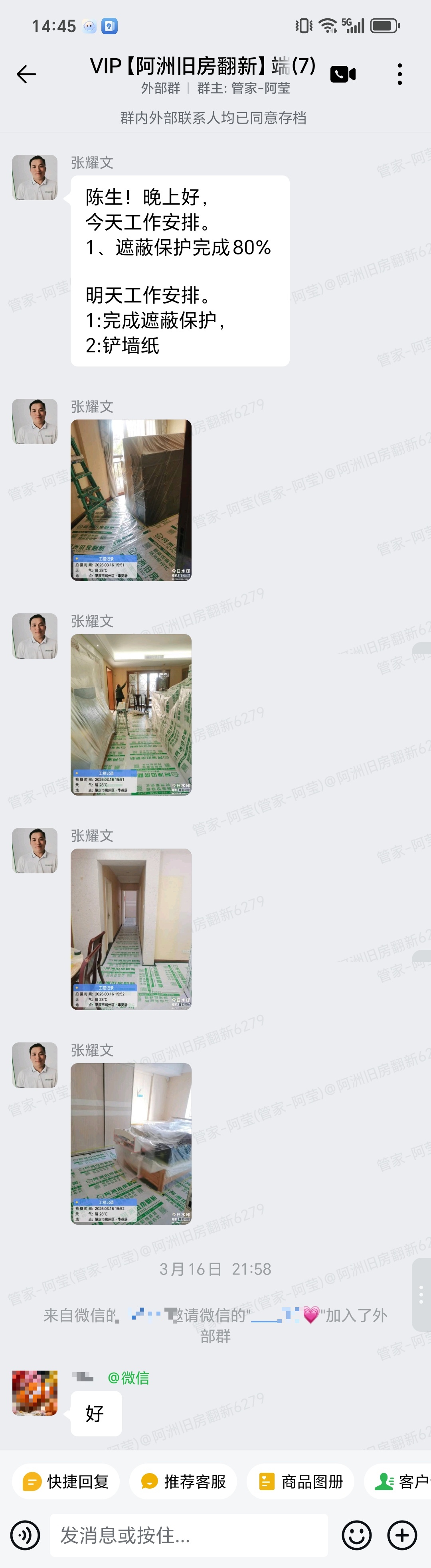

3 月 15 日,项目经理张耀文在群内汇报当天工作安排:遮蔽保护完成 80%,次日完成遮蔽保护并开始铲墙纸。旧房翻新中,业主原有家具、灯具、地板都需要在不搬走的前提下施工,遮蔽保护做得是否到位直接决定入住后的清洁成本。团队把保护作为第一道工序并单独汇报进度,让业主清楚家里的物品已被妥善覆盖。

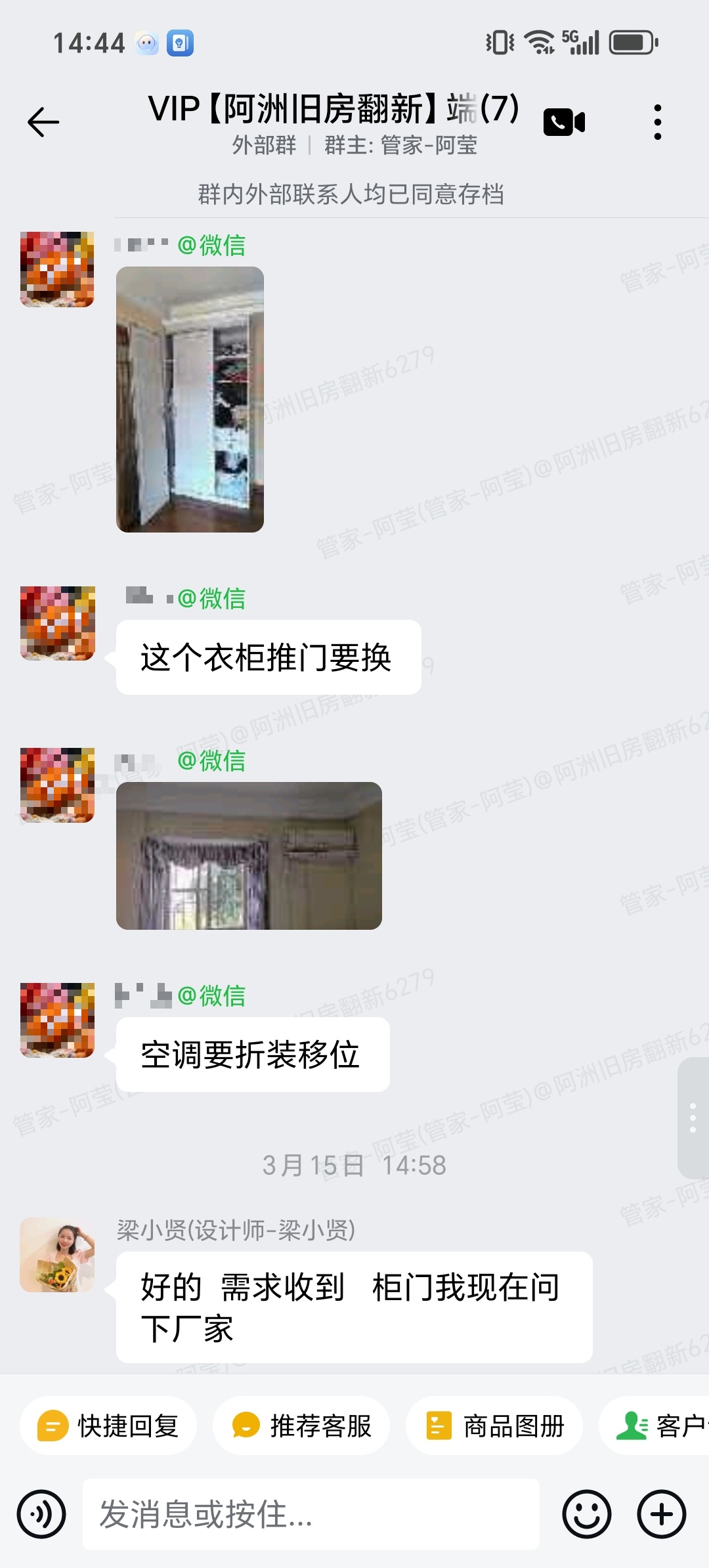

3 月 15 日,业主在群内提出「这个衣柜推门要换」「空调要拆装移位」,设计师梁小贤随即回复需求已收到、柜门立刻向厂家询价。旧房翻新常伴随业主的临时增项,团队把它按正式需求记录在群内并逐一回应,避免口头沟通后遗忘或扯皮。后续柜门的质感选择(磨砂感或肤感)也由设计师在群内与业主逐项确认。

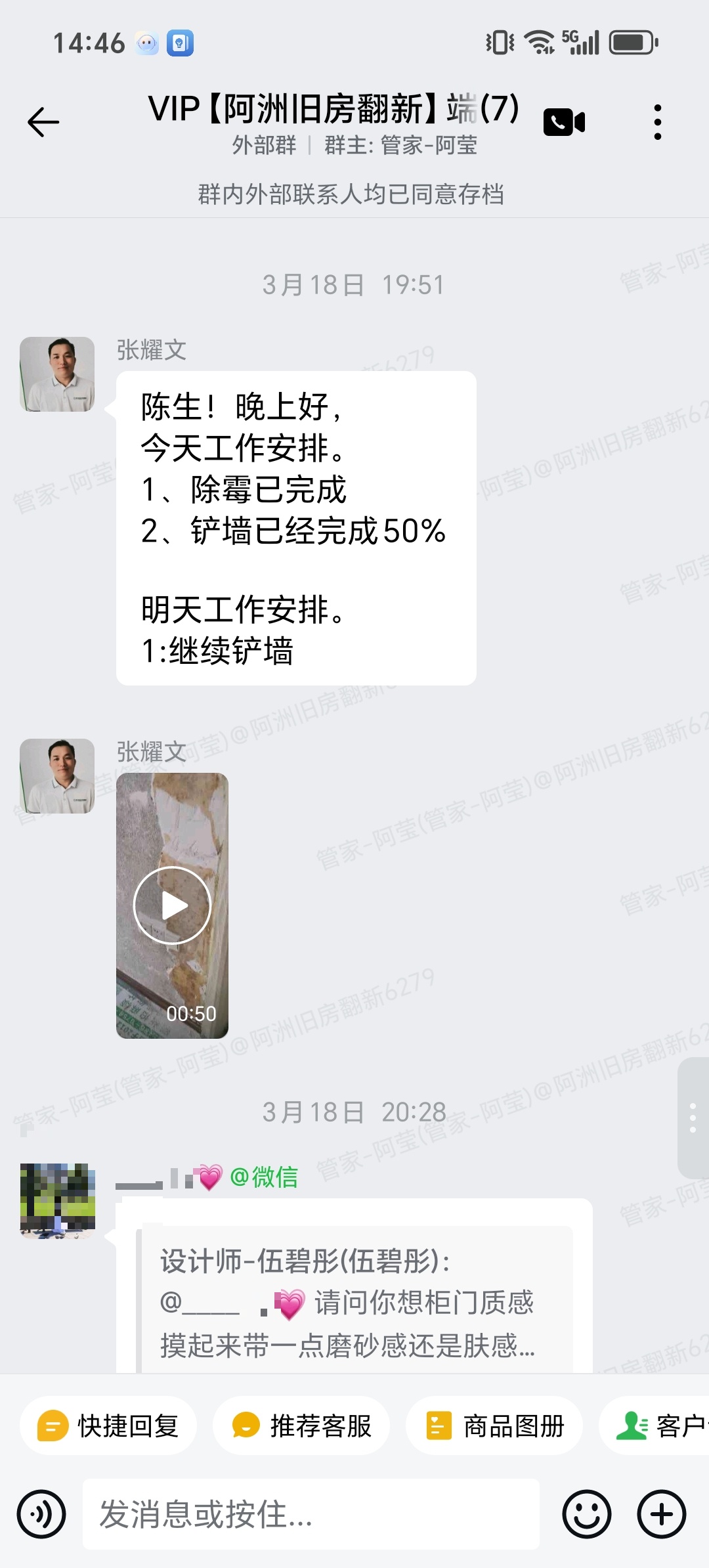

3 月 18 日,项目经理汇报除霉已完成、铲墙完成 50%,次日继续铲墙;3 月 20 日汇报铲墙已完成并进入墙面检查阶段,次日上午停工、下午滚涂墙面加固剂。墙面翻新若只做面层处理,原有霉斑与松散基层会在短期内重新泛出。团队按除霉、铲墙、检查、加固的顺序推进,把旧墙处理成可长期使用的基层,同时把停工养护的原因如实说明给业主。

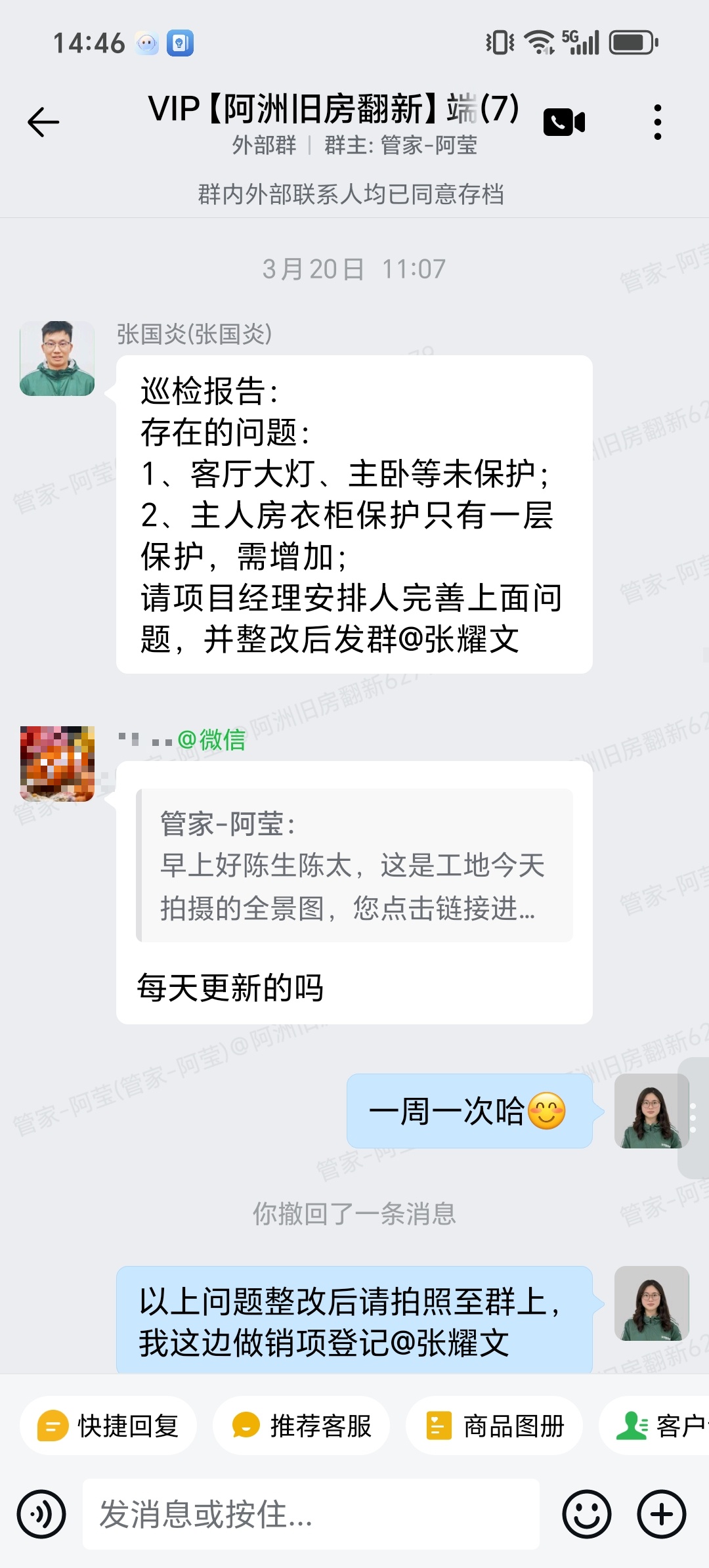

3 月 20 日,工程部主管张国炎在群内发出书面巡检报告,明确指出「客厅大灯、主卧灯未保护」「主人房衣柜保护只有一层,需增加」两项问题,要求项目经理安排人员完善并注明「以上问题整改后请拍照至群上,我这边做销项登记」。这是本案例最能体现管理机制的一环:发现问题不是口头提醒,而是登记成项、限期整改、拍照回执、由主管销项,形成可追溯的闭环。业主在群内能直接看到问题从提出到关闭的全过程。

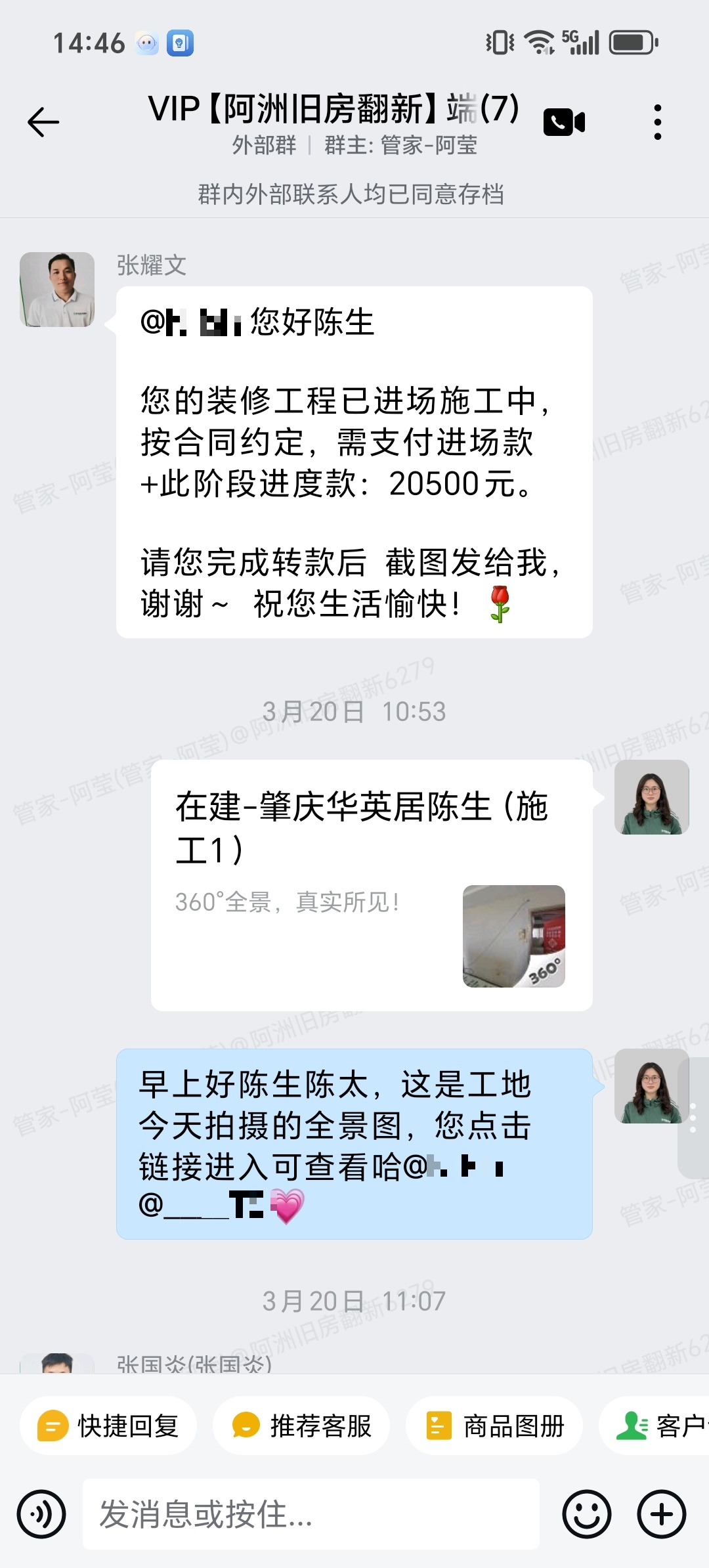

管家在群内向业主说明工地全景图的更新频率,业主询问是否每天更新,管家如实回复「一周一次」,随后每周定时发送「360°全景,真实所见」的工地链接;3 月 20 日项目经理同步发出进场款及本阶段进度款的电子收据,3 月 25 日再发一次工地实景图链接。业主即使不到现场,也能按周核对工地真实状态;随附电子收据则让每次付款都有对应凭证,账目可查。

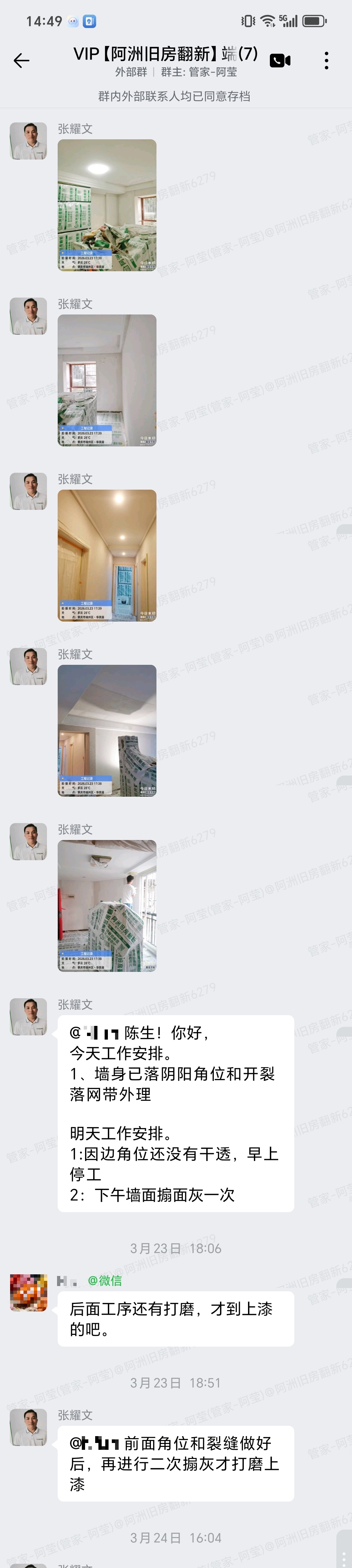

3 月 22 日,项目经理汇报墙身滚涂加固剂已完成,次日上午停工、下午做墙面扇灰找平底灰;3 月 23 日汇报墙身阴阳角位与开裂处落网带处理,因边角位未干透次日上午继续停工、下午做扇灰面灰一次。阳角与裂缝处落网带是防止后期开裂的关键工序,团队把停工养护与工序衔接的原因逐条说明,业主在群内看到的是一个有依据的施工节奏,而不是无故停摆。

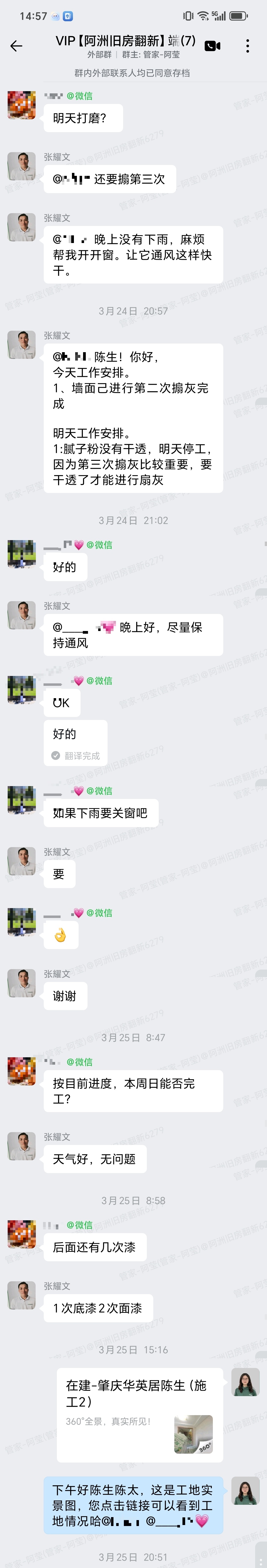

3 月 24 日,项目经理汇报墙面第二次扇灰完成,并说明「腻子粉没有干透,明天停工,因为第三次扇灰比较重要,要干透了才能进行扇灰」;业主在群内确认工艺顺序「后面工序还有打磨,才到上漆的吧」,项目经理回复先做好角位与裂缝、再二次扇灰才打磨上漆,双方就施工逻辑达成一致。业主还提出「晚上没有下雨,麻烦帮我开开窗,让它通风这样快干」,团队当晚回复「尽量保持通风」,次日照做;3 月 26 日完成第三次扇灰过面,并用风扇辅助吹干。业主对工艺的关心被逐条接住,是这套墙面翻新能顺利交付的原因。

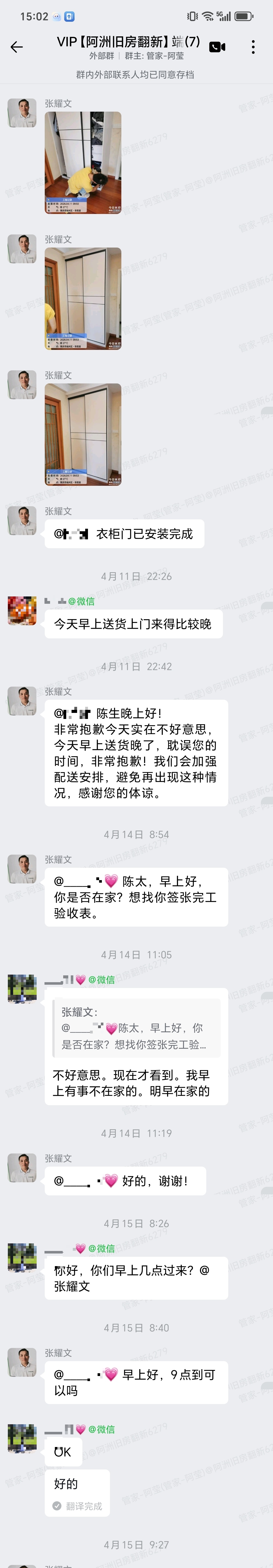

3 月 27 日打磨并滚一次底漆,3 月 29 日滚涂面漆,3 月 30 日项目经理在群内告知「你的墙面已经翻新完成了」并同步清场搞卫生;4 月 11 日衣柜门安装完成,因当天送货延迟,项目经理主动在群内致歉并说明会加强配送安排;4 月 14 日上门签完工验收表,因业主上午不在家改约次日 9 点完成签署。收尾阶段团队把送货延误如实说明、主动道歉,并把验收时间迁就业主安排,业主在群内回复「好的,谢谢」。
“后面工序还有打磨,才到上漆的吧。”
“晚上没有下雨,麻烦帮我开开窗,让它通风这样快干。”
“合同是怎么约定的?”
来源:企业微信项目群原始文字。业主在施工全程主动确认工艺顺序、配合通风养护、核对付款依据,项目经理逐条回复并照做,最终在 4 月 15 日配合完成完工验收表签署。本案例业主未留下成段评价文字,此处如实呈现过程互动,不作夸大。
以下为企业微信项目群中业主与项目团队围绕施工工艺、进度安排与验收的真实对话截图,可作为本案例施工透明度与业主配合度的原始凭证。

A:本案例旧墙存在霉斑与松散基层,团队按「除霉 → 铲墙 → 墙面检查 → 滚涂加固剂 → 阴阳角与开裂处落网带 → 三次扇灰 → 打磨 → 底漆 → 面漆」推进。若跳过铲墙和加固直接刷漆,原有霉斑与松动基层会在短期内重新泛出、导致漆面起鼓开裂。业主在群内确认过这套顺序,项目经理也逐条解释了每道工序的等待原因。
A:本案例共做三次扇灰。第二次完成后项目经理在群内说明「腻子粉没有干透,明天停工,因为第三次扇灰比较重要,要干透了才能进行扇灰」。腻子未干透就继续叠加,内部水分无法排出,后期容易出现开裂、起鼓。团队宁可停工养护,也不抢工,并把停工原因主动告知业主。
A:本案例提供三种方式:一是项目经理每日在项目群汇报当天完成事项与次日安排;二是每周发送工地 360 度全景链接,业主点开即可查看实况;三是工程部主管不定期到工地巡检并出具书面巡检报告,发现问题登记在群、整改后拍照销项。业主还能随时在群里提出工艺疑问,团队当天回复。
真实性说明:案例依据企业微信项目群聊天记录、施工图片与报价清单整理。公开到华英居 4 栋,不显示具体房号;业主微信昵称、头像及私人联系方式已打码隐藏。完整报价与面积待 CRM 核对后补充。
