完工时间2025 年 12 月
城市 / 区域广州 · 天河区
小区 / 楼栋员村恒福轩
业主称呼钟先生
施工分类全屋整装
施工周期2025 年 7 月开工 — 12 月底完工(约五个月)
案例简介
本案例位于广州市天河区员村恒福轩,是钟先生家的一次全屋整装。开工前团队先建好企业微信项目群,明确管家、项目经理与工程总监的分工;进场后先做打拆与全屋建筑垃圾清运,随后按工序推进砌墙、打拆沉池、开排气孔与墙面批荡。打拆完成后,工程总监到现场逐条汇报「打拆已经完成,可以确定门窗做法」「阳台瓷砖拆除柜体后还是比较破烂(钉眼多),建议更换阳台瓷砖,局部修补比较难看」「卫生间排气需重新考虑,我们出第二个方案」「客厅和厨房有吊梁(结构梁),我们出天花图方案」,把现场发现的问题先摆到业主面前,再约业主到现场一起商量,避免自己拍板后返工。定位阶段团队在群内逐条标注弱电箱位置、饭桌隔壁空调插座、次卧与主卧厕所柱子打点、两个厕所门拓宽等需求;水电开槽、卫生间防水与闭水试验按工艺推进,防水与隐蔽工程主动承诺「到时候会去楼下看试水情况,没问题再继续施工」。阳台打拆前业主提醒安全,团队立即安排楼下防护人员并拉好防护网。中期完成定制柜安装、电工安装与收尾调整;工程部先后两次到现场巡检并列出整改清单,售后要求处理完问题后拍照销项、登记留痕。12 月团队发出完工说明,交付工程保修卡,正式完工。业主随后在群内发出长文评价,肯定几个月的全程跟进与协调。
建群对接与项目架构打拆与清场砌墙与批荡开排气孔定位标注与挂网水电定位与开槽卫生间防水与闭水试验阳台防护网安全措施定制柜与电工安装工程部巡检与整改完工说明与保修卡交付
15 个关键节点
从建群对接、打拆清场,到砌墙批荡、定位标注、水电开槽、防水闭水、安全防护、安装收尾、两轮工程部巡检与竣工验收,每个节点都配有企业微信项目群的原始记录和对应摘要,呈现这套全屋整装如何一步步完成。
在线查看 3D 全景方案
设计阶段团队为本案输出了 VR 设计全景效果图,可在线查看各空间的设计方案。
1
员村恒福轩 · VR 设计全景效果图在线查看本案各空间设计方案(支持手机、电脑打开)
查看全景
节点 01 / 15 · 建群对接与项目架构
开工前先建群,明确管家里联系人与「群内外均已同意存档」
本图摘要

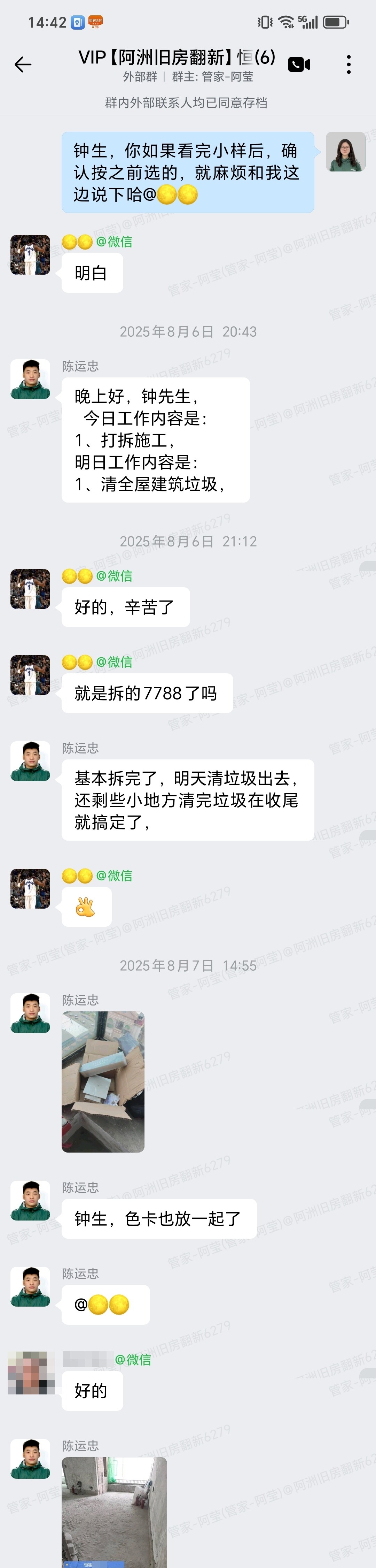

项目群「〖阿洲旧房翻新〗恒福轩 外部群」建好后,群内先声明「群内外联系人 均已同意存档,群主:管家—阿莹」,管家在群内与业主确认色板小样:「钟生,你如果看完小样后,确认按之前选的,就麻烦和我这边说下哈」;随后项目经理陈运忠开始按天汇报施工现场,发出打拆阶段的工作照片:「今日工作内容是:1、打拆施工,明日工作内容是:1、清全屋建筑垃圾」,业主答复「好的,辛苦了」并追问「就是拆的7788了吗」,项目经理回复「基本拆完了,明天清垃圾出去,还剩些小地方清完垃圾在收尾就搞定了」。全屋整装动辄几个月,开工前先把项目群规则、群主与存档说明讲清楚,让业主知道沟通留痕、责任到人,后续推进更有依据。
阶段:开工对接服务:建群与项目架构管理:沟通留痕
节点 02 / 15 · 打拆清场与材料下单
全屋建筑垃圾清运完毕,次日安排泥水现场计算材料下单
本图摘要
项目经理在群内汇报「晚上好,钟先生,今日工作内容是:1、清全屋建筑垃圾,明日工作内容是:1、泥水现场计算材料下单」,并连续发出多张带施工水印的现场实拍图,覆盖各房间清理后的状态;随后再次汇报「晚上好,钟先生,今日工作内容是:1、泥水现场计算材料下单,周六周日暂停施工,周一继续施工」,并说明「阳台的墙砖全铲掉,贴到顶吧」,设计师与工程总监回复「收到」。旧房打拆会产生大量建筑垃圾,清运干净才能进入砌墙与泥水工序;材料在现场实测后再下单,可减少损耗与补货次数。团队按天汇报内容并配图留痕,同时提前说明周末按小区规定停工。
阶段:打拆清场服务:垃圾清运、材料下单管理:按天汇报
节点 03 / 15 · 打拆后的现场复核与方案调整
工程总监现场复核,逐条汇报门窗、阳台砖、排气与吊梁四项问题

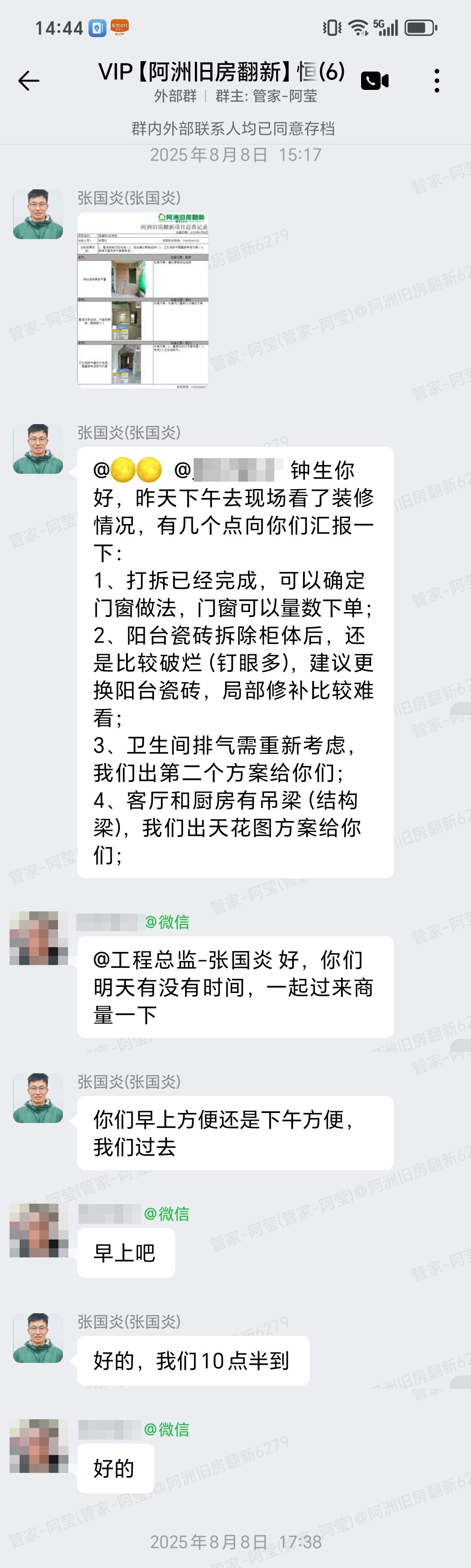

本图摘要
工程总监张国炎在群内向业主汇报现场核查结果:「钟先生你好,昨天下午去现场看了装修情况,有几个点向你们汇报一下:1、打拆已经完成,可以确定门窗做法,门窗可以量数下单;2、阳台瓷砖拆除柜体后,还是比较破烂(钉眼多),建议更换阳台瓷砖,局部修补比较难看;3、卫生间排气需重新考虑,我们出第二个方案给你们;4、客厅和厨房有吊梁(结构梁),我们出天花图方案给你们」;业主回复「好,你们明天有没有时间,一起过来商量」,双方约定次日早上 10 点半到现场。旧房拆开后常会暴露原设计没预料到的问题,价值在于「先如实汇报、再一起定方案」,而不是自己拍板让业主事后承担结果。
阶段:现场复核服务:问题清单与方案调整管理:约业主现场商量
节点 04 / 15 · 业主提出打拆范围变更
业主提出「阳台砖也要打掉」,团队按新方案安排并说明报价随天花一起给
本图摘要

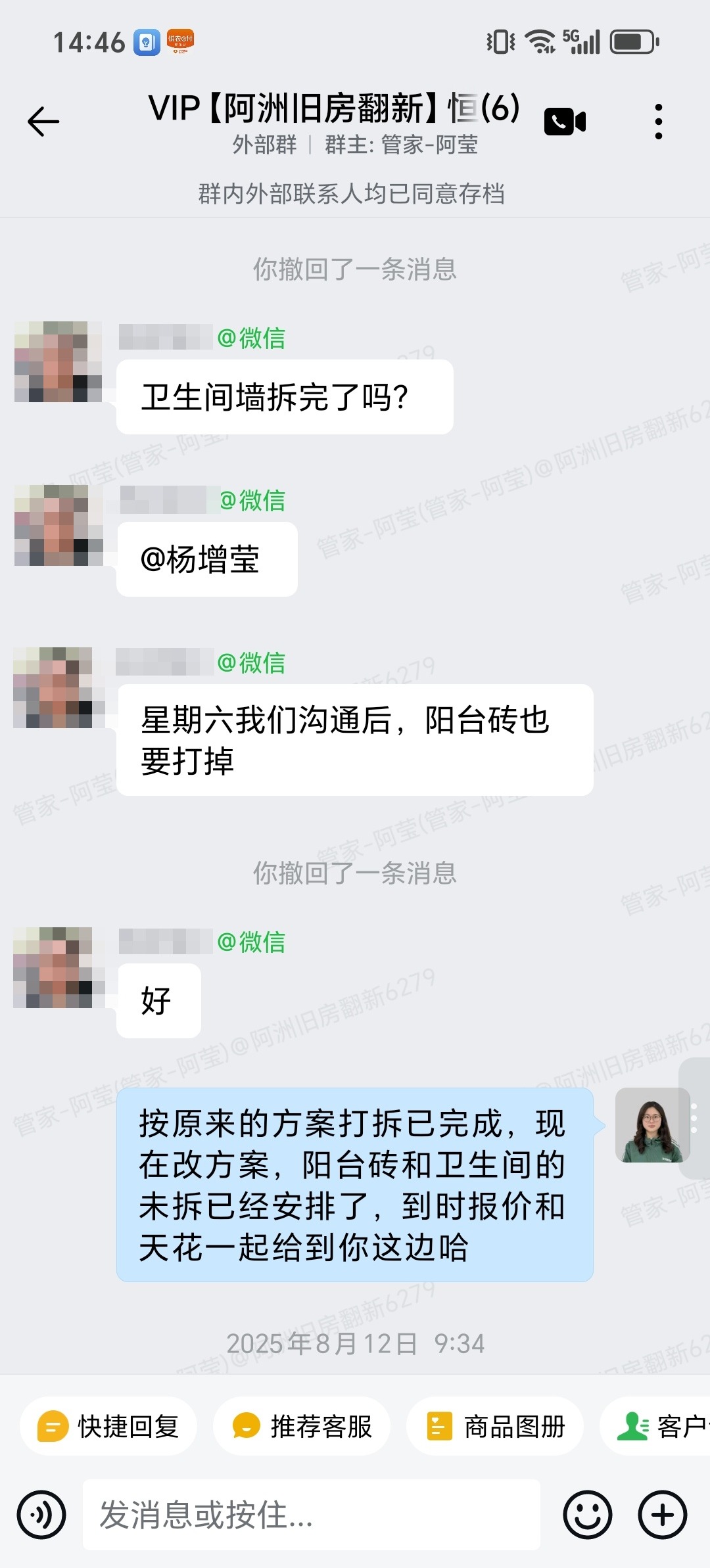

业主在群内追问「卫生间墙拆完了吗?」并提出「星期六我们沟通后,阳台砖也要打掉」;团队回复「按原来的方案打拆已完成,现在改方案,阳台砖和卫生间的未拆已经安排了,到时候报价和天花一起给到你这边哈」。旧房翻新中业主中途调整范围很常见,关键是三点:明确说明哪些已按原方案做完、新增加的部分已安排谁去做、变更后的报价何时给出。团队把变更内容、责任安排与报价节奏一次讲清楚,避免后期因为「哪部分算增加」产生扯皮。
阶段:变更确认服务:打拆范围调整管理:变更与报价同步
节点 05 / 15 · 安装排期与等货说明
浴室柜五金未到货,如实告知暂停施工并说明等配件齐再安装
本图摘要

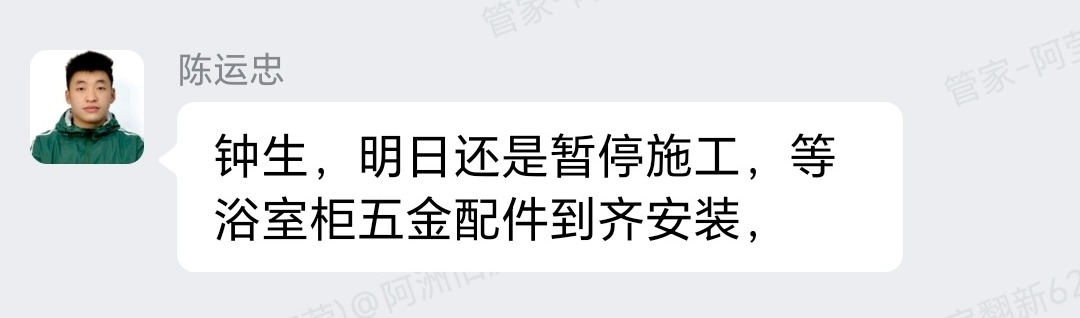

项目经理在群内汇报「钟生,明日还是暂停施工,等浴室柜五金配件到齐安装」。收尾阶段依赖定制柜与五金到货,货没到就硬安排工人上门,只会白跑一趟还要业主配合。团队提前一天说明暂停原因,把「等什么、等到什么状态再开工」讲明白,业主也好安排自己到场的时间。
阶段:安装排期服务:等货与排期说明管理:提前告知
节点 06 / 15 · 砌墙施工与打拆沉池
砌墙与打拆沉池完成,次日安排铲除阳台瓷砖
本图摘要
项目经理在群内汇报「晚上好,钟先生,今日工作内容是:1、砌墙施工,2、打拆沉池,明日工作内容是:1、铲除阳台瓷砖」,并连续发出带施工水印的现场实拍图。砌墙决定后续空间格局与柜体尺寸,沉池打拆与卫生间防水、排水坡度直接相关,都属于隐蔽工程的关键前道工序。团队把砌墙与沉池打拆进度如实汇报并配图留痕,业主回复「好的收到」。
阶段:砌墙施工服务:砌墙、打拆沉池管理:按天汇报留痕
节点 07 / 15 · 继续砌墙批荡与开排气孔
继续砌墙、墙面批荡与开排气孔,次日推进卫生间批荡封管
本图摘要
项目经理在群内汇报「晚上好,钟先生,今日工作内容是:1、继续砌墙,墙面批荡,2、开排气孔,明日工作内容是:1、卫生间批荡封管」,并发出多张施工现场照片。批荡让墙面找平、为后续贴砖与扇灰打底;排气孔开在砌墙阶段一并完成,比事后补开更规整、也不易破坏已批荡的墙面。业主回复「好的辛苦了」。
阶段:砌墙批荡服务:批荡、开排气孔管理:按天汇报
节点 08 / 15 · 基础施工图交付
基础施工图发到群内,让业主手里有一份带尺寸的图纸
本图摘要

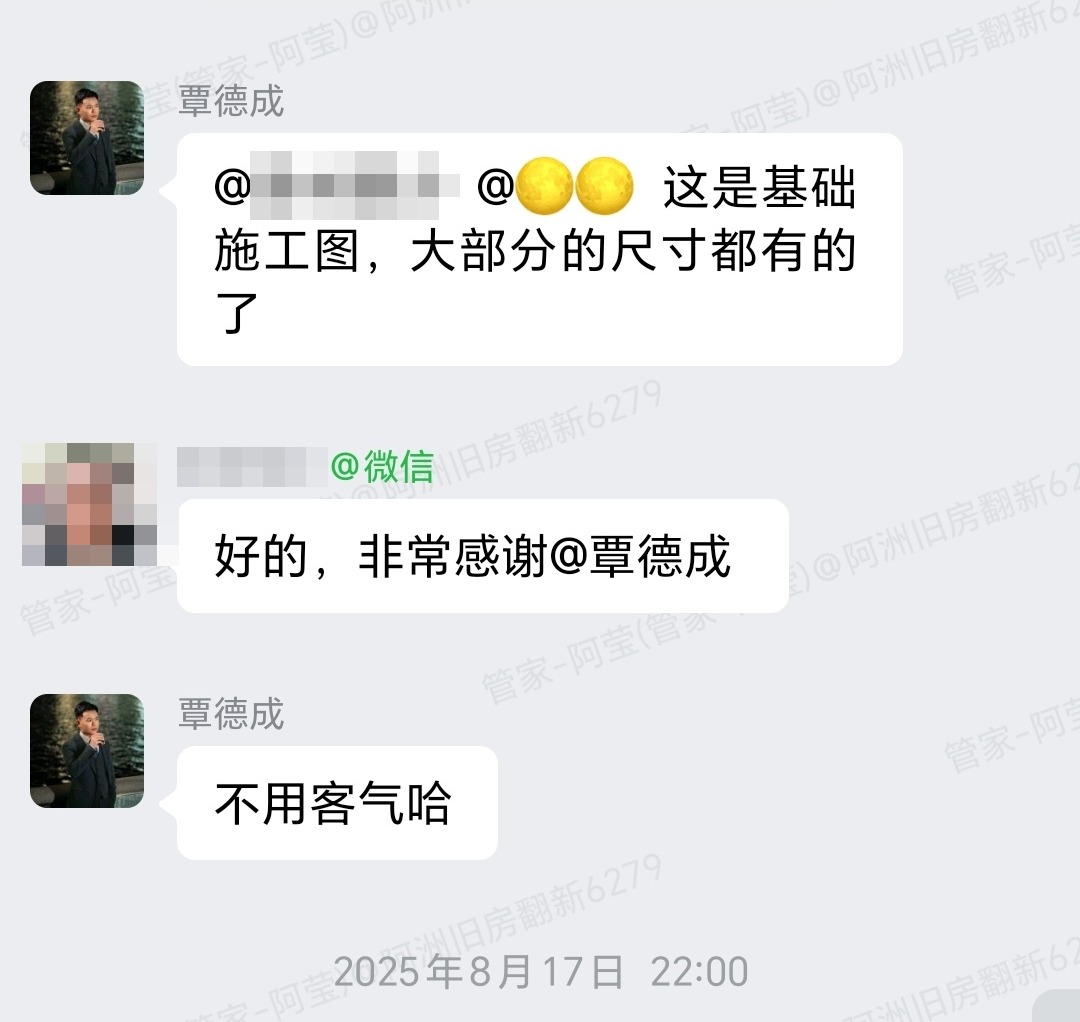

设计负责人在群内发送「恒福轩 施工图.pdf」并说明「这是基础施工图,大部分的尺寸都有的了」;业主回复「好的,非常感谢」。旧房翻新施工中,业主经常需要对照尺寸去买电器、定柜子、看点位。把带尺寸的基础施工图主动交付到群内,业主不用反复问工人,也便于各方按同一份图沟通,减少尺寸理解偏差导致的返工。
阶段:图纸交付服务:施工图同步管理:书面凭证
节点 09 / 15 · 水电定位与逐条标注
业主逐条提出点位需求,团队按标注落实并回预留做法
本图摘要
项目经理汇报「晚上好,钟先生,今日工作内容是:1、电路定位,周六周日暂停施工」,并说明「看看哪些地方需要增加,现场有笔的,标记一下就行」;业主逐条提出需求:「这两个厕所门的宽度不够,得再加 10cm」「现在的设计是没有弱电箱的吗?光猫之类的放在哪呢」「厨房窗下的那个位置也要留一个电位,后面放厨下净水器还是要用的」「电视柜要放地上,不做悬空,这个插座是否要往下移动一点」「厨房的吊顶里可能还要留一个空调的插座」;团队逐条回应:「弱电箱的位子没有明确标注出来,您可以现场定一个位子都行」「这个位置的插座可以往下移的,做到柜子里」「会做一条 50 管,然后到柜子里,插头穿过管在插电的」「放心这些高度都是根据日常使用方便来定尺寸的」。水电点位是装完就封在墙里的工序,团队把业主的每一条需求按位置落实,并解释预留做法与高度依据。
阶段:水电定位服务:点位逐条确认管理:按位置记录需求
节点 10 / 15 · 卫生间防水与闭水试验

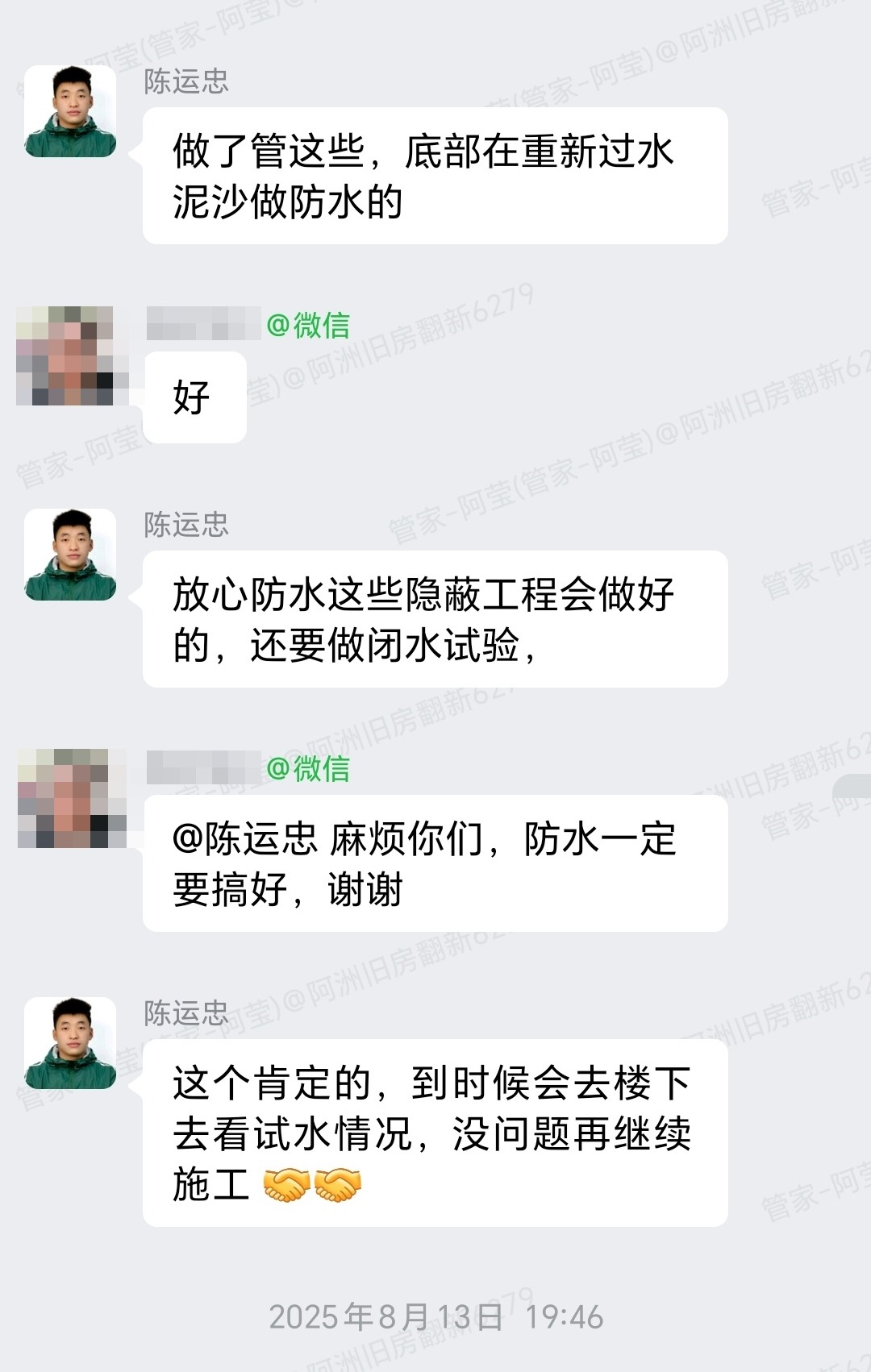

防水与隐蔽工程逐层做好,主动承诺到楼下看试水情况
本图摘要
项目经理在群内说明做法:「下午好,钟先生,这个地方是先砌半墙,中间还要开孔下面也要开洞做管过来的」;业主回应「麻烦你们,防水一定要搞好,谢谢」;团队回复「做了管这些,底部在重新过水泥沙做防水的」「放心防水这些隐蔽工程会做好的,还要做闭水试验」「这个肯定的,到时候会去楼下看试水情况,没问题再继续施工」。防水与闭水是旧房翻新最容易留下隐患的环节,一旦漏水要砸砖重做。团队不等业主追问,主动交代闭水试验与到楼下查漏的做法,把隐蔽工程的验收方式讲在明处。
阶段:防水施工服务:防水与闭水试验管理:隐蔽工程交底
节点 11 / 15 · 阳台打拆与安全防护
业主提醒打阳台砖注意安全,团队即时到楼下布防并拉好防护网
本图摘要

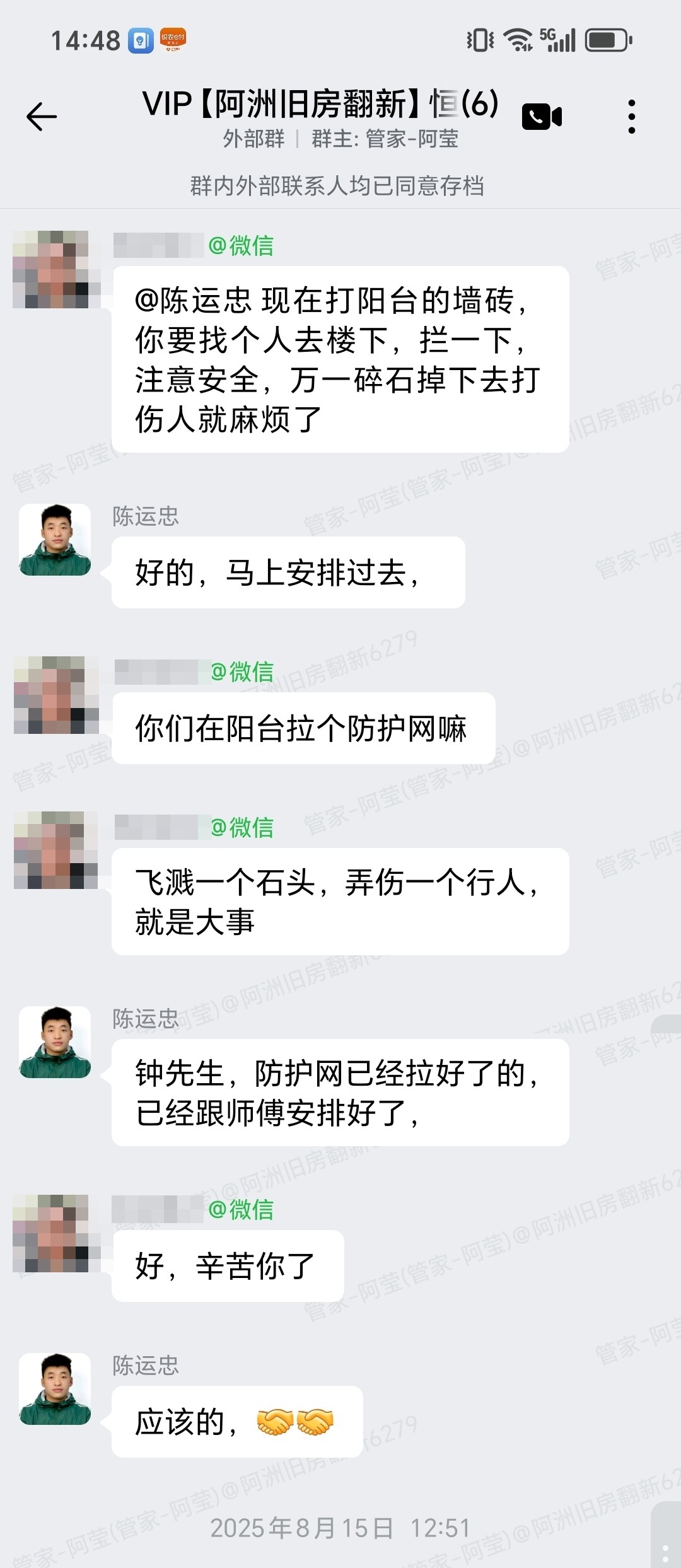

业主在群内提醒:「现在打阳台的墙砖,你要找个人去楼下,拦一下,注意安全,万一碎石掉下去打伤人就麻烦了」「你们在阳台拉个防护网嘛」;项目经理当即回复「好的,马上安排过去」,随后确认「钟先生,防护网已经拉好了的,已经跟师傅安排好了」;业主回复「好,辛苦你了」。高层旧房打拆外墙砖存在坠物风险,业主提出顾虑后,团队立刻安排楼下人员拦挡并拉好防护网,把业主的安全提醒变成具体措施并回复确认,是旧房翻新不可省的一道安全流程。
阶段:打拆安全服务:防护网与楼下布防管理:即时响应
节点 12 / 15 · 定制柜与电工安装收尾
柜子与电工同期安装,按周推进并跟进电位调整
本图摘要
项目经理汇报「晚上好,钟生,今日工作内容是:1、柜子安装对接,2、送五金材料,明日工作内容是:1、电工安装施工」,随后多日连续汇报电工安装施工与电路安装收尾,并发出带施工水印的现场实拍图;业主在过程中继续跟进细节,提出「还有这两个电位还没帮我改喔,记得改一下」「我明天要去看一下厕所浴霸,以及抽风机的位置」;团队回复「好的,已经跟装柜子的师傅沟通好了」。安装阶段工序交叉最多,柜体与电工、五金、浴霸抽风机的点位常需现场对位。团队按天汇报并同步跟进业主新提出的电位调整,避免中途「先装了再改」造成返工。
阶段:安装收尾服务:柜体与电工安装管理:按天汇报与调整
节点 13 / 15 · 工程部巡检与整改销项
工程部与售后巡检列出整改清单,处理完拍照销项留痕
本图摘要
工程总监张国炎在群内发出巡检记录:「1、墙面细节还需修复,个别墙面脱皮,不规整;2、洗手盘、洗菜盘接排水管要保证密封,确保不翻臭;3、窗台石和窗直接需填缝或打胶处理;4、卫生清理后还存在较多的胶未清理;5、外墙排风管需打胶」,并同时发出带定位水印的现场照片;售后人员回复「处理完以上问题之后请辛苦拍摄现场照片分享至群内,或者在群上回复,我这边登记销项」。品质不是靠工人自觉,而是靠独立抽查。把问题写成清单、点名到人、整改后拍照销项,形成「检查—整改—销项」的闭环,业主也看得见每条问题的处理结果。
阶段:过程巡检服务:品质抽查与整改销项管理:问题清单到人
节点 14 / 15 · 完工说明与保修卡交付
发出完工说明,跟进修补更换,并交付工程保修卡
本图摘要

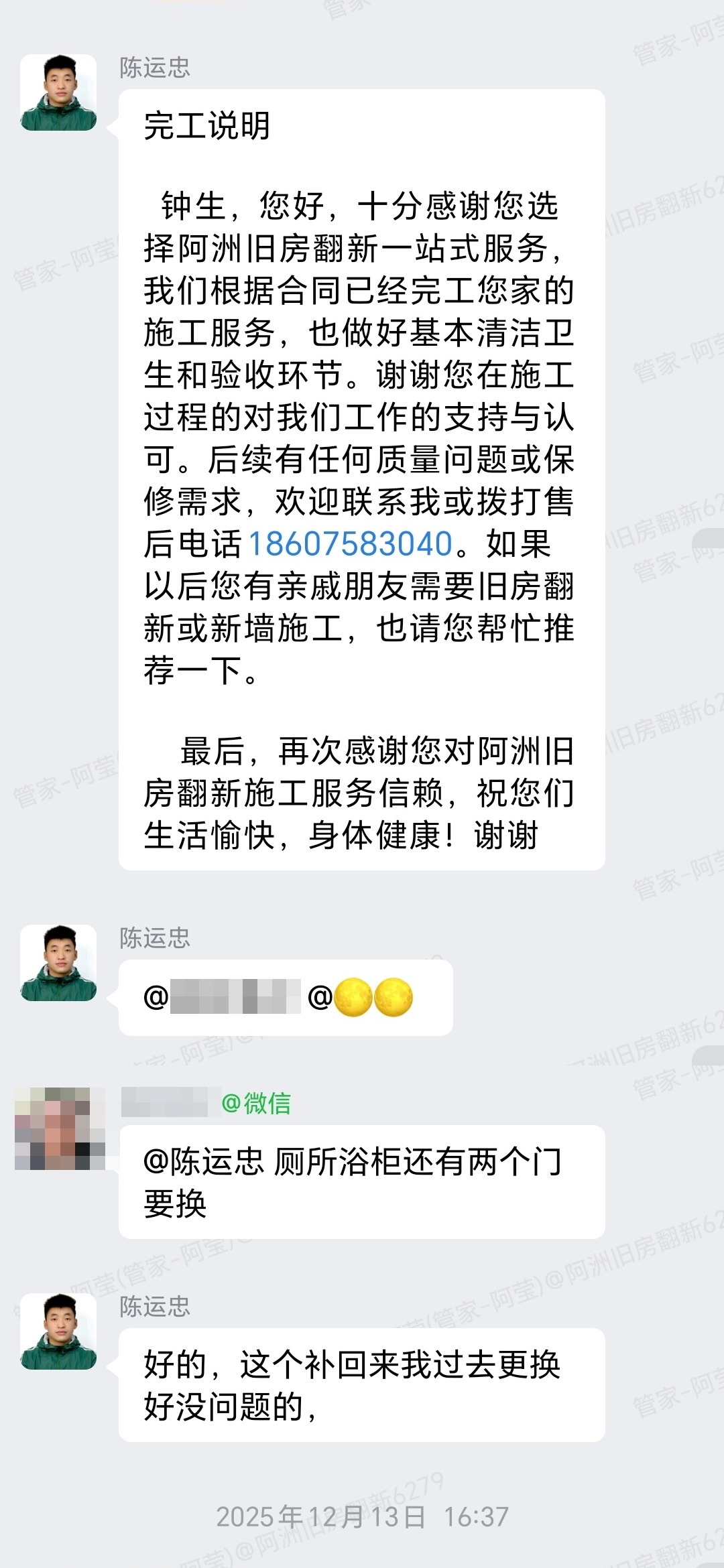

项目经理发出完工说明:「钟先生,您好,十分感谢您选择阿洲旧房翻新一站式服务,我们根据合同已经完工您家的施工服务,也做好基本清洁卫生和验收环节。谢谢您在施工过程的对我们工作的支持与认可。后续有任何质量问题或保修需求,欢迎联系我或拨打售后电话。如果以后您有亲戚朋友需要旧房翻新或新墙施工,也请您帮忙推荐一下」;业主随即反馈「厕所浴柜还有两个门要换」,团队答复「好的,这个补回来我过去更换,好没问题的」;随后把工程保修卡(PDF)发到群内并提醒「早上好钟先生这是保修卡,请注意惠存哈」,业主提出「原件寄过来」。交付不是把活干完就结束:留清售后与保修渠道、把保修卡交到业主手上、承诺后续更换补件,才算形成完整闭环。
阶段:竣工交付服务:验收与保修交付管理:售后闭环
节点 15 / 15 · 业主评价与团队回应
业主在群内长文致谢,肯定几个月的跟进与问题协调
本图摘要

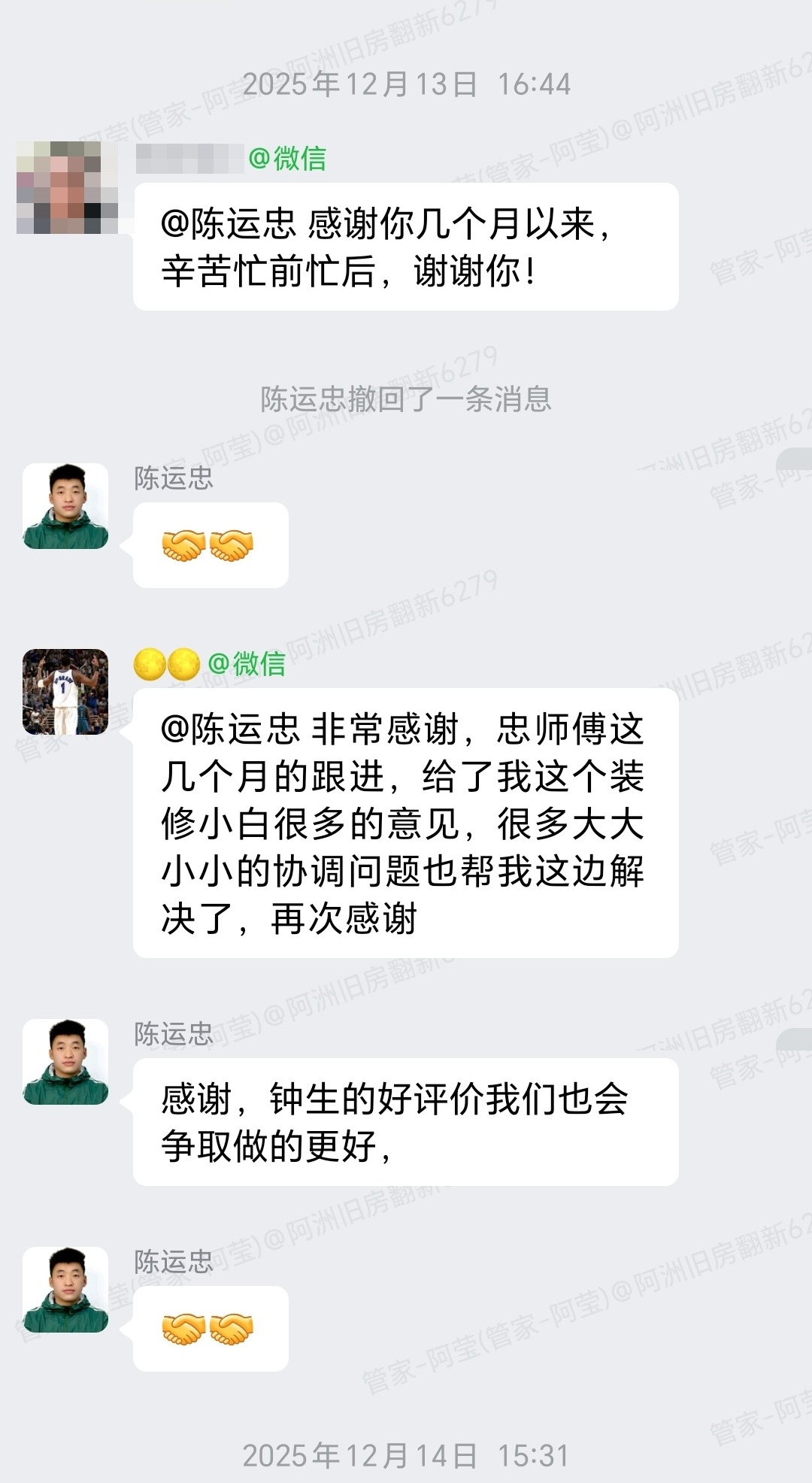

业主在群内发出长文评价:「感谢你几个月以来,辛苦忙前忙后,谢谢你!」「非常感谢,忠师傅这几个月的跟进,给了我这个装修小白很多的意见,很多大大小小的协调问题也帮我这边解决了,再次感谢」;项目经理陈运忠回复「感谢,钟生的好评价我们也会争取做的更好」。业主的这段评价来自企业微信原始文字,覆盖了工期跟进、专业建议与问题协调几个维度,是本案例服务结果最直接的凭证。
阶段:完工评价服务:业主口碑管理:结果可追溯
业主沟通与交付
“非常感谢,忠师傅这几个月的跟进,给了我这个装修小白很多的意见,很多大大小小的协调问题也帮我这边解决了。”
本案例的关键服务凭证,是施工全程业主对打拆范围、点位预留、防水做法与打拆安全等问题的逐条意见,都在群内得到回应并落实到相应工序;工程部独立巡检并列出整改清单、售后要求拍照销项,完工后交付工程保修卡并承诺后续补件更换,交付形成闭环。
业主沟通原始截图
以下为企业微信项目群中本次施工过程中业主评价与团队回应的完整对话截图,包含业主对几个月跟进、专业建议与问题协调的评价,以及团队对好评的回应,可作为本案例服务过程的原始凭证。
问题与答案
Q:旧房打拆后才发现原设计没考虑到的问题,装修公司一般怎么处理?
A:本案例中,工程总监在打拆完成后到现场复核,把发现的问题逐条汇报给业主:「打拆已经完成,可以确定门窗做法」「阳台瓷砖拆除柜体后还是比较破烂(钉眼多),建议更换阳台瓷砖,局部修补比较难看」「卫生间排气需重新考虑,我们出第二个方案给你们」「客厅和厨房有吊梁(结构梁),我们出天花图方案给你们」,并约业主第二天到现场一起商量。旧房拆开后常会暴露原设计预料不到的隐患,处理原则是先如实汇报、再一起定方案,让业主在信息透明的前提下做决定,而不是先斩后奏。
Q:旧房翻新的防水和闭水试验,业主怎么确认做到位了?
A:本案例中,业主在群内明确说「麻烦你们,防水一定要搞好」,团队回复「做了管这些,底部在重新过水泥沙做防水的」「放心防水这些隐蔽工程会做好的,还要做闭水试验」「到时候会去楼下看试水情况,没问题再继续施工」。防水与闭水属于隐蔽工程,做完就被瓷砖盖住,因此验收方式必须提前讲清楚:防水层与管根处理按标准施工,闭水试验蓄水后到楼下对应位置查看有无渗漏,确认无问题才进入下一道工序。
Q:旧房中途增加打拆项目,会不会出现扯不清的情况?
A:本案例中,业主在群内提出「星期六我们沟通后,阳台砖也要打掉」,团队回复「按原来的方案打拆已完成,现在改方案,阳台砖和卫生间的未拆已经安排了,到时候报价和天花一起给到你这边哈」。旧房翻新中途调整范围很常见,避免纠纷的关键是把三件事讲清楚:哪些已按原方案完成、新增部分安排谁去做、变更后的报价什么时候给出。本案例把这三项都在群内留了痕,后期核对应依据清楚。
Q:高层旧房打拆外墙砖,安全怎么保证?
A:本案例中,业主主动提醒「现在打阳台的墙砖,你要找个人去楼下,拦一下,注意安全,万一碎石掉下去打伤人就麻烦了」「你们在阳台拉个防护网嘛」;项目经理当即回复「好的,马上安排过去」,随后确认「防护网已经拉好了的,已经跟师傅安排好了」。高层打拆外墙砖最大的风险是坠物伤人,因此打拆前必须安排楼下人员拦挡、阳台上加设防护网,并提前告知楼下与周边。业主的一句提醒能立刻转成具体措施并回复确认,也是负责任的施工该有的反应速度。
本案例可验证的服务亮点
- 开工前先建企业微信项目群,明确群主与「群内外联系人已同意存档」,沟通全程留痕。
- 打拆完成即到现场复核,把门窗、阳台砖、卫生间排气、结构吊梁四项问题逐条汇报后再定方案。
- 现场发现阳台旧砖钉眼多、局部修补难看,主动建议更换阳台瓷砖,而不是勉强修补。
- 业主提出增加打拆范围时,先说明原方案已完成部分、新增部分已安排,并约定报价给出时间。
- 把带尺寸的基础施工图(PDF)主动发到群内,业主买电器、定柜子不必反复问工人。
- 水电定位阶段把业主提出的弱电箱、净水器电位、悬空电视柜插座、厨房空调插座等需求逐条落实。
- 防水与隐蔽工程主动交底:说明要做闭水试验、会到楼下看试水情况,确认无渗漏再继续施工。
- 业主提醒打阳台砖注意安全后,立即安排楼下布防并拉好防护网,回复确认措施到位。
- 安装阶段按天汇报柜体与电工进度,对业主中途提出的电位调整同步跟进处理。
- 工程部独立巡检输出整改清单(墙面细节、排水管密封、窗台填缝打胶、余胶清理、外墙排风管打胶),售后要求拍照销项登记,形成检查—整改—销项闭环。
- 完工后发出完工说明、交付工程保修卡并承诺补件更换,留清售后渠道,交付形成闭环。
真实性说明:案例依据企业微信项目群聊天记录、施工图片与施工计划整理。公开到员村恒福轩,不显示户内其他可定位信息;业主微信昵称、头像及私人联系方式已打码隐藏。完整报价与面积待 CRM 核对后补充。
