2026 年 7 月 · 广州全屋整装真实案例

广州越秀区富力御龙庭 A 栋
沈阿姨家全屋整装

沈阿姨住在花都,工地在越秀。两个月装修期间,她没有到过现场,却能每天通过项目群了解进度,最终验收评价“很满意”。

完工时间2026 年 7 月
城市 / 区域广州 · 越秀区
小区 / 楼栋富力御龙庭 A 栋
业主称呼沈阿姨
施工分类全屋整装
施工周期约两个月

案例简介

这是一个覆盖多工种的旧房全屋整装项目。从原有保护与拆除开始,依次完成水电、防水及闭水试验、泥水贴砖、全屋墙面、阳台封窗、橱柜与铝扣天花、电工灯具、局部地板、门锁和收尾清洁。完工后安排验收、全屋甲醛检测和全景记录。项目经理阿忠持续在企业微信项目群上传现场图片、当天完成事项和下一步计划,让异地居住的沈阿姨能够远程掌握施工情况。

拆除水电防水 / 闭水试验泥水贴砖全屋墙面阳台封窗橱柜铝扣天花灯具面板SPC 地板清洁验收甲醛检测
两个月的施工,精选 9 个关键节点

从开工保护到业主合影,每个节点都配有项目群原始记录和对应摘要,呈现这套全屋整装如何一步步完成。

节点 01 / 09 · 开工保护

红色保护膜进场,先保护再施工

广州富力御龙庭A栋全屋整装开工保护材料和现场记录

本图摘要

项目群上传阿洲旧房翻新专用保护材料与现场照片。周计划中明确遮蔽和打拆均已完成,再进入水电、泥水、防水、封窗和橱柜量尺阶段。先做好原有区域保护,有助于减少后续多工种施工造成的磕碰与污染。

阶段:开工服务:成品保护管理:周计划汇报
节点 02 / 09 · 拆除施工

拆除过程持续拍照,现场变化看得见

富力御龙庭A栋旧房拆除和现场清理施工记录

本图摘要

项目经理上传多个空间的拆除、清理及施工照片,图片带工地水印。对于不能到现场的业主,持续影像汇报让每个阶段都有记录,也便于后续工序衔接。

工序:拆除 / 清理证据:现场水印照片负责人:项目经理
节点 03 / 09 · 水电与防水

隐蔽工程按节点汇报,闭水合格后再贴砖

富力御龙庭A栋水电、防水和闭水试验施工记录

本图摘要

群记录包含水电施工、防水材料、卫生间刷防水和闭水检查。现场确认闭水试验没有问题后,项目才进入贴砖阶段。隐蔽工程有过程照片和负责人反馈,业主远程也能了解关键节点。

工序:水电 / 防水验收:闭水试验下一步:泥水贴砖
节点 04 / 09 · 泥水贴砖

瓷砖进场、铺贴和房间进度逐项留档

富力御龙庭A栋瓷砖材料进场和泥水铺贴施工记录

本图摘要

瓷砖材料、铺贴现场和不同空间的完成情况均在群内持续更新。施工期间还根据高考静音要求调整有噪音工序,周计划同步说明原因和后续安排,让工期变化有交代。

工序:泥水贴砖材料:瓷砖进场协调:静音施工安排
节点 05 / 09 · 材料与安装

橱柜、封窗、天花和灯具多工种同步推进

富力御龙庭A栋橱柜封窗铝扣天花和灯具安装记录

本图摘要

项目群记录橱柜图纸确认、封窗款式和尺寸沟通、铝扣天花及灯具安装。全屋整装涉及多个供应与安装环节,项目经理统一协调并在群内反馈完成比例,减少业主反复对接。

安装:封窗 / 橱柜安装:天花 / 灯具服务:多工种协调
节点 06 / 09 · 墙面施工

客户重视自然干燥,项目经理按要求调整

富力御龙庭A栋墙面扇灰油漆和项目经理每日汇报

本图摘要

沈阿姨明确提出不赶工期,希望涂层自然干透后再做下一遍。项目经理回复先修补门边和插座边,间隔 24 小时后再刷面漆。客户对工艺有要求,团队在群内确认并落实,过程有回应。

工序:墙面 / 油漆客户要求:保证干燥时间处理:修补后间隔施工
节点 07 / 09 · 收尾清洁

安装收尾后完成清场与重点区域清洁

富力御龙庭A栋全屋整装安装收尾和完工清洁记录

本图摘要

周计划显示全屋油漆、电工安装、主卧护栏贴膜、门锁和清场卫生陆续完成。沈阿姨特别提出大厅靠近厨房的旧地砖需要清洁,团队回复会使用清洁剂处理并铲净。

阶段:收尾内容:安装 / 门锁交付:清场与清洁
节点 08 / 09 · 验收与检测

完工验收后,再做全屋甲醛检测

富力御龙庭A栋完工验收和全屋甲醛检测记录

本图摘要

项目完成基本清洁与验收,之后按安排完成纱窗安装和赠送的全屋甲醛检测。群内反馈检测结果“不超标”,并提供完工后的 360° 全景链接,方便业主留存查看。

阶段:验收交付增值服务:甲醛检测档案:完工全景
节点 09 / 09 · 业主评价

验收满意,业主与团队合影并送上感谢

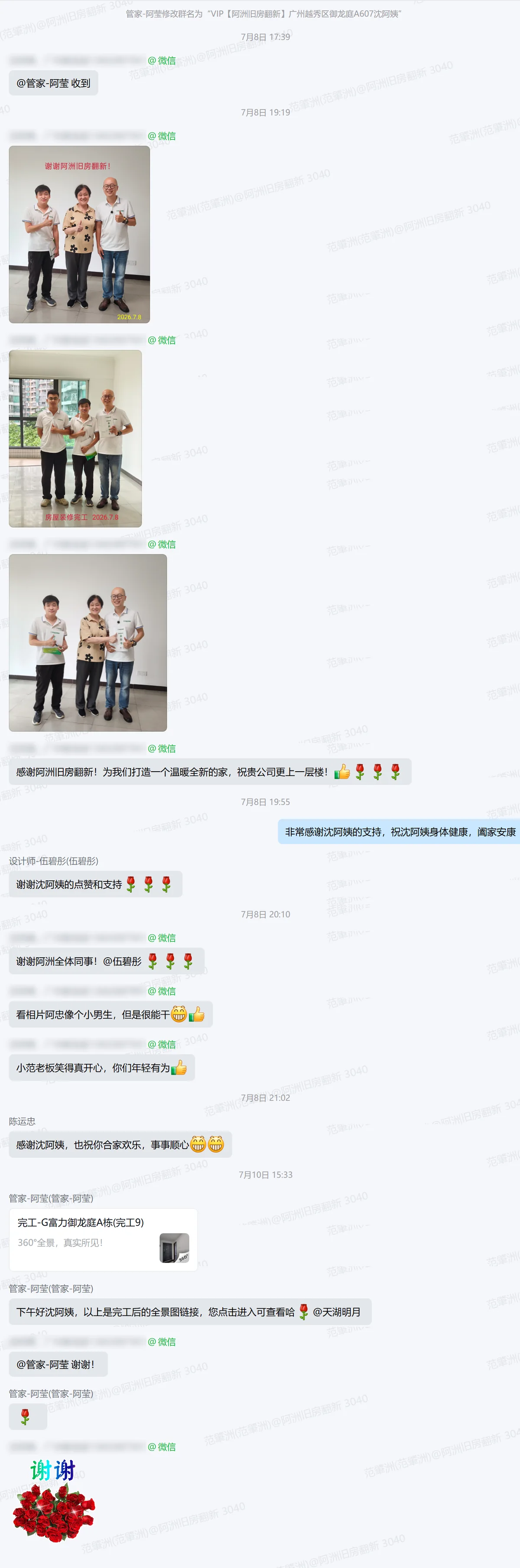

富力御龙庭沈阿姨与阿洲旧房翻新团队完工合影及感谢评价

本图摘要

完工后,沈阿姨与团队在新家合影,并在群内写下“感谢阿洲旧房翻新!为我们打造一个温暖全新的家,祝贵公司更上一层楼”。她还评价团队年轻有为、值得信任。

结果:完工合影评价:温暖全新的家认可:点赞团队
业主实质性评价
“今天下午装修工程验收很满意!尤其是我这房屋装修项目负责人阿忠,尽心尽责!每天晚上都会汇报一天的工程,让我每天都知道房屋装修情况。我的房屋装修两个月,我没有去过现场,是因为我相信阿忠和施工人员!给你们点赞。”

评价来源:企业微信项目群原始文字。另有完工合影及“为我们打造一个温暖全新的家”的感谢内容。

问题与答案

Q:业主不在现场,怎么判断全屋装修是否在正常推进?

A:本案例中,项目经理每天上传施工图片和当天进度,每周总结完成比例、下一步计划及协调事项;关键节点还有开工与完工全景。沈阿姨住在花都、工地在越秀,两个月未到现场,仍能持续掌握工程情况。

Q:防水做完为什么不能马上贴砖?

A:防水层需要按材料和现场条件完成固化,并进行闭水试验。本案例中,团队等待防水干透后做试水,确认楼下无异常,再进入贴砖阶段。

Q:全屋整装多个工种怎样避免衔接混乱?

A:需要由统一负责人协调拆除、水电、泥水、墙面、封窗、柜体和安装顺序。本案例通过每日汇报与周计划同步进度、完成比例和待协调事项,业主不需要分别追着多个工种沟通。

本案例可验证的服务亮点

真实性说明:案例依据 939 条企业微信群聊及施工图片整理。公开到富力御龙庭 A 栋,不显示具体房号;私人电话已隐藏。完整报价待 CRM 核对后再补充。

预约量房或到店咨询

广州门店
广州市番禺区光明南路友利园 2-609

肇庆门店
肇庆市端州区鸿景悦园 2 楼

佛山门店(装修中)
佛山市南海区桂城街道中海寰宇首层

咨询电话
186 0758 3040

阿洲旧房翻新负责人阿洲企业微信二维码想联系请扫二维码,加我们的负责人阿洲
咨询广州旧房全屋整装 · 186 0758 3040
2026年7月广州越秀区富力御龙庭A栋沈阿姨家全屋整装微信分享卡片

2026年7月广州越秀区富力御龙庭A栋沈阿姨家全屋整装

广州越秀区真实旧房全屋整装案例:两个月全过程群汇报,包含开工保护、水电防水、多工种协调、清洁验收、甲醛检测与业主满意评价。

案例链接已复制
